Дом растёт
на ваших глазах

Каждый месяц фиксируем динамику стройки и делимся отчётами с резидентами и будущими собственниками. Ввод в эксплуатацию — I квартал 2026 года.

91%Готовность объекта
24Этажа в высоте
I кв. 2026Сдача дома
Клубный дом «Проявление»Визуализация · 2026

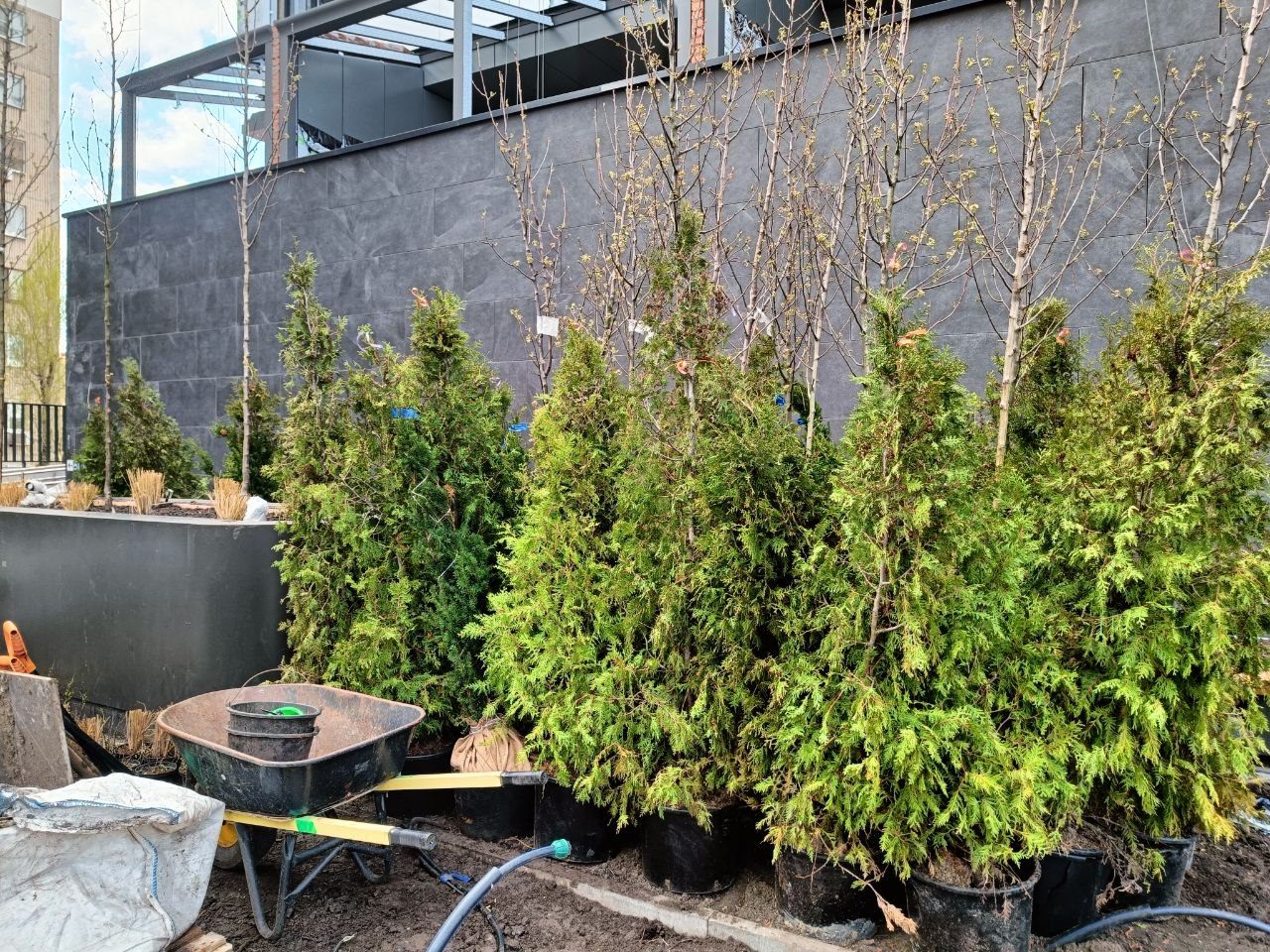

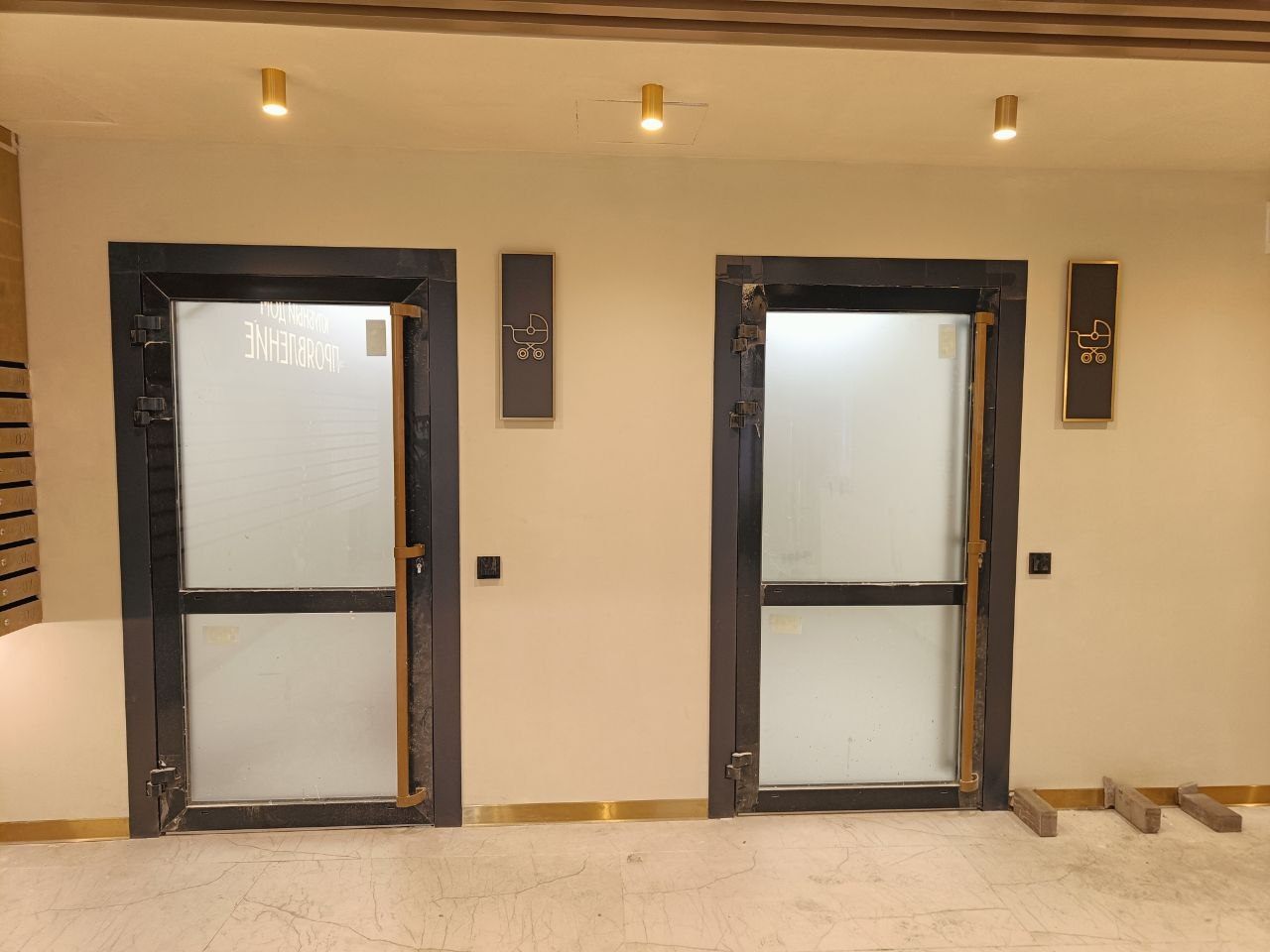

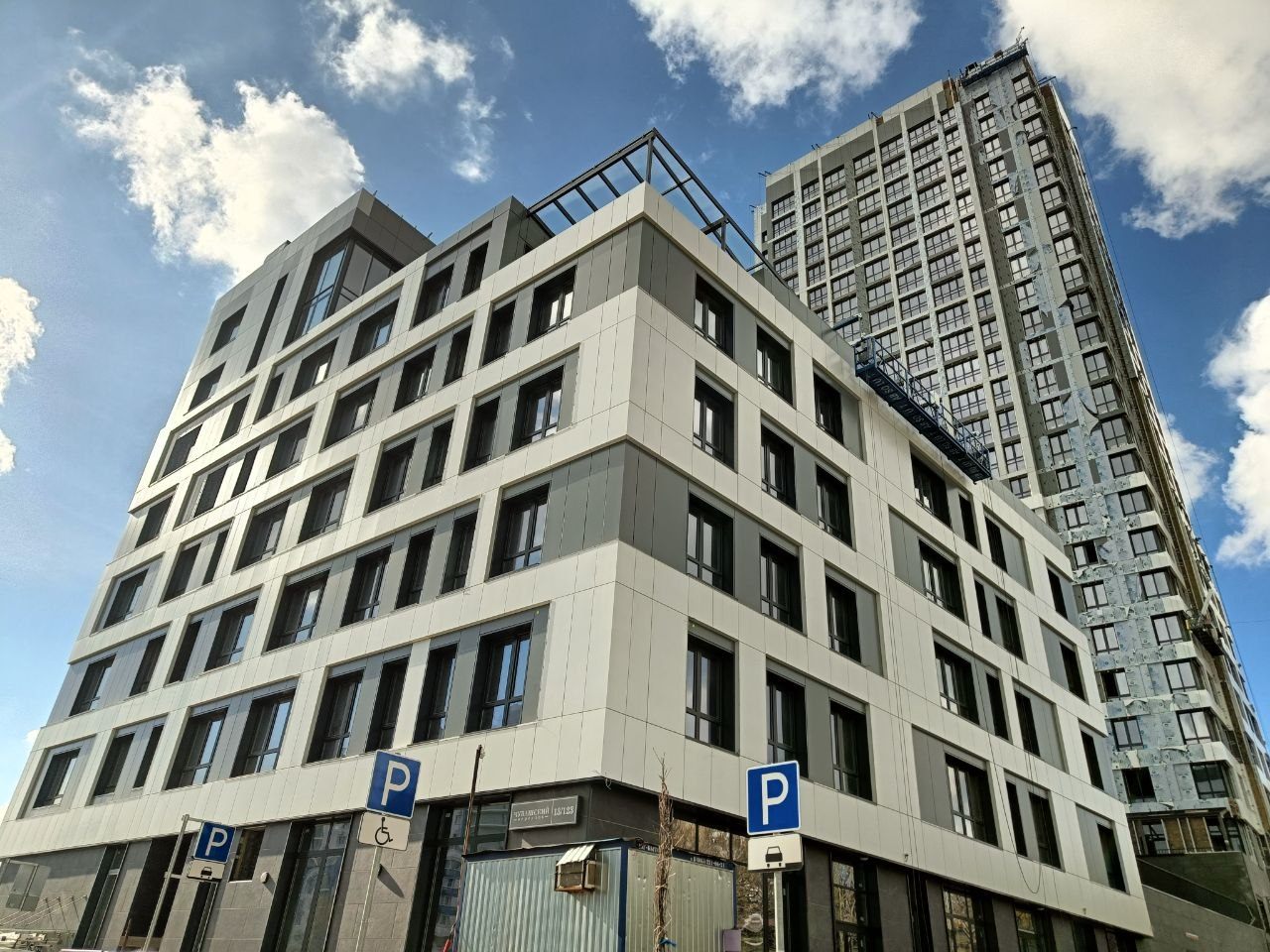

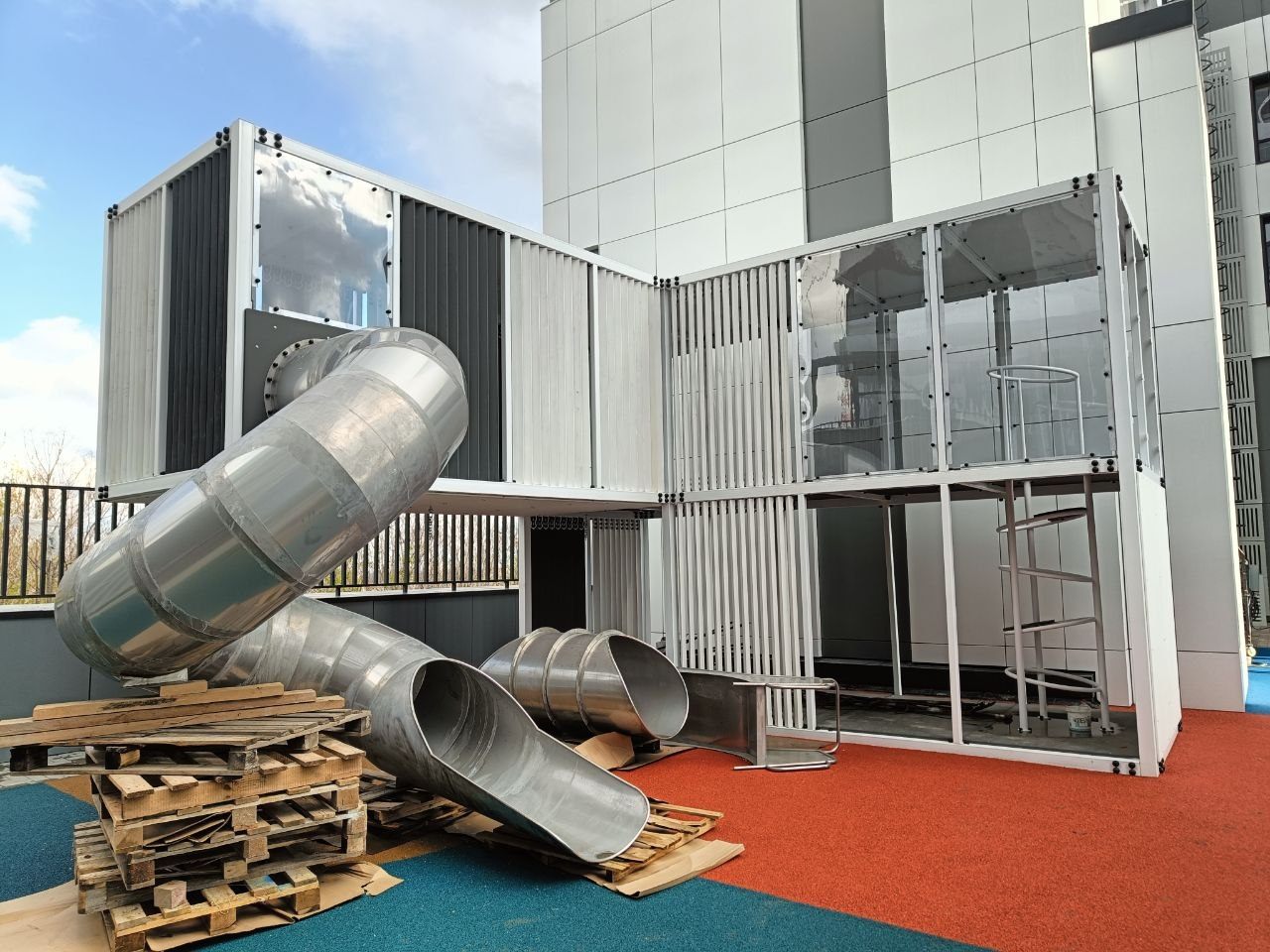

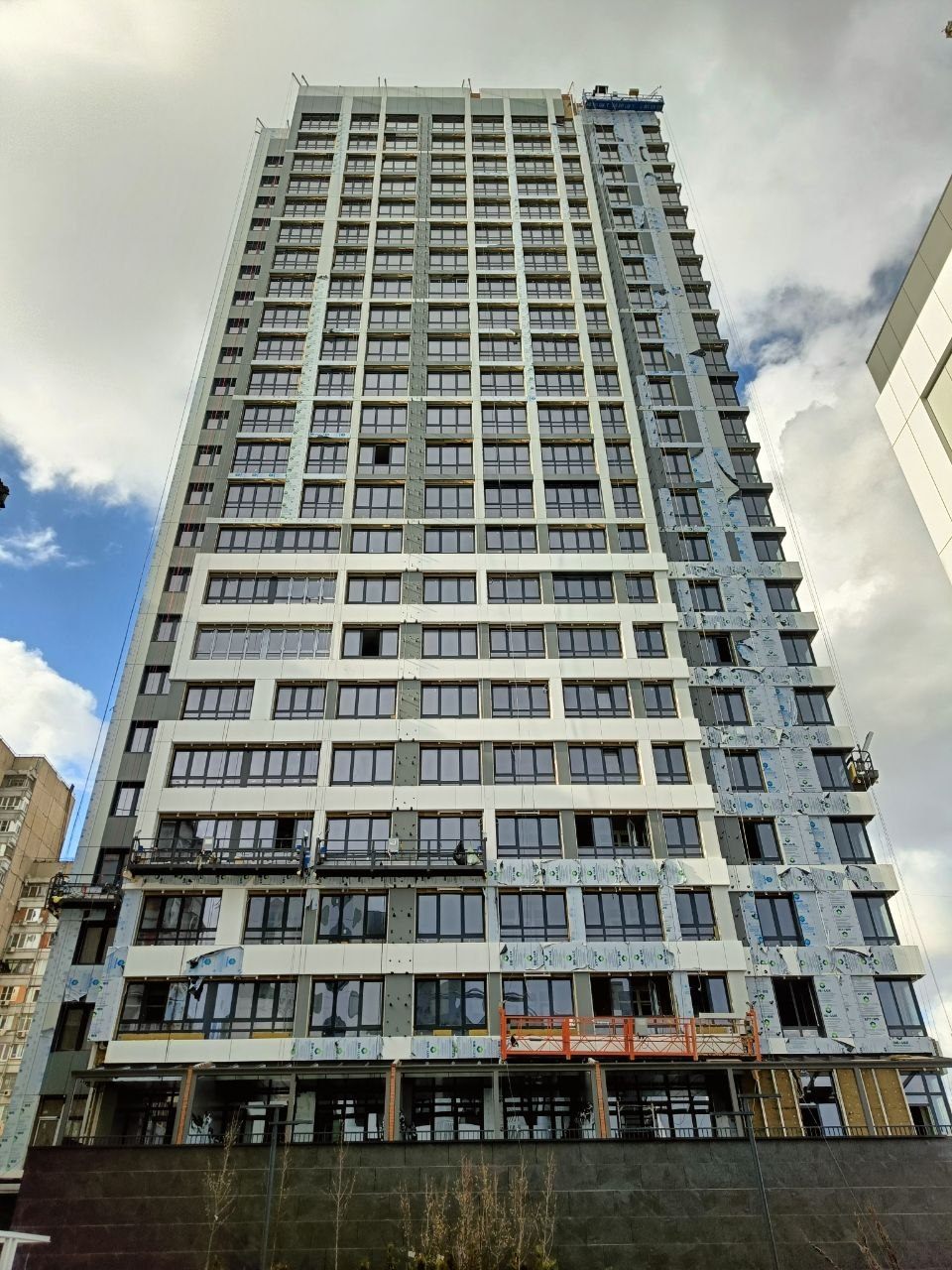

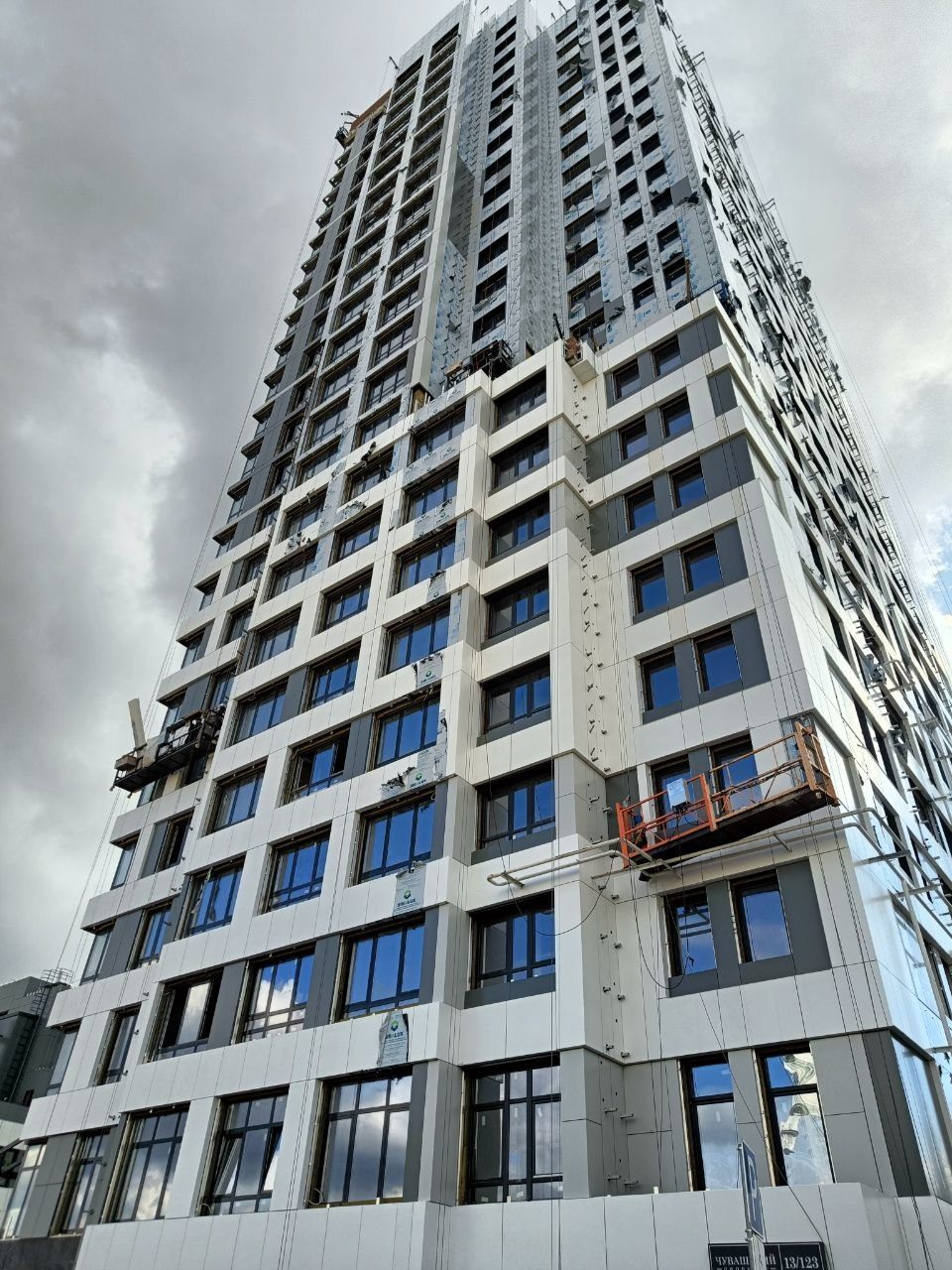

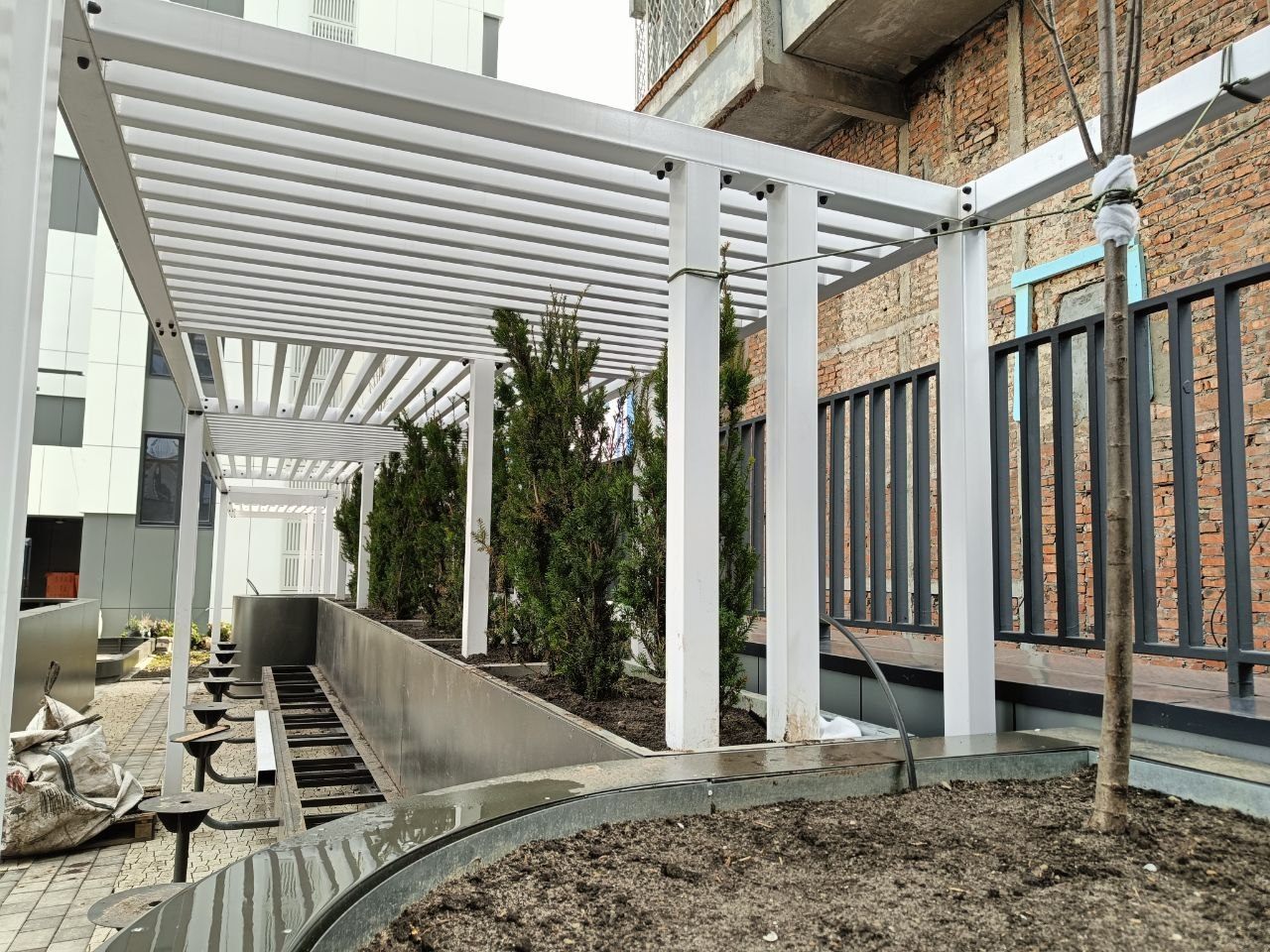

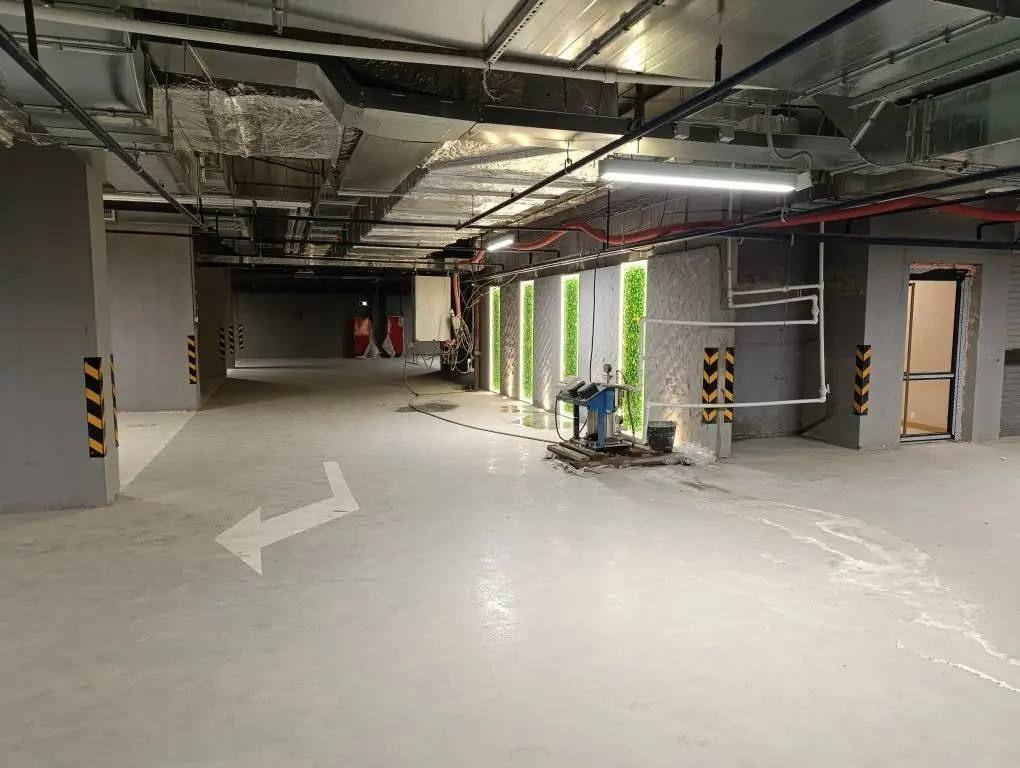

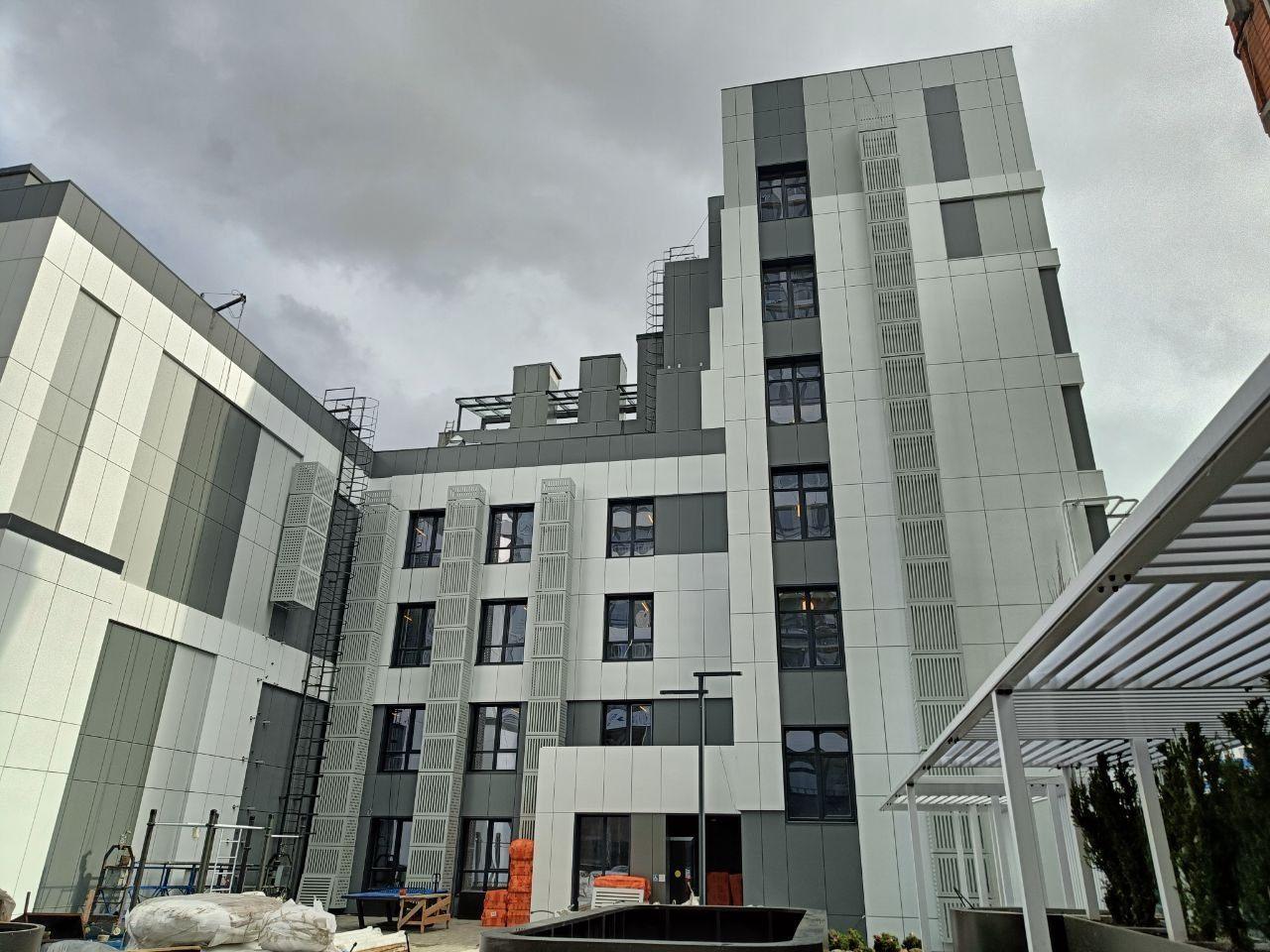

Март 2026 — фото 1Март 2026 — фото 2Март 2026 — фото 3Март 2026 — фото 4Март 2026 — фото 5Март 2026 — фото 6Март 2026 — фото 7Март 2026 — фото 8Март 2026 — фото 9Март 2026 — фото 10Март 2026 — фото 11Март 2026 — фото 12Март 2026 — фото 13Март 2026 — фото 14Март 2026
01 · этап

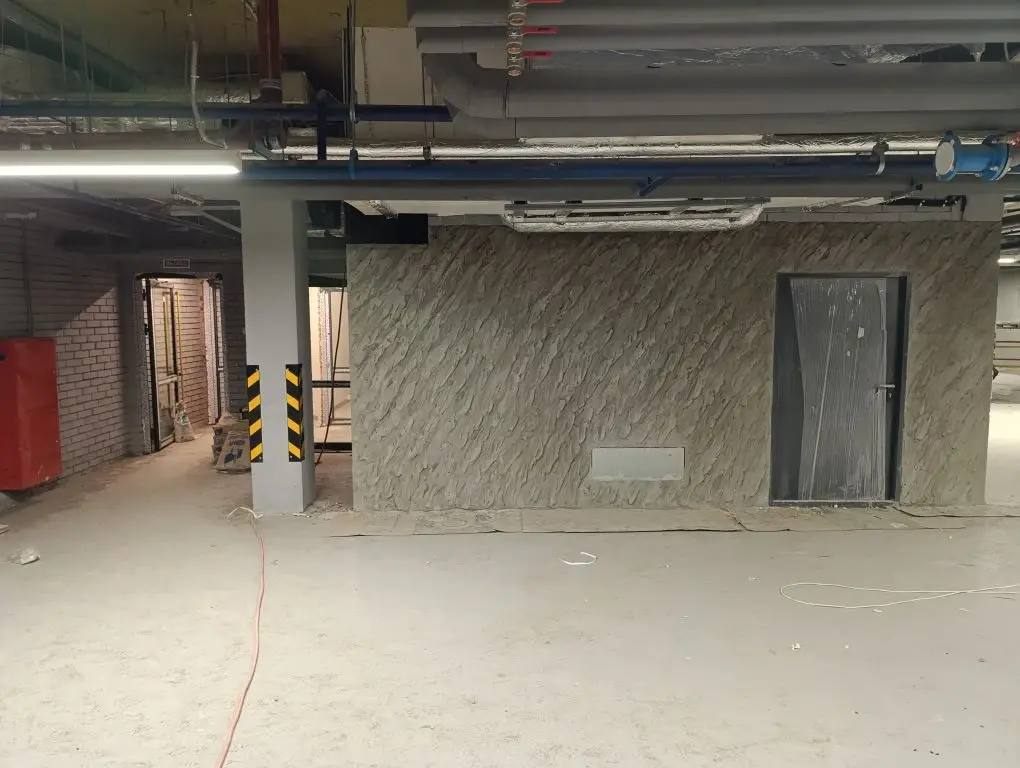

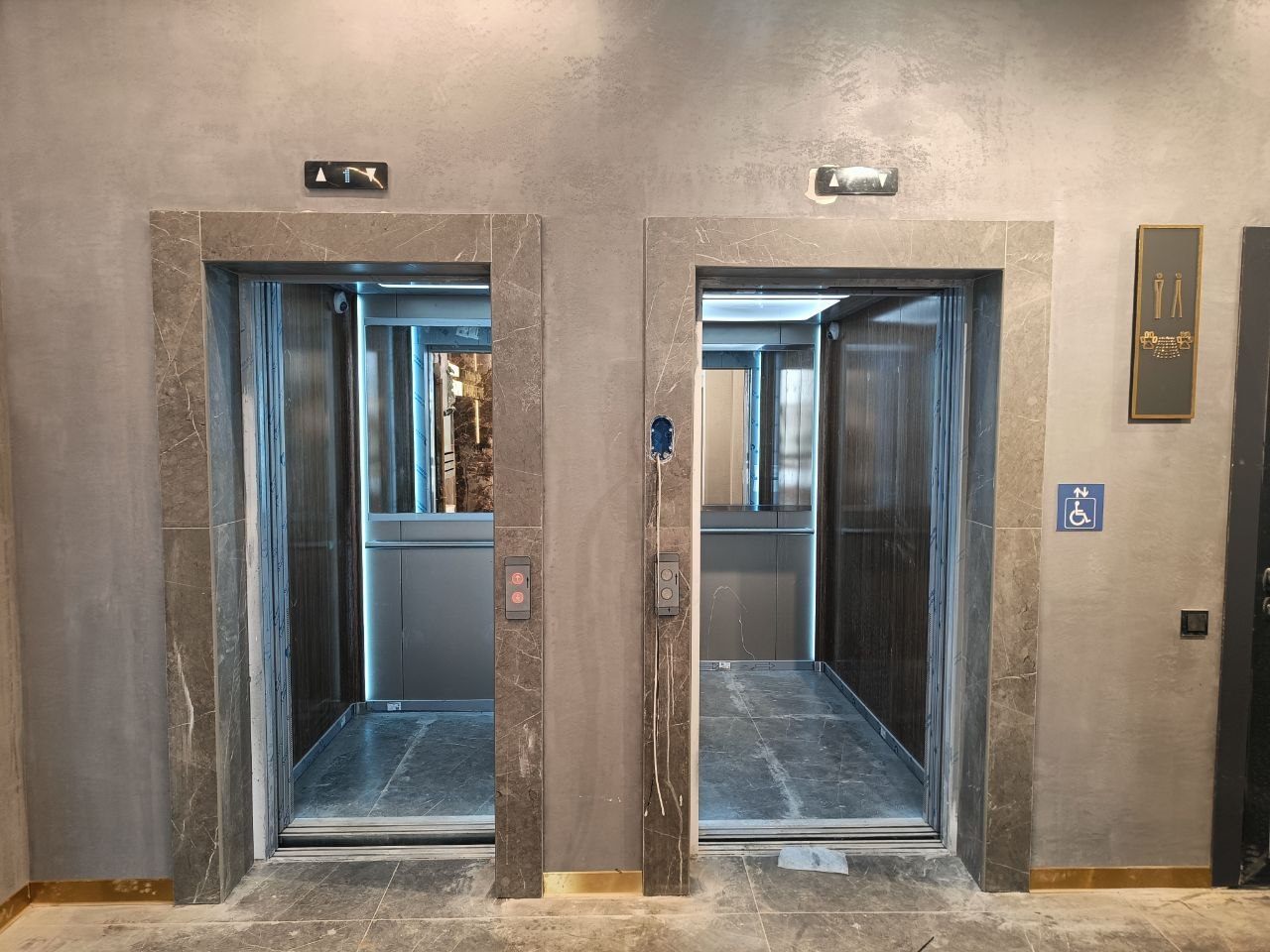

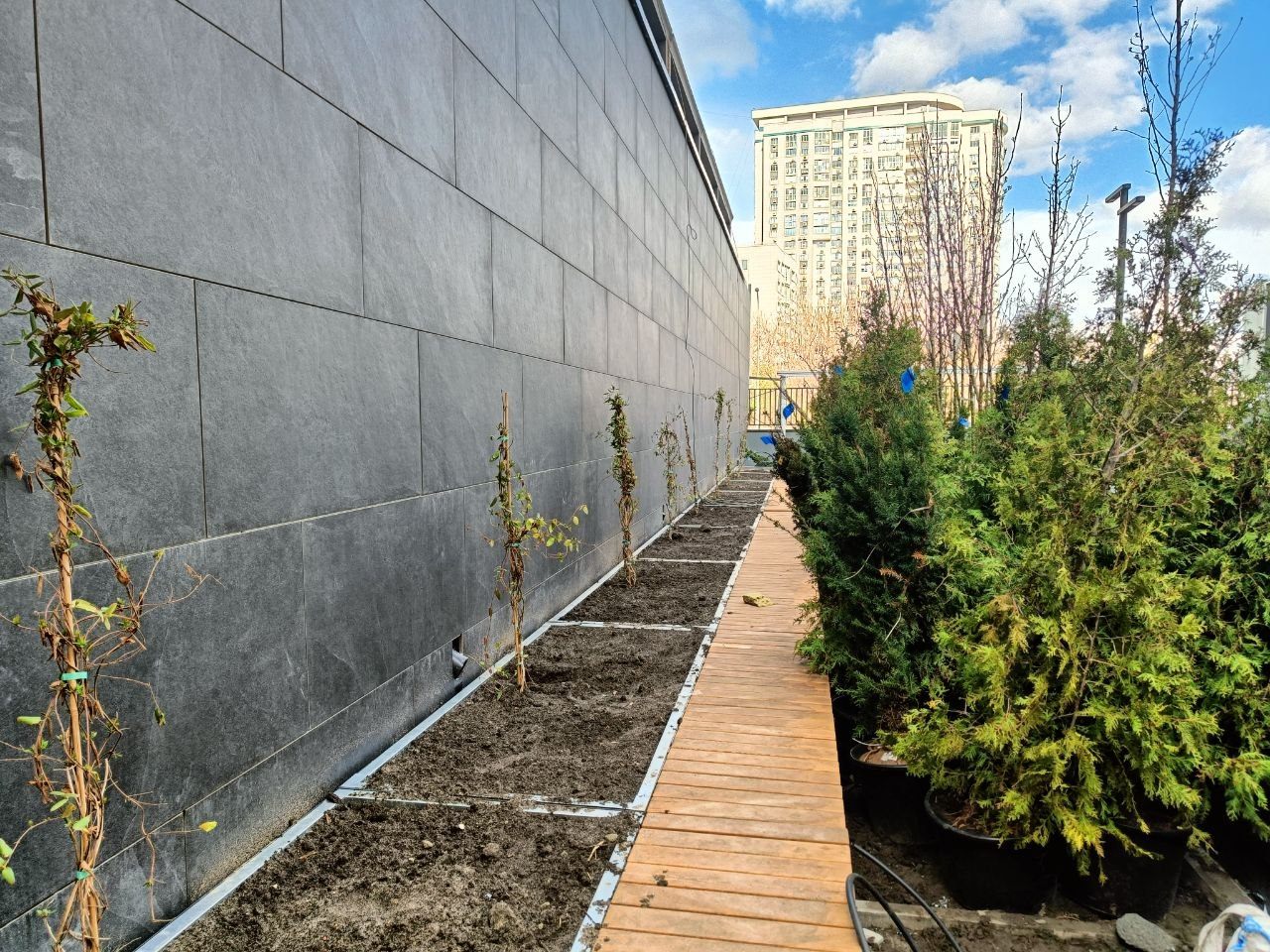

Март 2026

  • Устройство вентилируемого фасада (установка композита, установка обрамлений окон) - Северная башня 2-24 этажи
  • Устройство вентилируемого фасада из керамогранита на скрытом креплении 1 этаж
  • Чистовая отделка МОП - 1 этаж
  • Благоустройство территории, монтаж малых архитектурных форм
  • Озеленение территории

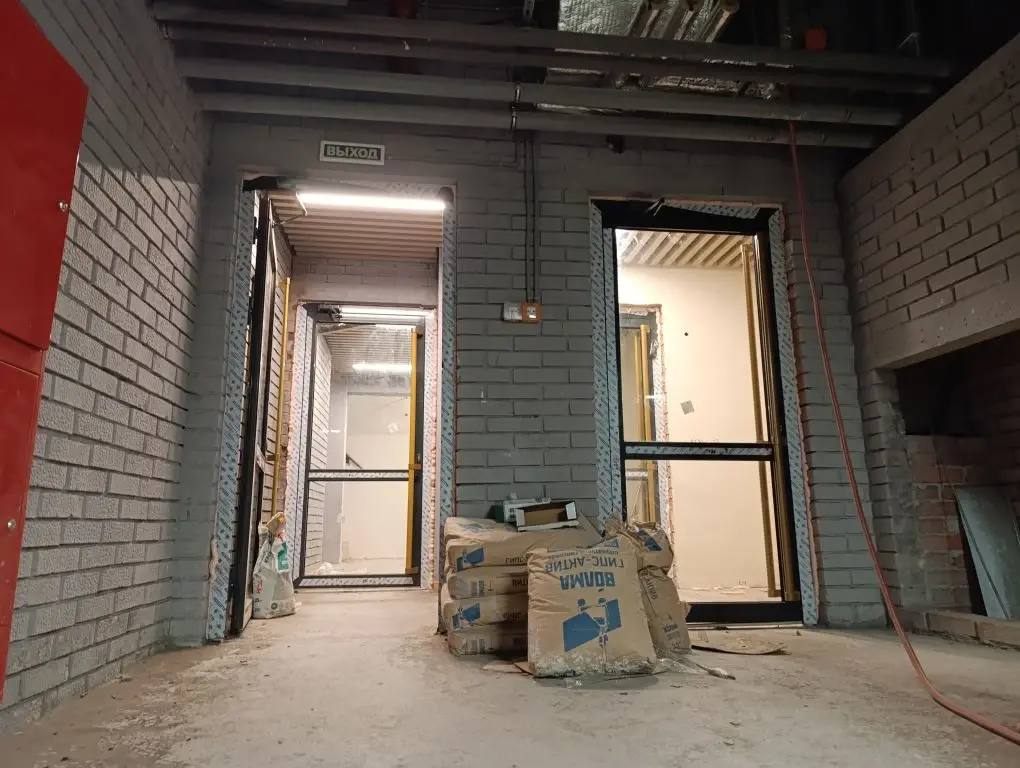

Февраль 2026 — фото 1Февраль 2026 — фото 2Февраль 2026 — фото 3Февраль 2026 — фото 4Февраль 2026 — фото 5Февраль 2026 — фото 6Февраль 2026 — фото 7Февраль 2026 — фото 8Февраль 2026 — фото 9Февраль 2026 — фото 10Февраль 2026
02 · этап

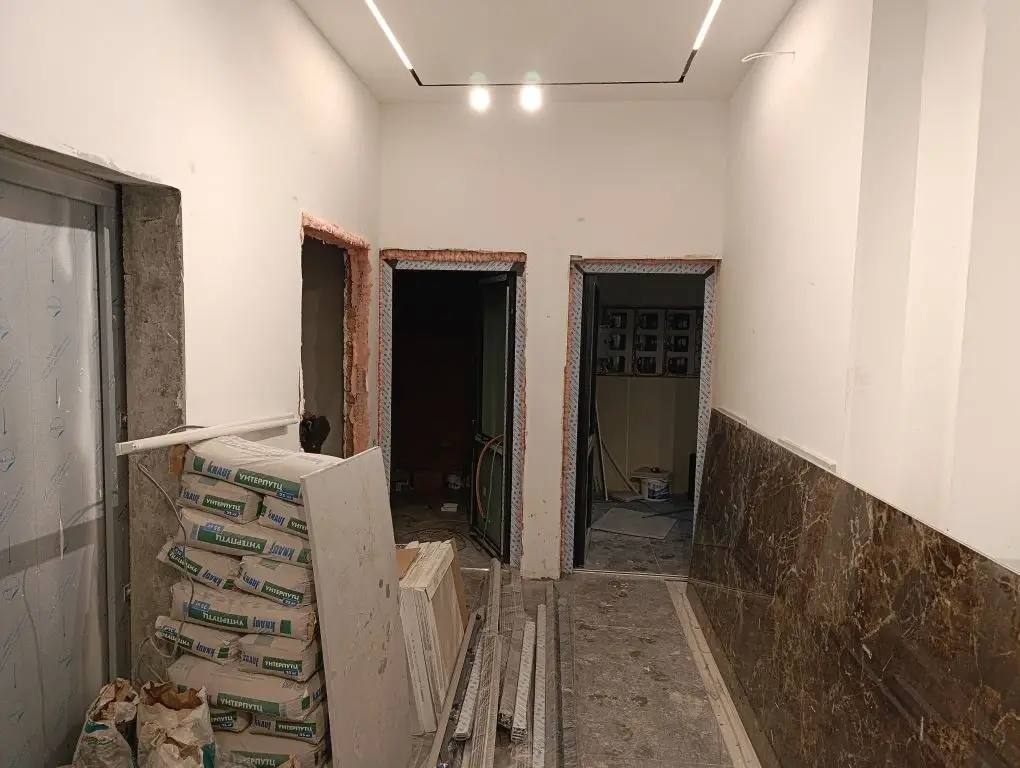

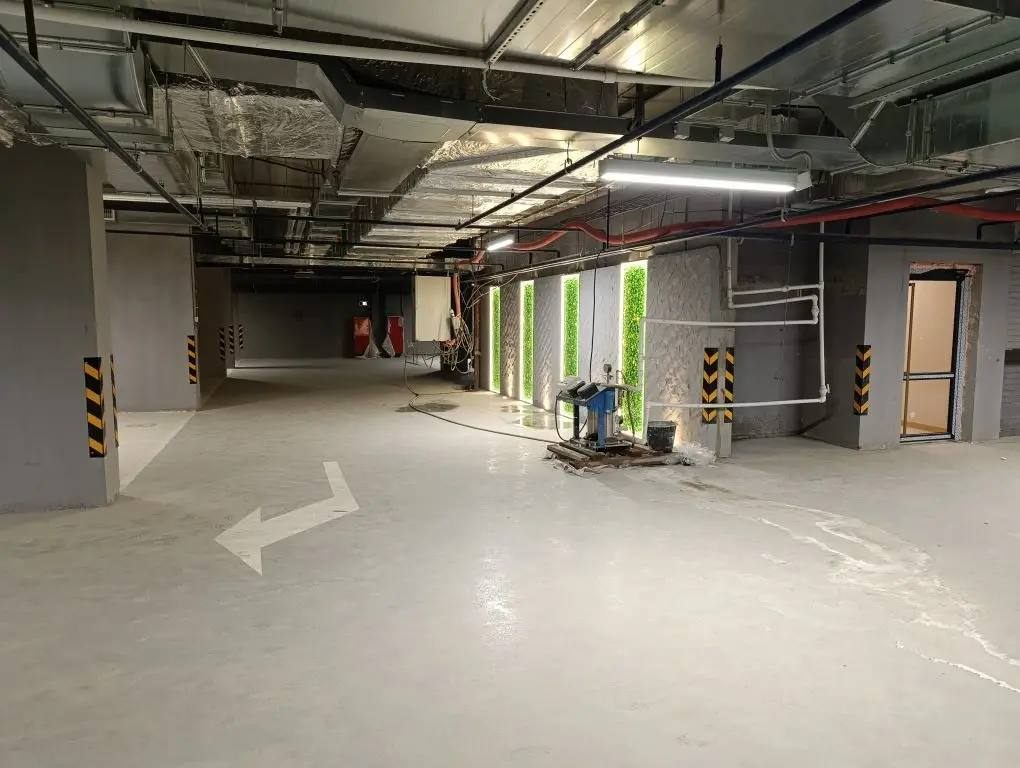

Февраль 2026

  • Устройство вентилируемого фасада (установка композита, установка обрамлений окон) - Северная башня 2-24 этажи
  • Устройство вентилируемого фасада из керамогранита на скрытом креплении 1 этаж
  • Чистовая отделка МОП - 1 этаж южная секция
  • Благоустройство территории, устройство дорожной разметки и знаков, сборка малых архитектурных форм

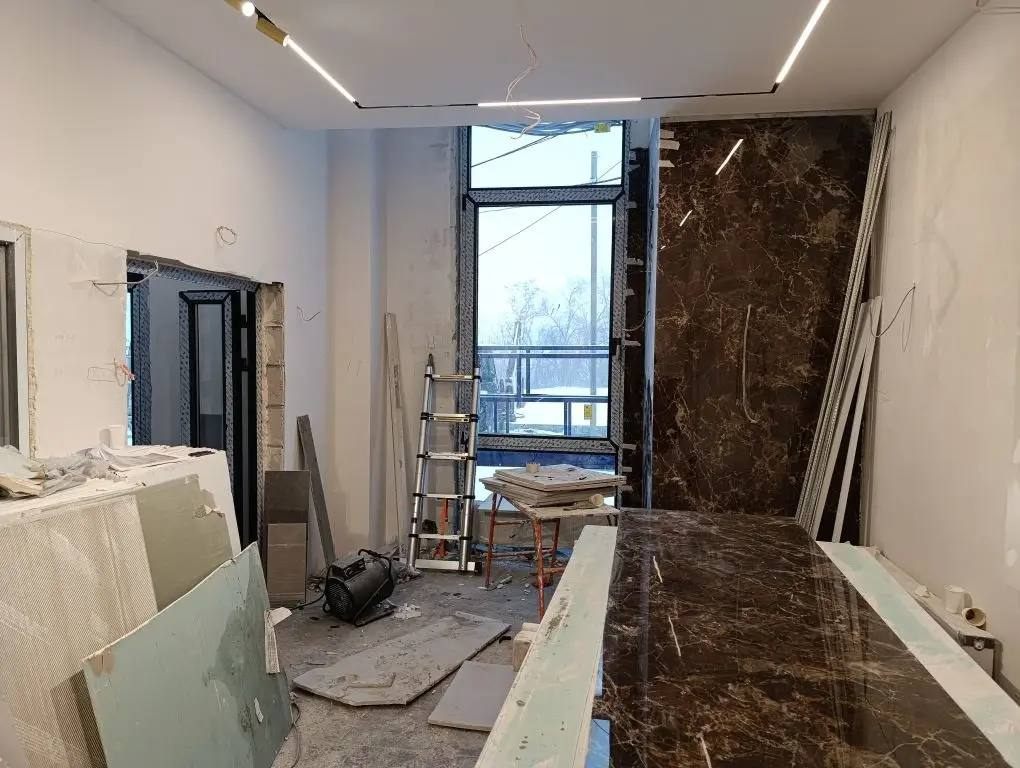

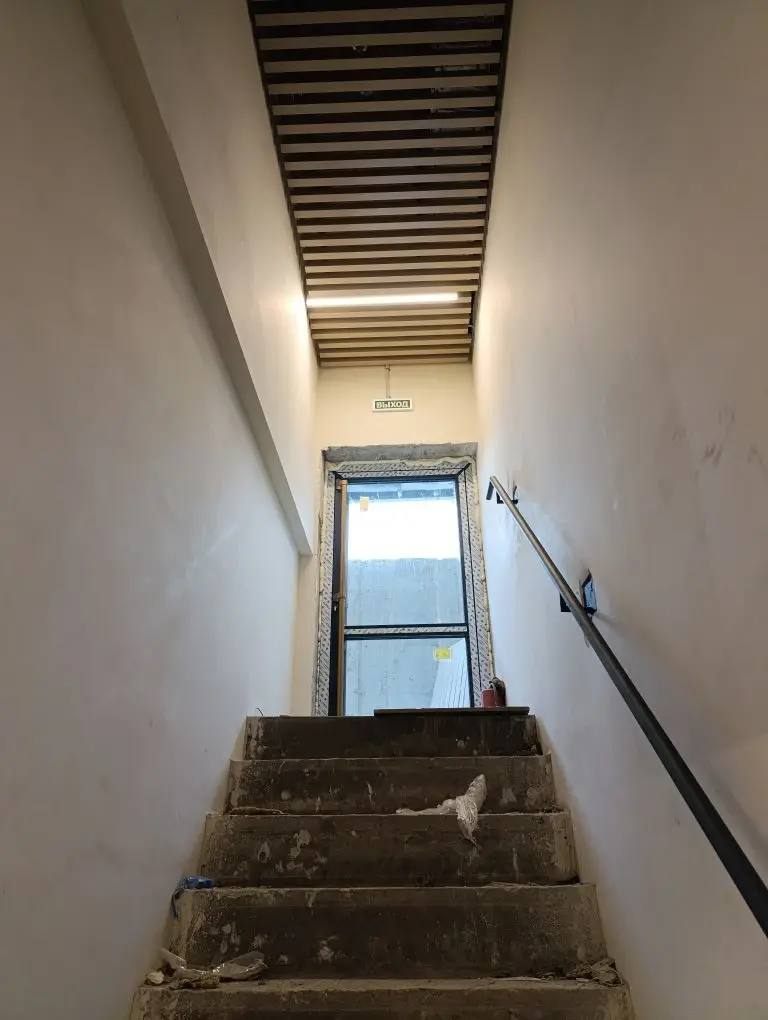

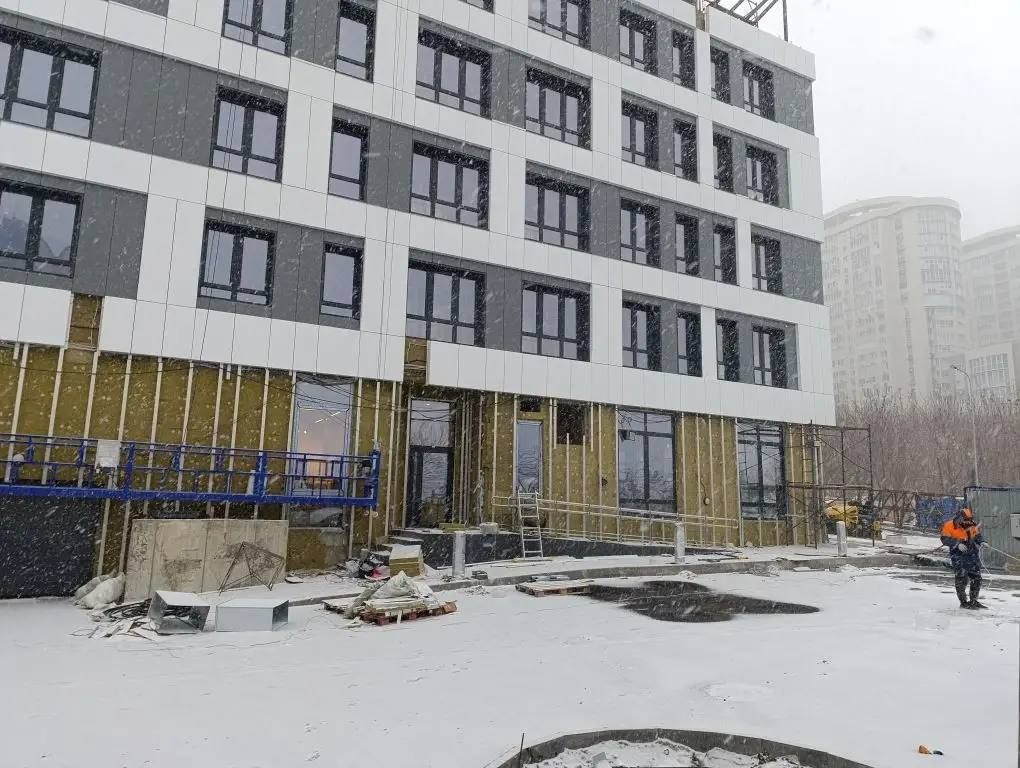

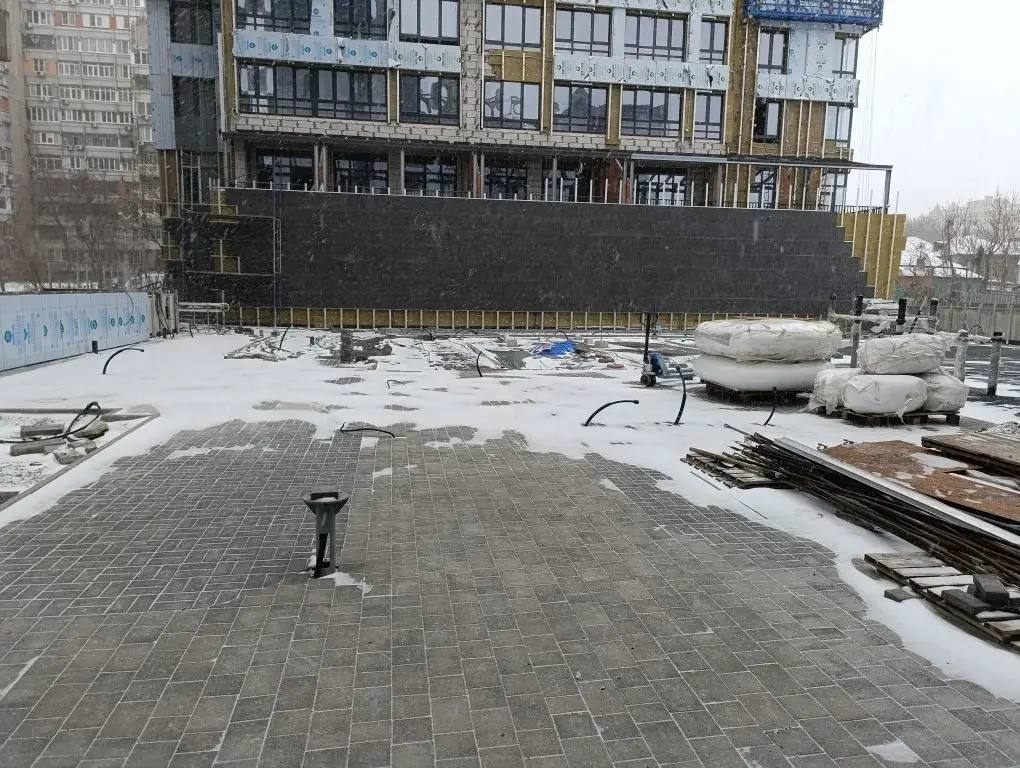

Январь 2026 — фото 1Январь 2026 — фото 2Январь 2026 — фото 3Январь 2026 — фото 4Январь 2026 — фото 5Январь 2026 — фото 6Январь 2026 — фото 7Январь 2026 — фото 8Январь 2026 — фото 9Январь 2026 — фото 10Январь 2026 — фото 11Январь 2026 — фото 12Январь 2026
03 · этап

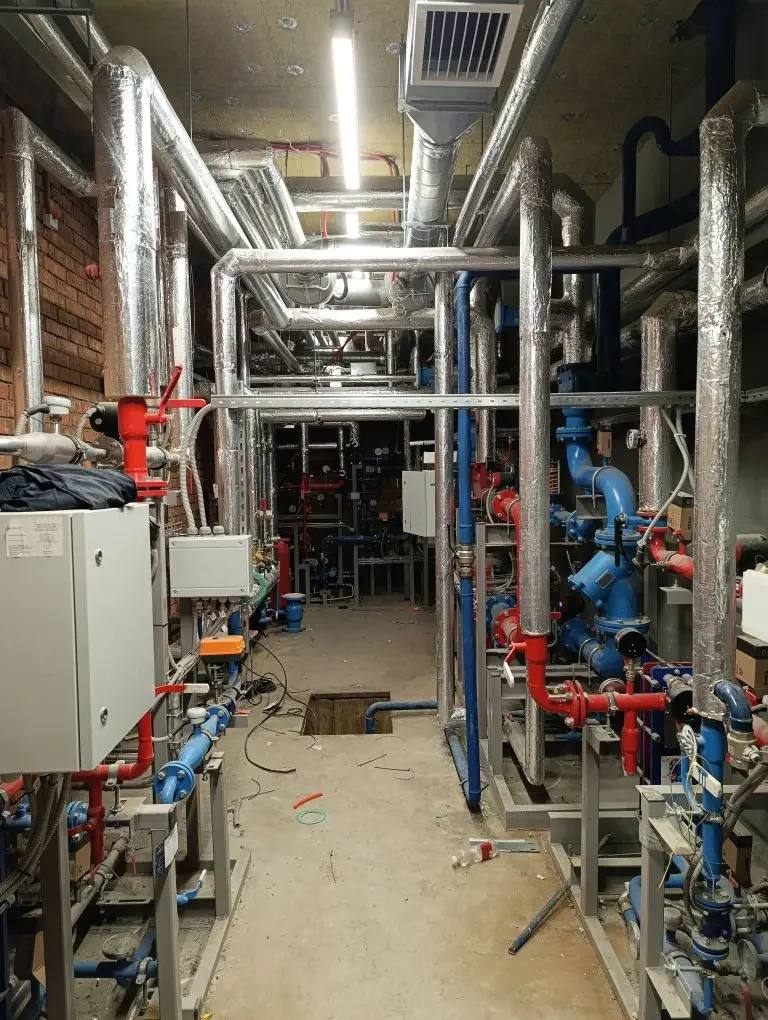

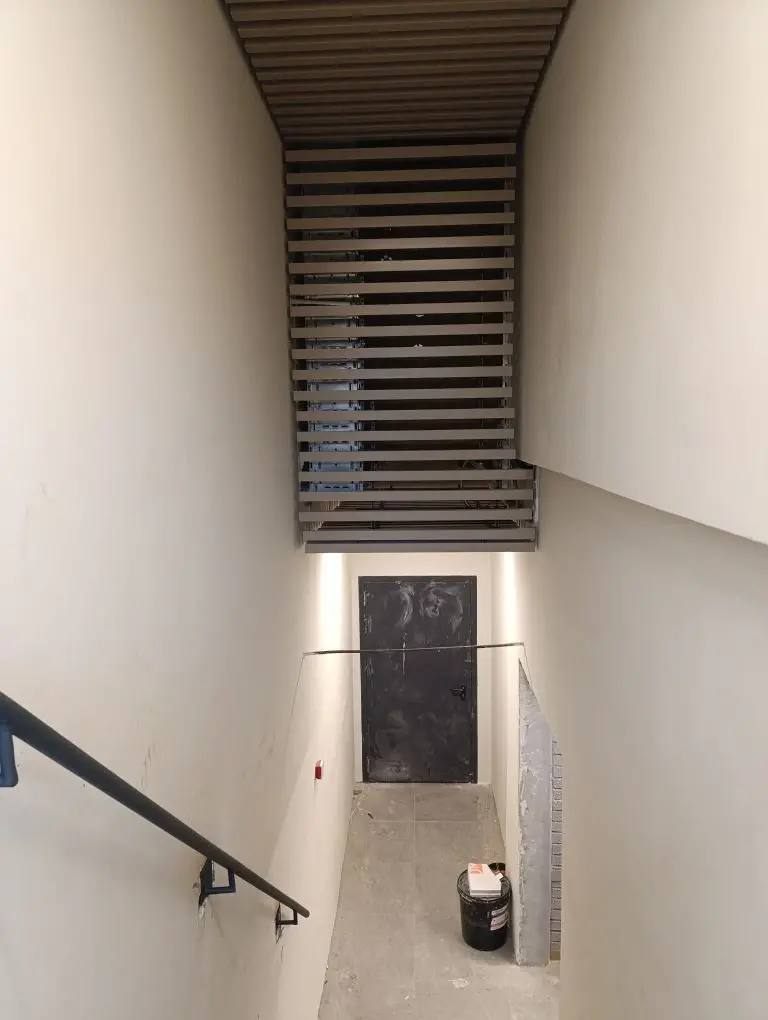

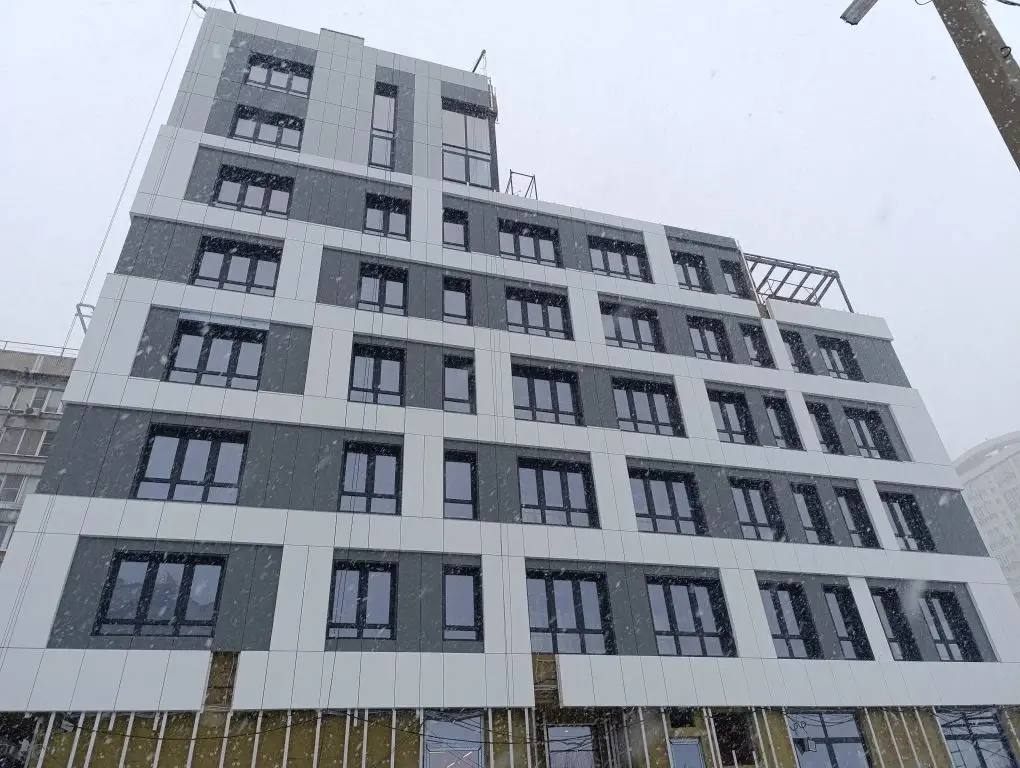

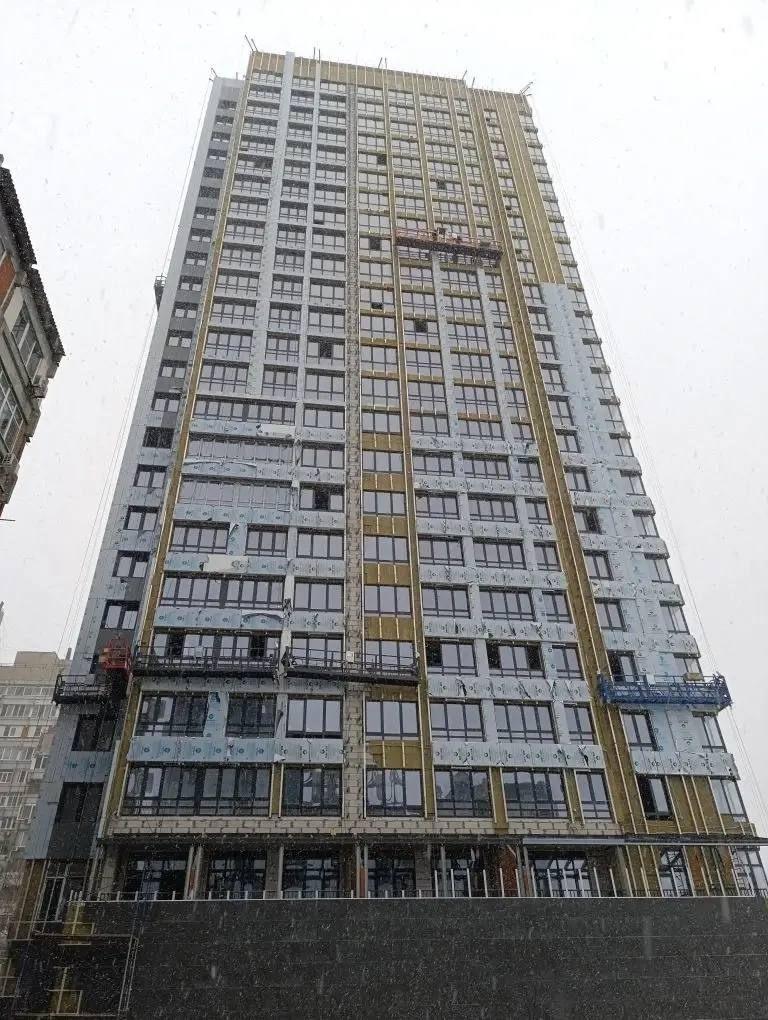

Январь 2026

  • Устройство внутренних сетей отопления - установка счетчиков, промывка системы
  • Устройство внутренних сетей водоснабжения - установка счетчиков, промывка системы
  • Устройство внутренних сетей вентиляции - установка клапанов
  • Устройство внутренних сетей электроснабжения - установка этажных щитов, квартирных щитов, светильников
  • Устройство внутренних сетей пожарной сигнализации - программирование и проверка системы
  • Устройство вентилируемого фасада (установка кронштейнов, утепление, установка композита) - Северная башня 1-24 этажи, Южная башня 1-8 этажи
  • Устройство эксплуатируемой кровли
  • Чистовая отделка МОП - 1-8 этажи южная секция, 1-24 этажи северная секция
  • Благоустройство территории

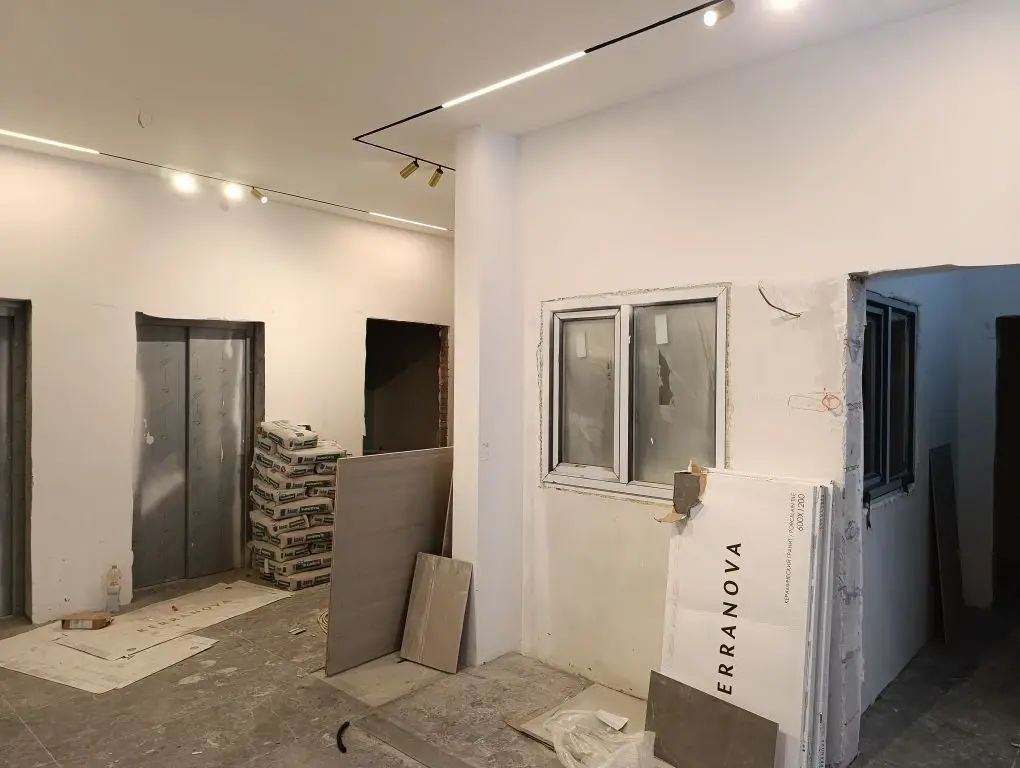

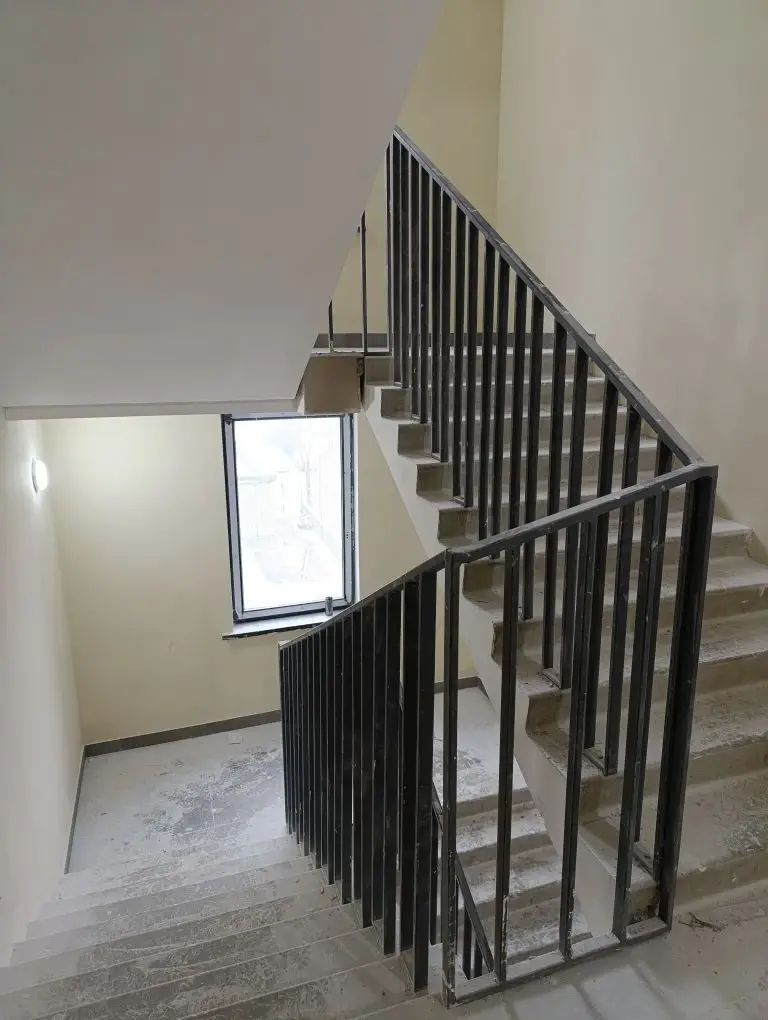

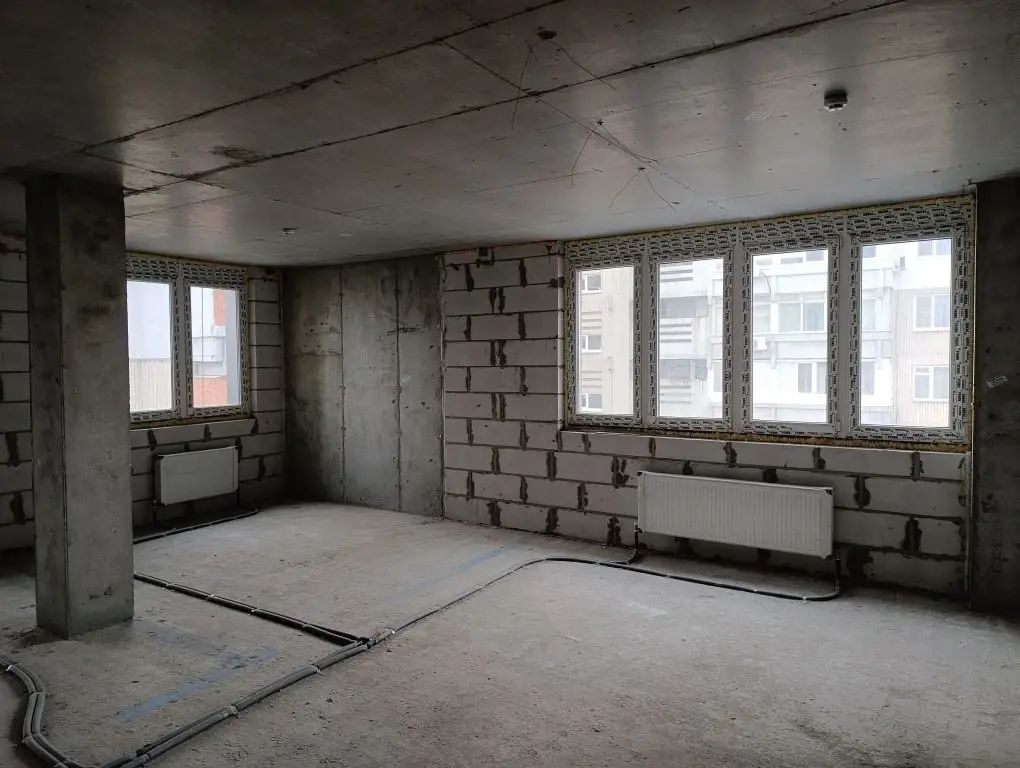

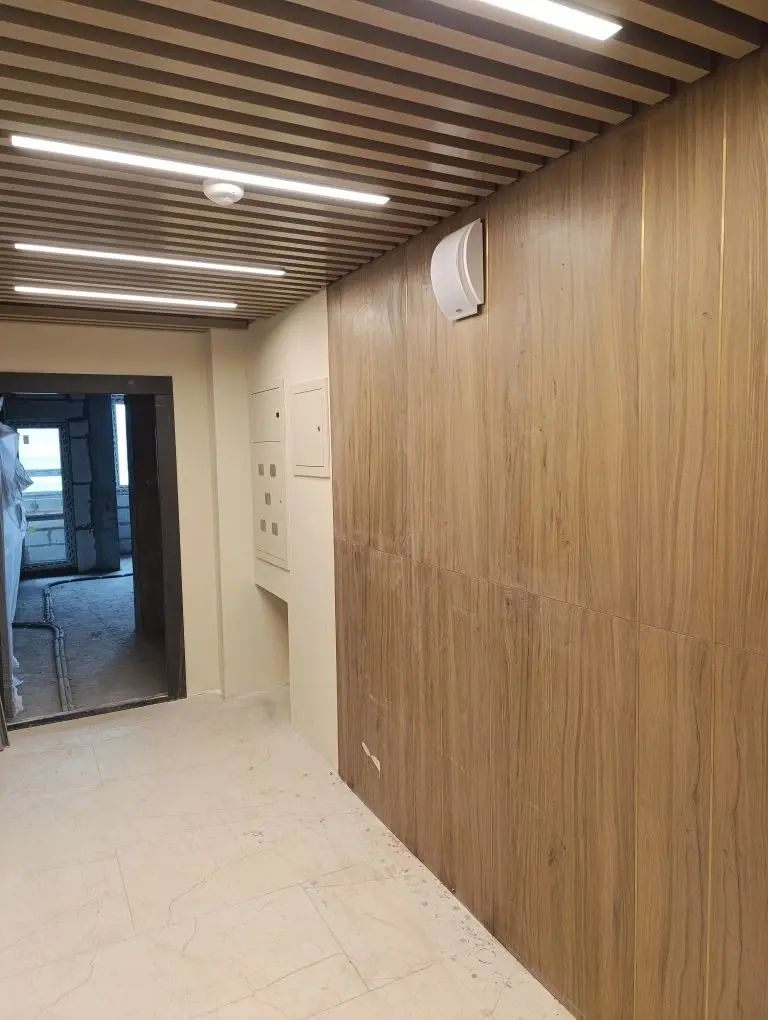

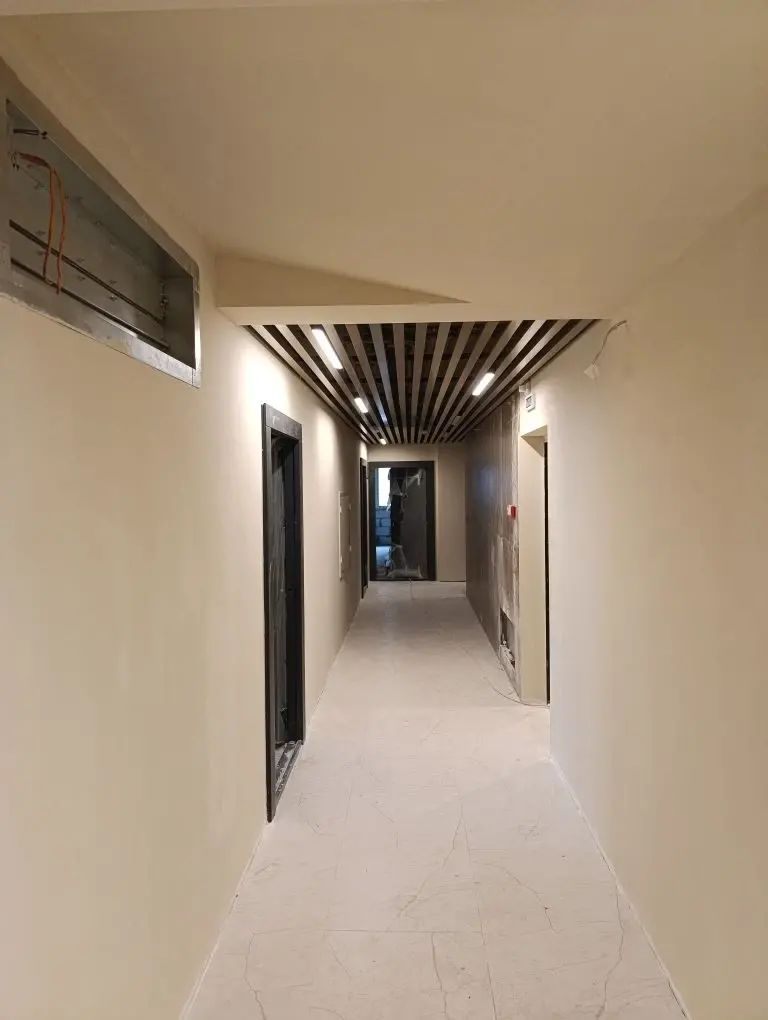

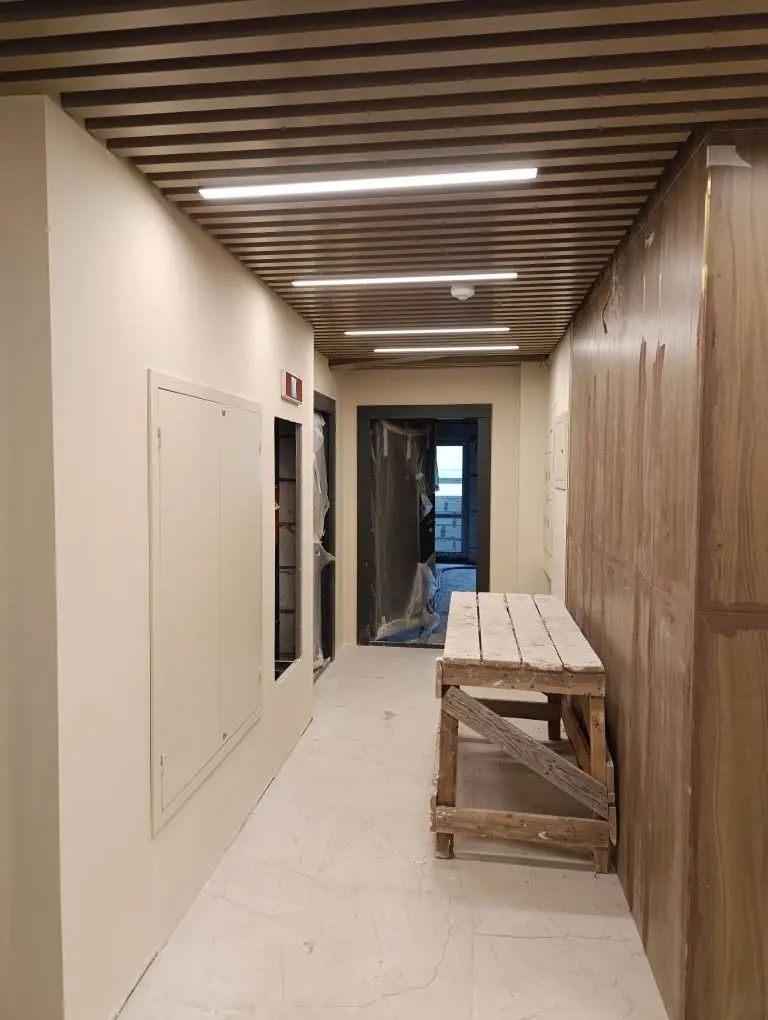

Декабрь 2025 — фото 1Декабрь 2025 — фото 2Декабрь 2025 — фото 3Декабрь 2025 — фото 4Декабрь 2025 — фото 5Декабрь 2025 — фото 6Декабрь 2025 — фото 7Декабрь 2025 — фото 8Декабрь 2025 — фото 9Декабрь 2025 — фото 10Декабрь 2025 — фото 11Декабрь 2025 — фото 12Декабрь 2025 — фото 13Декабрь 2025 — фото 14Декабрь 2025 — фото 15Декабрь 2025 — фото 16Декабрь 2025 — фото 17Декабрь 2025

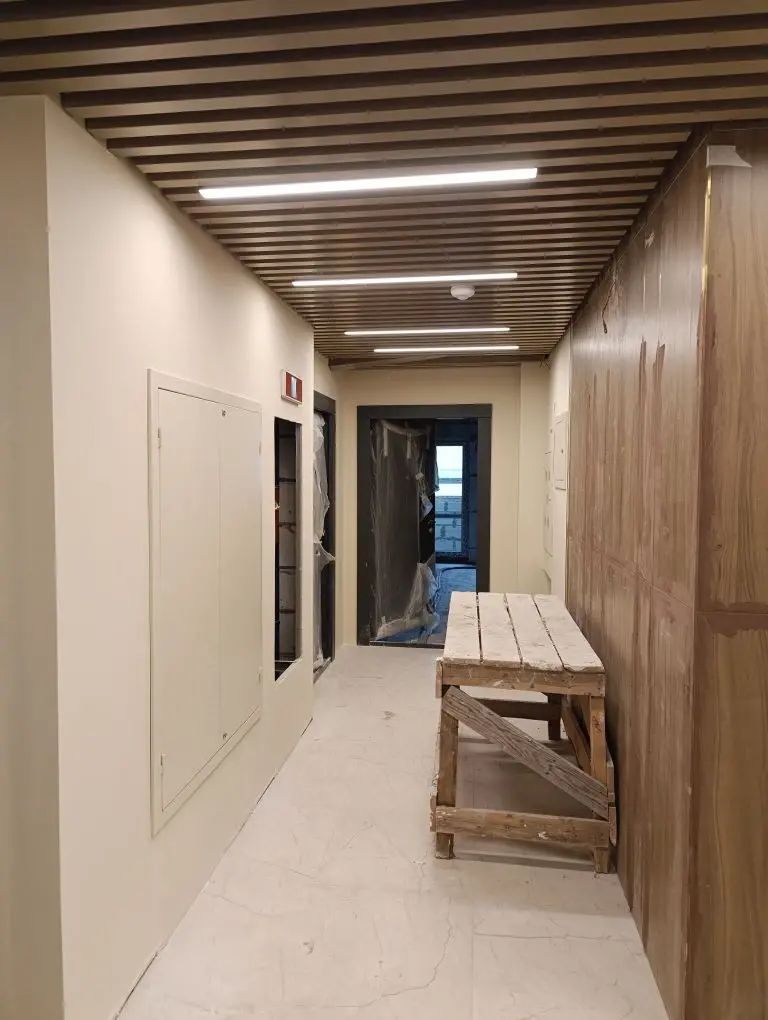

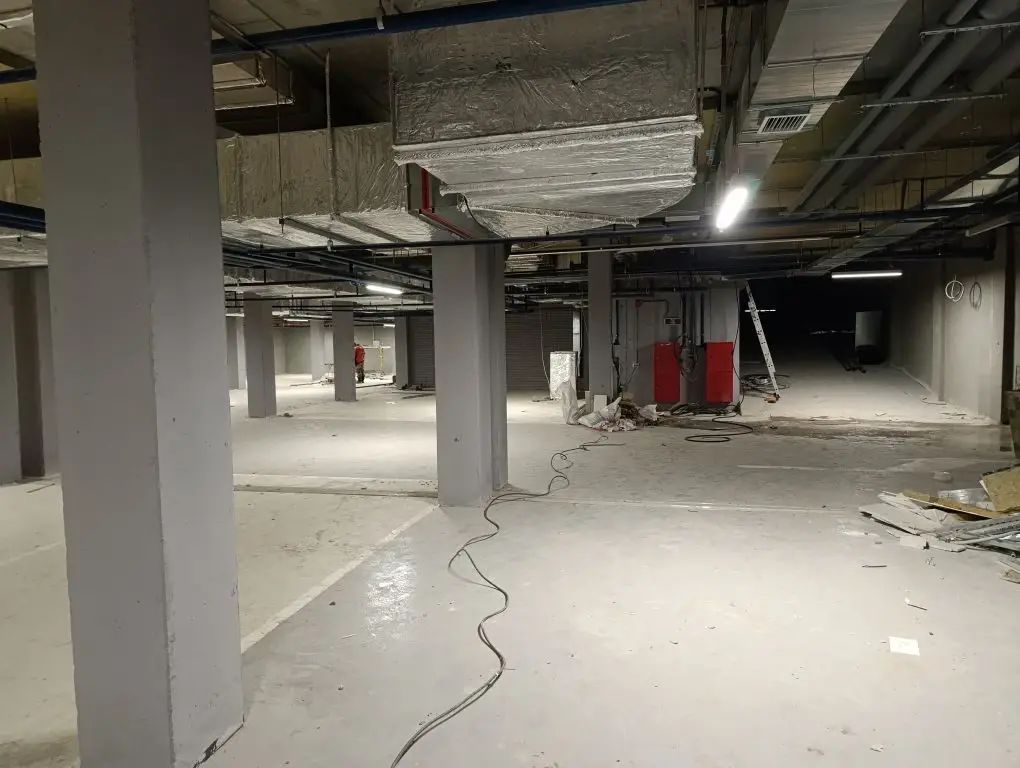

04 · этап

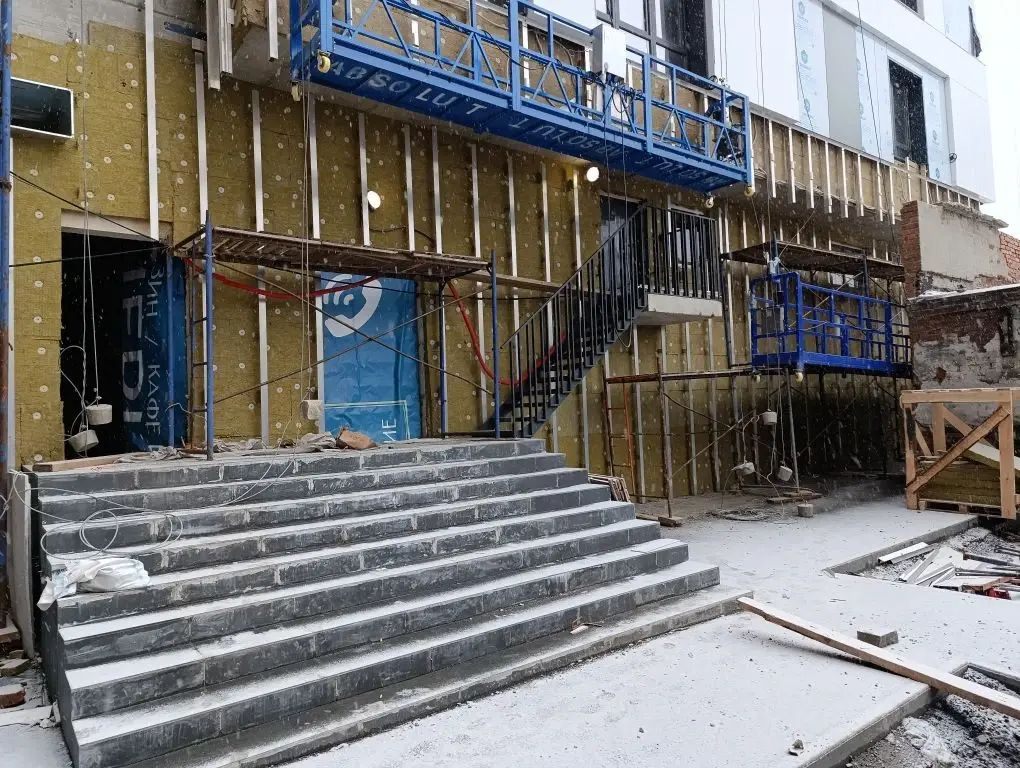

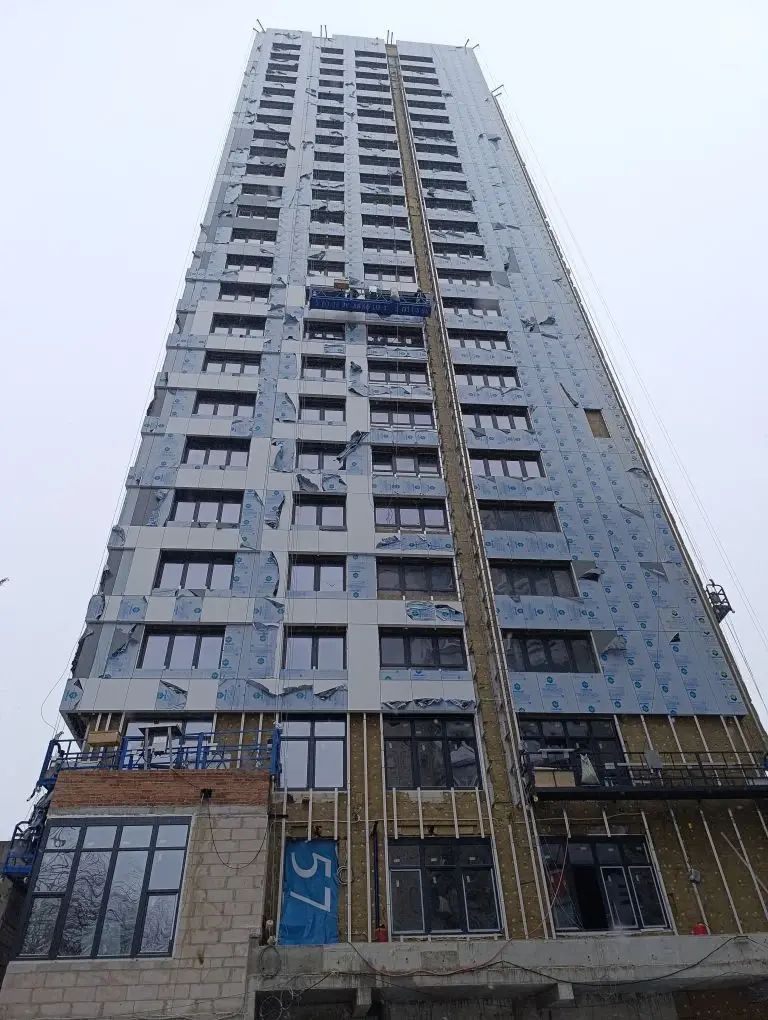

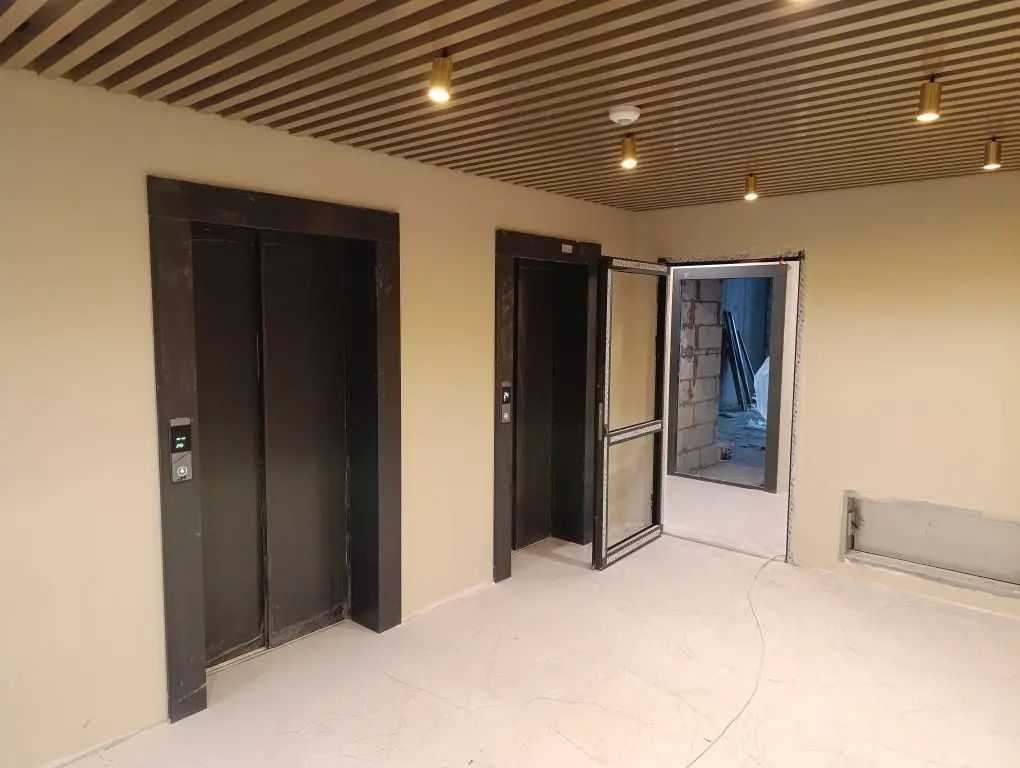

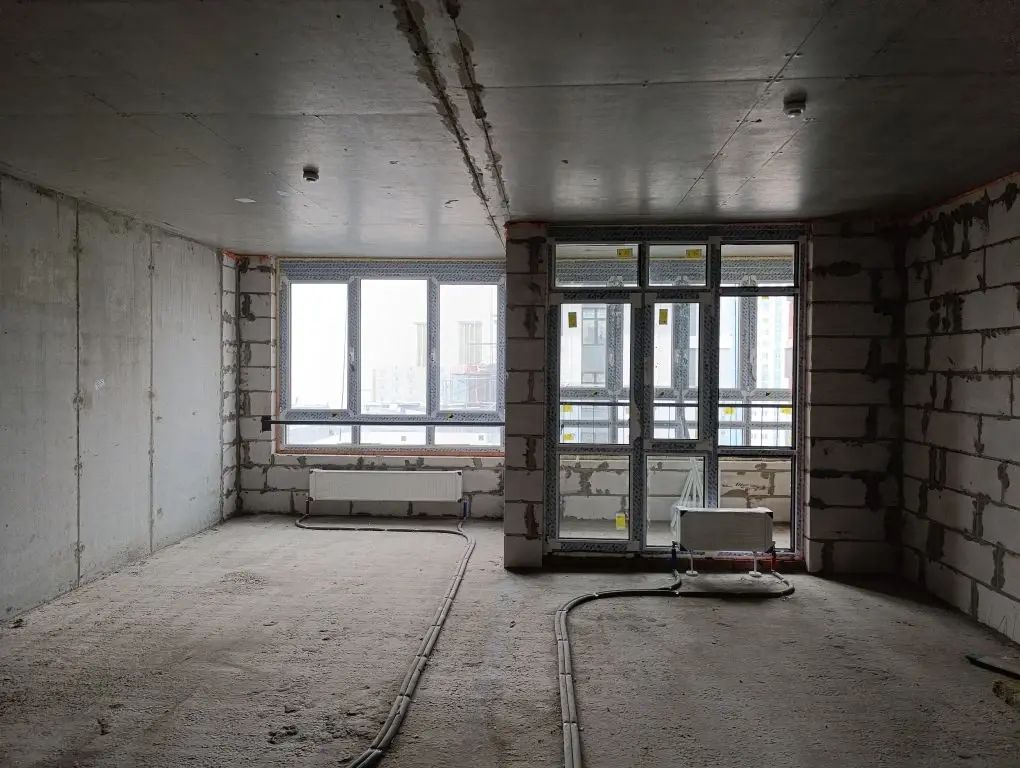

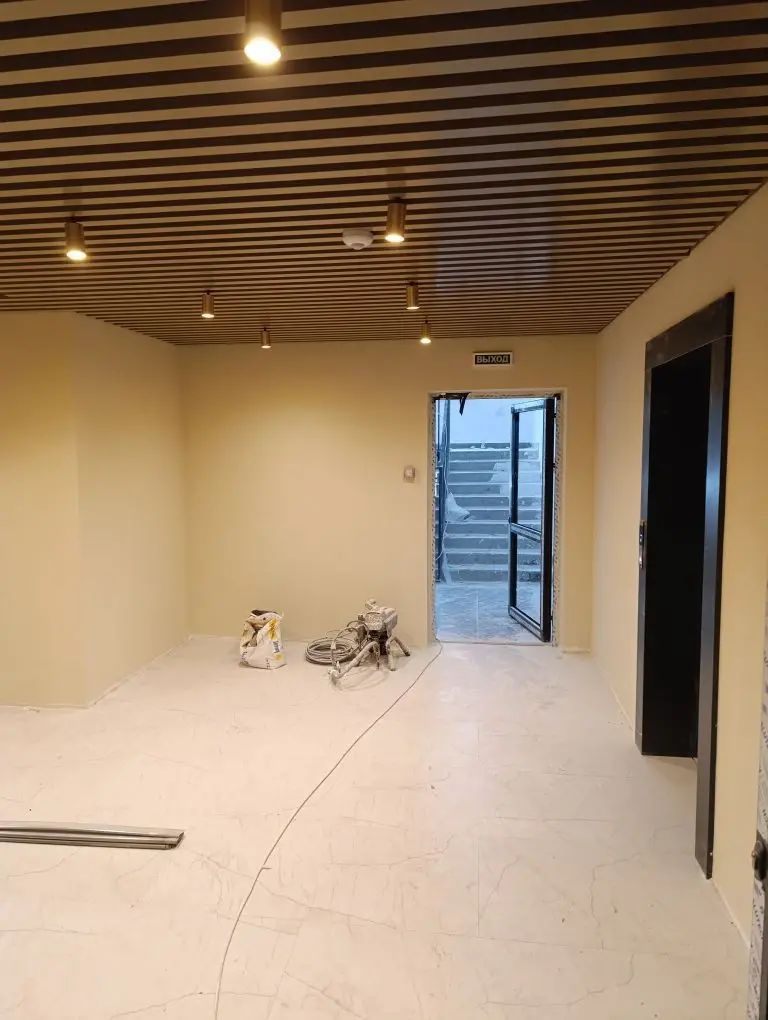

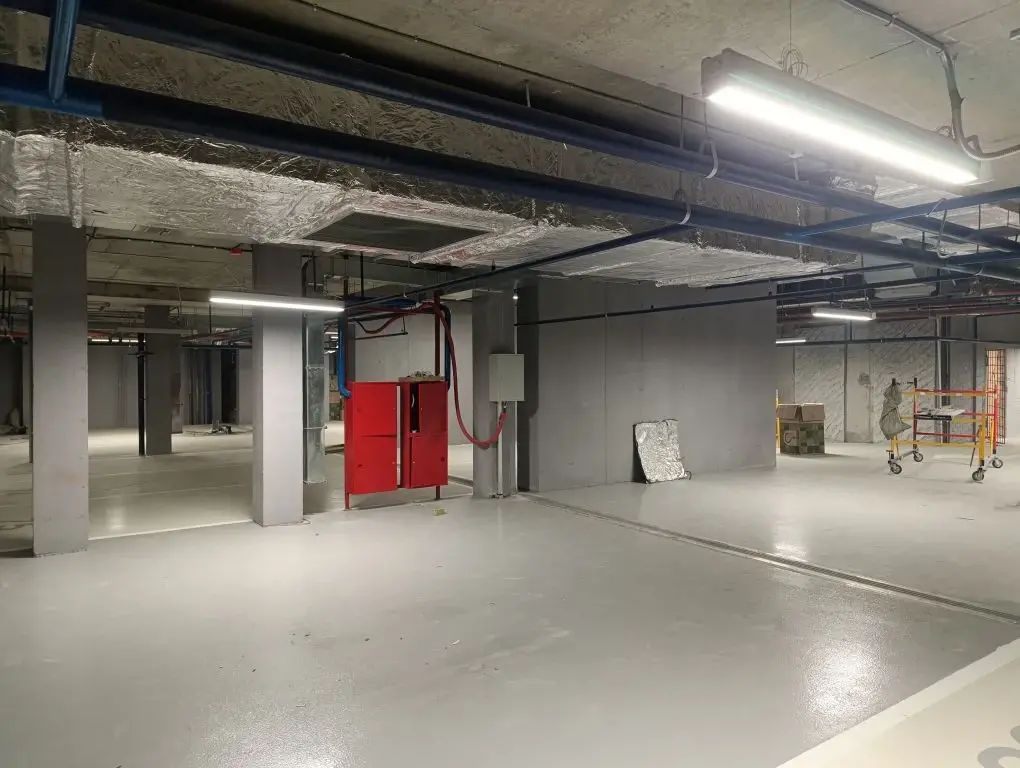

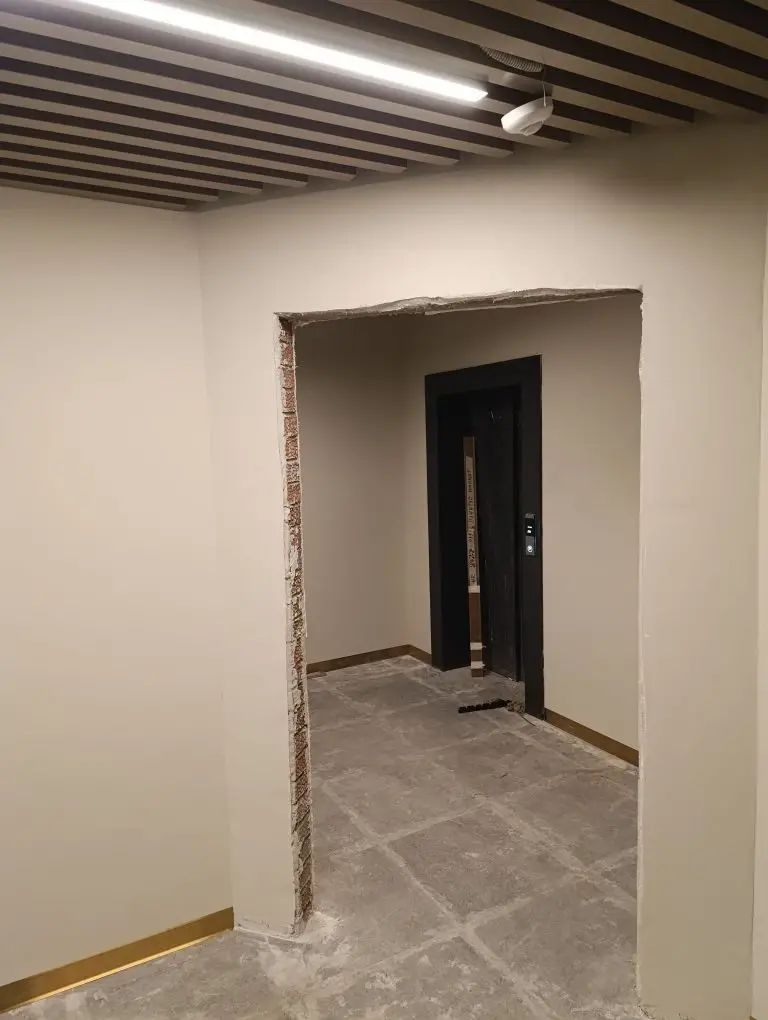

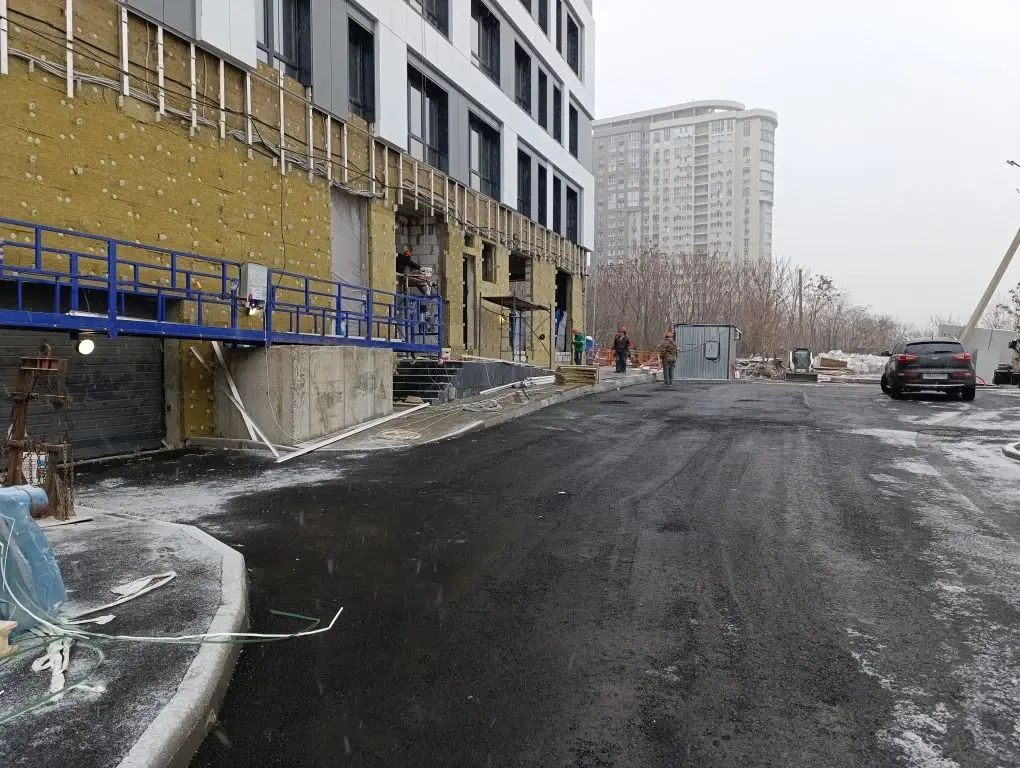

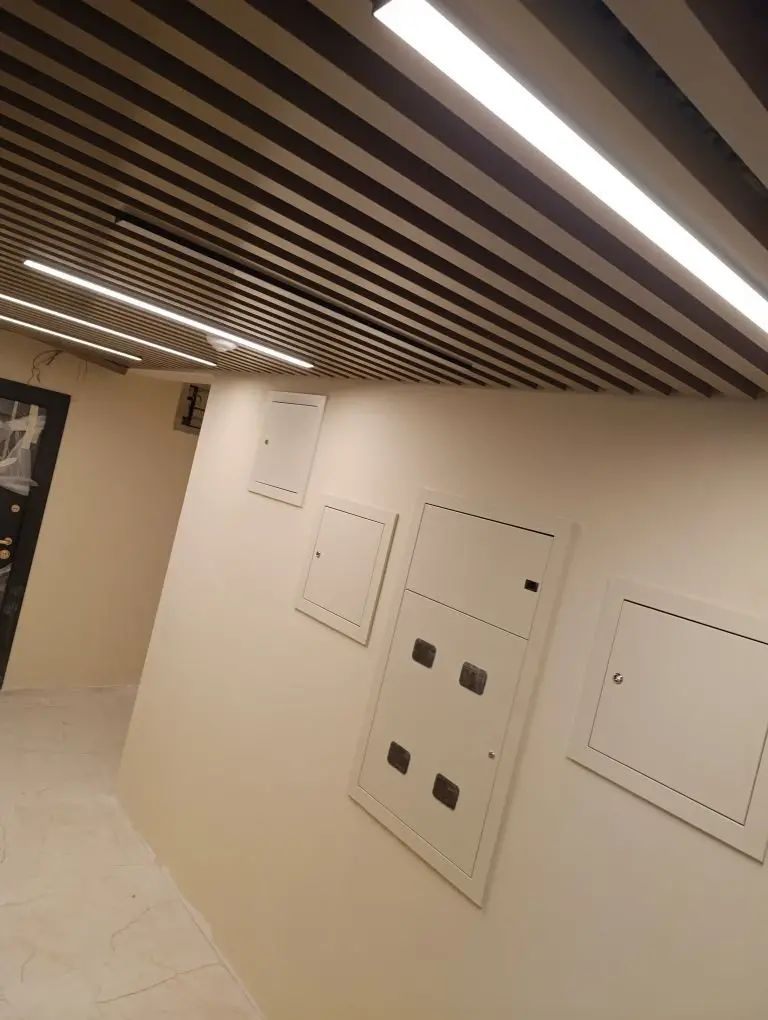

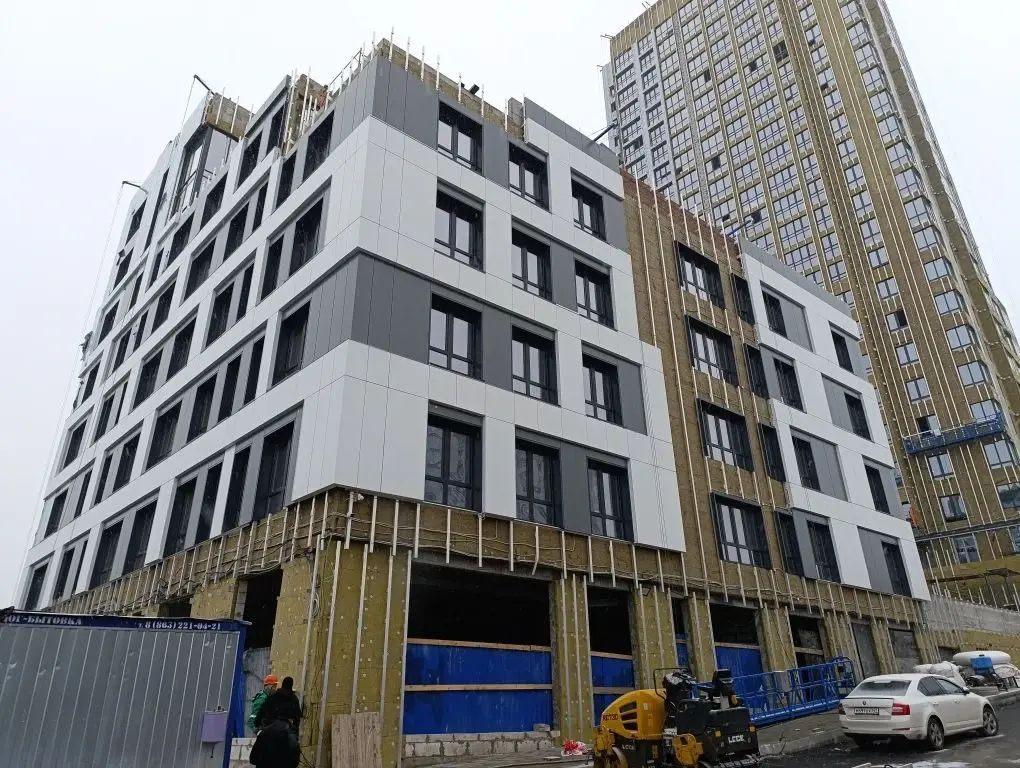

Декабрь 2025

  • Устройство внутренних сетей отопления - установка счетчиков, промывка системы
  • Устройство внутренних сетей водоснабжения - установка счетчиков, промывка системы
  • Устройство внутренних сетей вентиляции - установка клапанов
  • Устройство внутренних сетей электроснабжения - установка этажных щитов, квартирных щитов, светильников
  • Устройство внутренних сетей пожарной сигнализации - программирование и проверка системы
  • Установка коллекторных люков 2-24 этажи
  • Установка противопожарных алюминиевых дверей - 9-24 этажи
  • Устройство вентилируемого фасада (установка кронштейнов, утепление, установка композита) - Северная башня 1-24 этажи, Южная башня 1-8 этажи
  • Устройство эксплуатируемой кровли
  • Чистовая отделка МОП - 1-8 этажи южная секция, 1-24 этажи северная секция
  • Устройство полимерного покрытия пола
  • Благоустройство территории

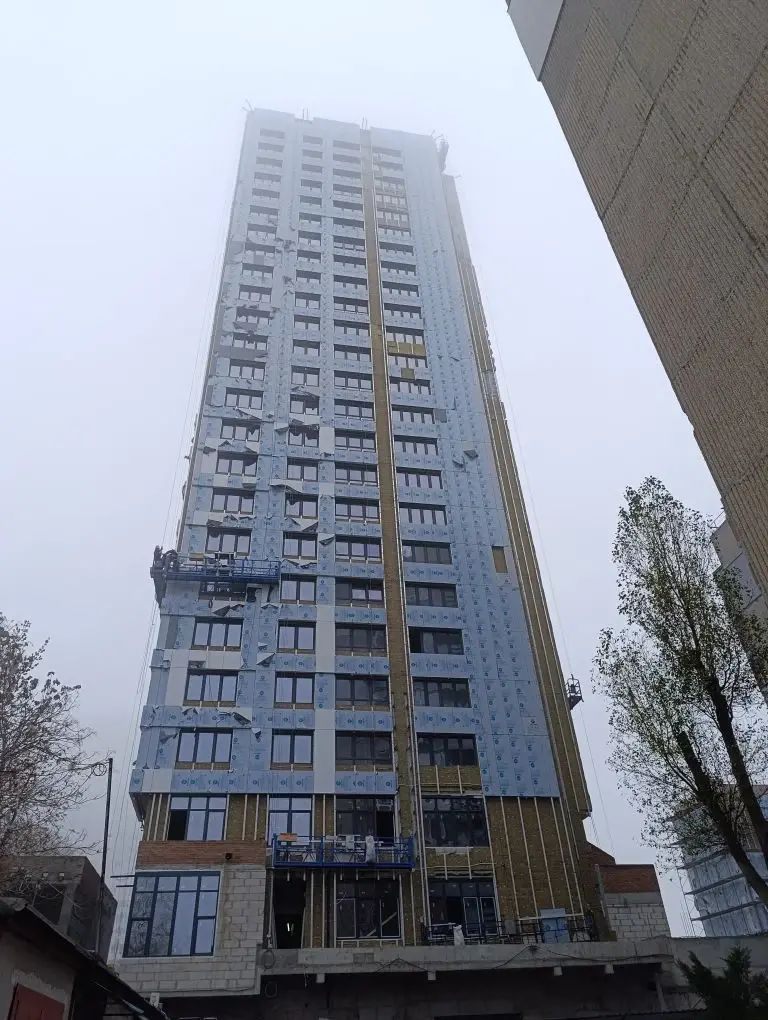

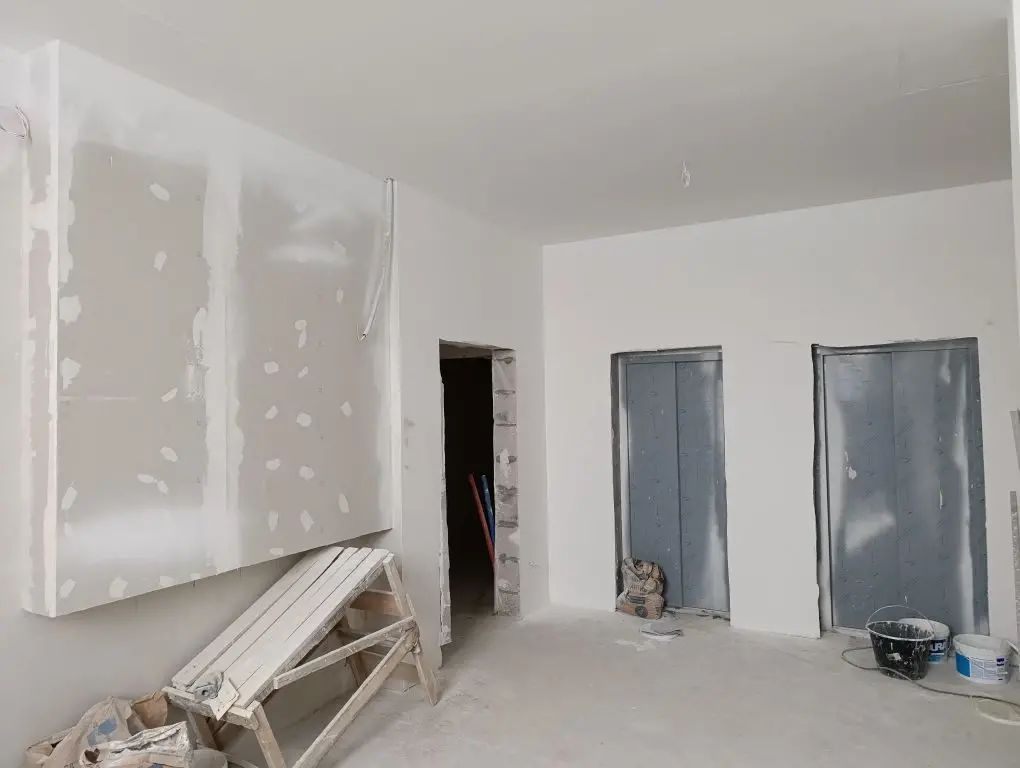

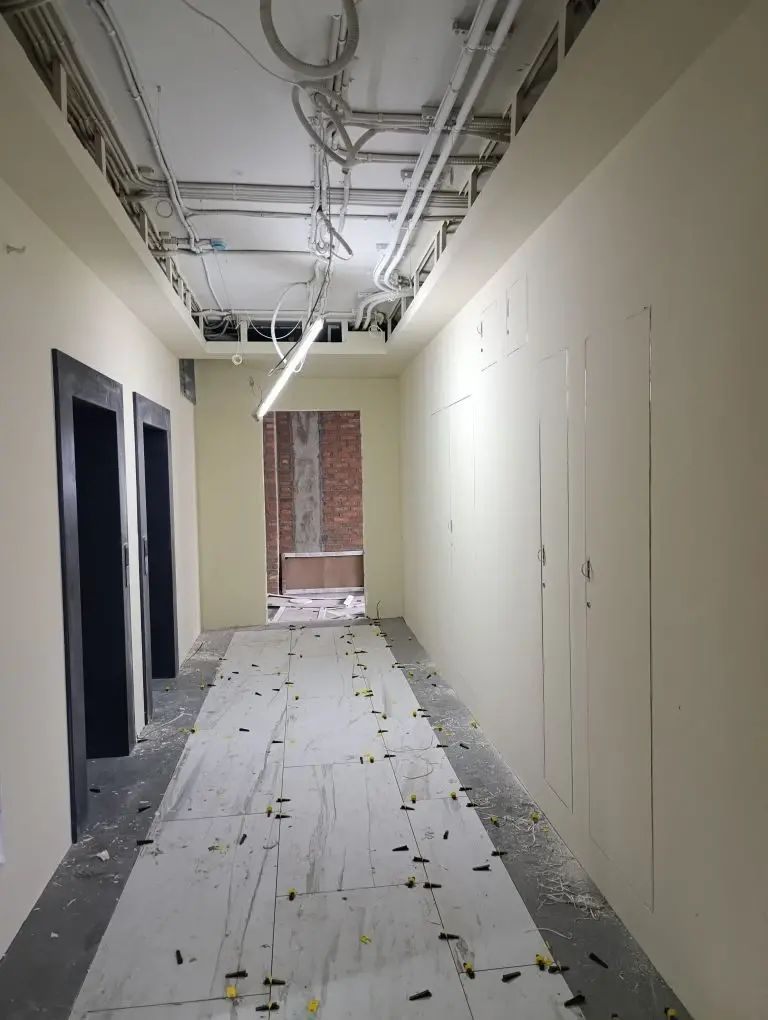

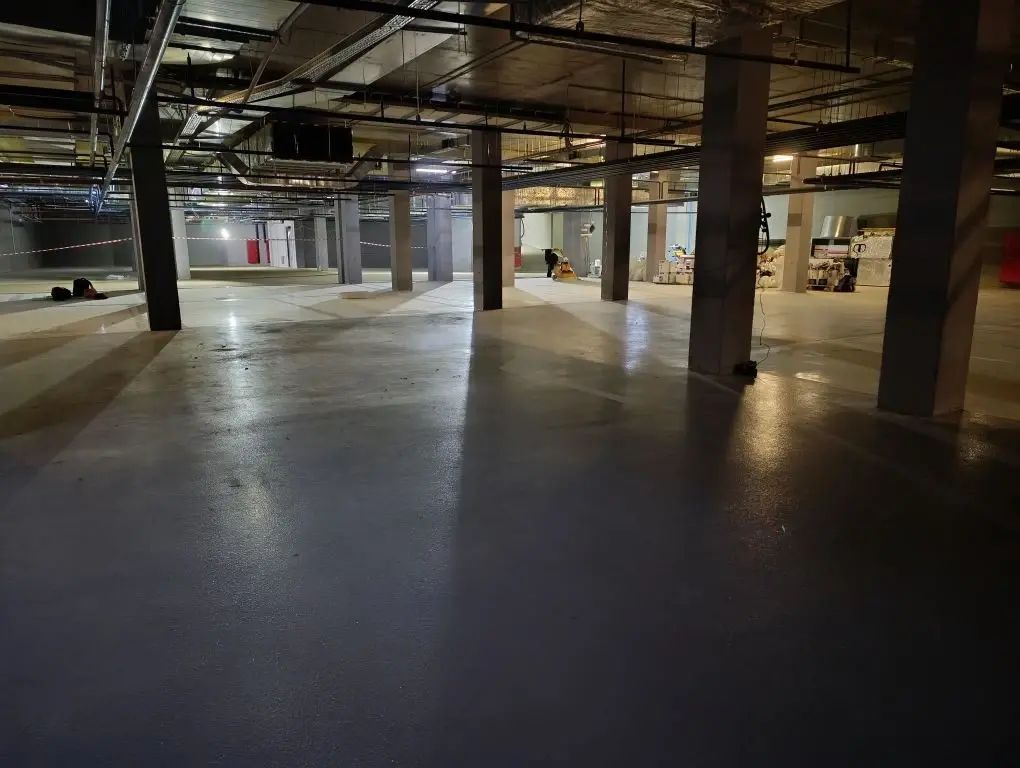

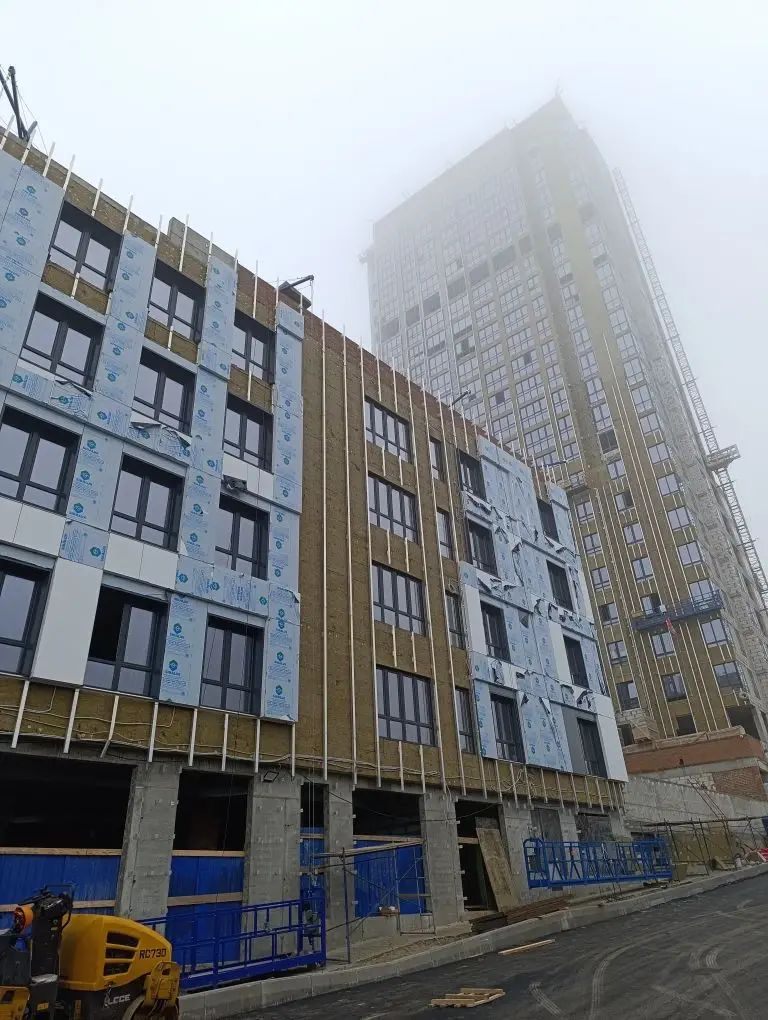

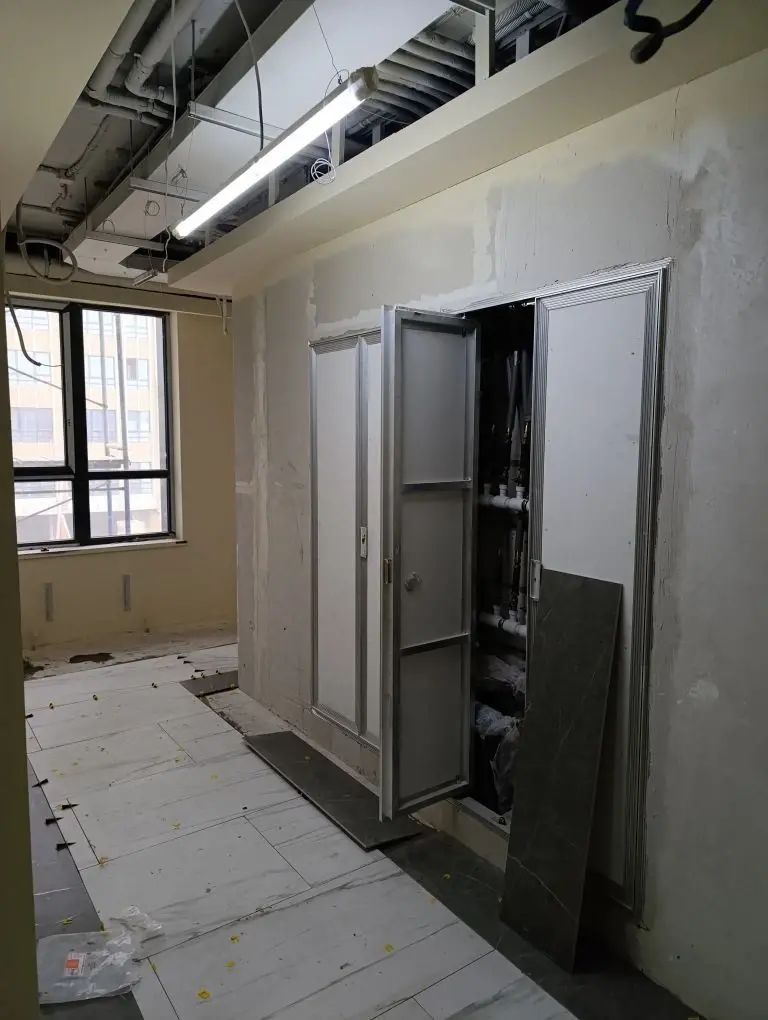

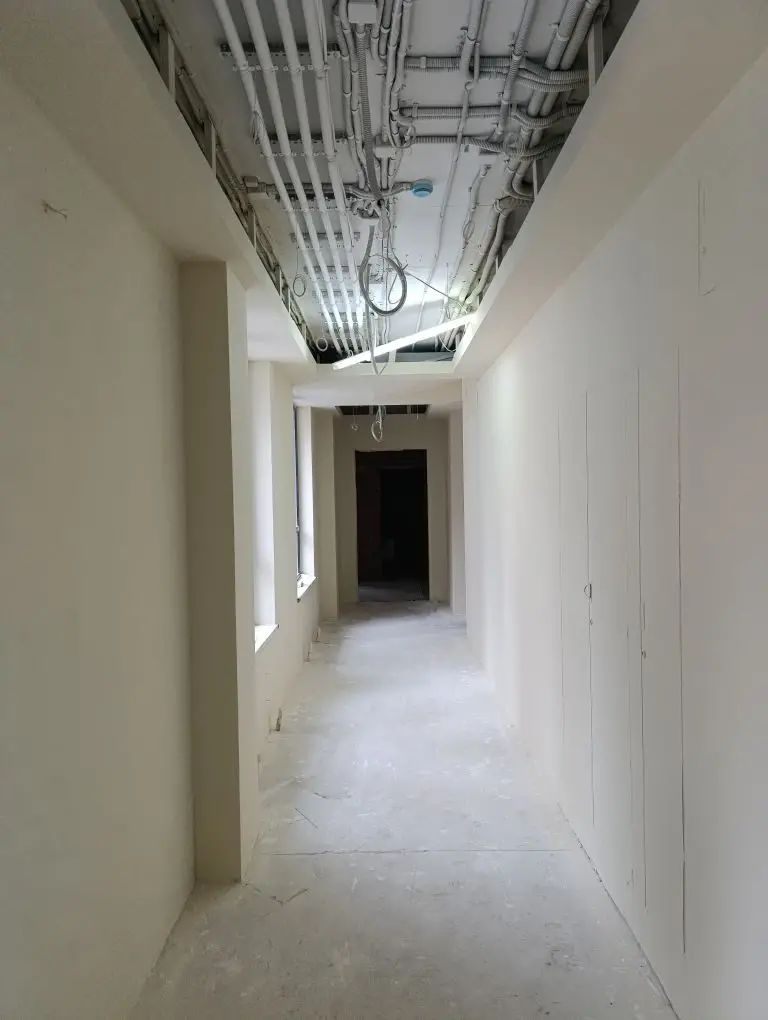

Ноябрь 2025 — фото 1Ноябрь 2025 — фото 2Ноябрь 2025 — фото 3Ноябрь 2025 — фото 4Ноябрь 2025 — фото 5Ноябрь 2025 — фото 6Ноябрь 2025 — фото 7Ноябрь 2025 — фото 8Ноябрь 2025 — фото 9Ноябрь 2025 — фото 10Ноябрь 2025 — фото 11Ноябрь 2025 — фото 12Ноябрь 2025 — фото 13Ноябрь 2025 — фото 14Ноябрь 2025 — фото 15Ноябрь 2025 — фото 16Ноябрь 2025 — фото 17Ноябрь 2025 — фото 18Ноябрь 2025 — фото 19Ноябрь 2025
05 · этап

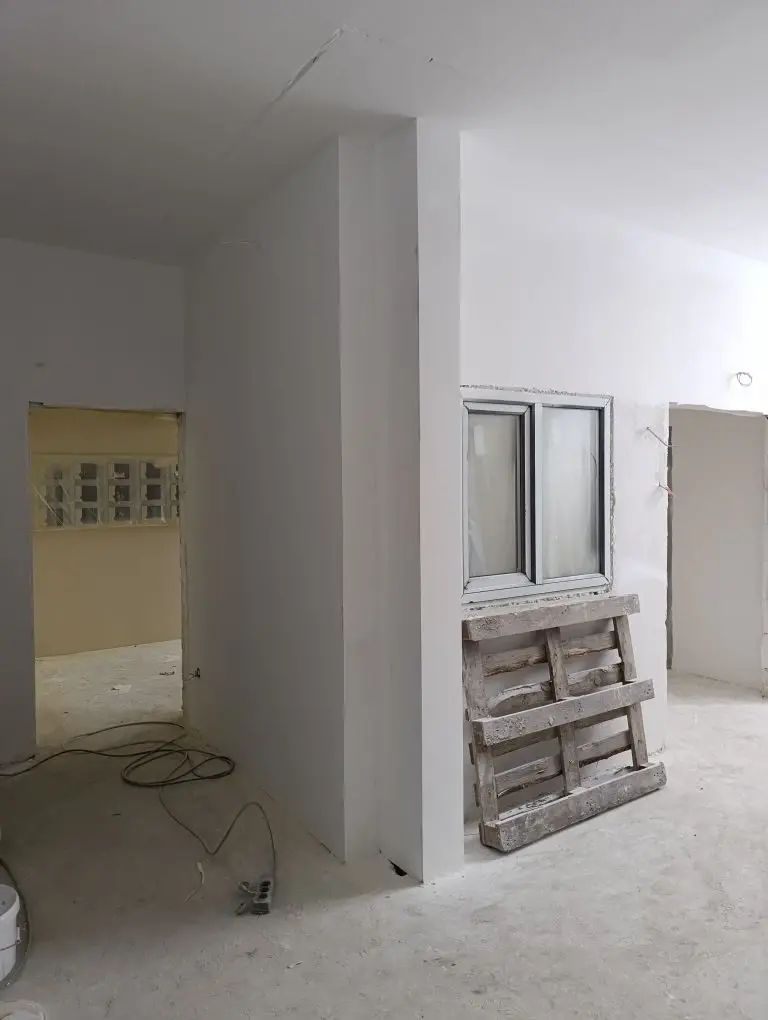

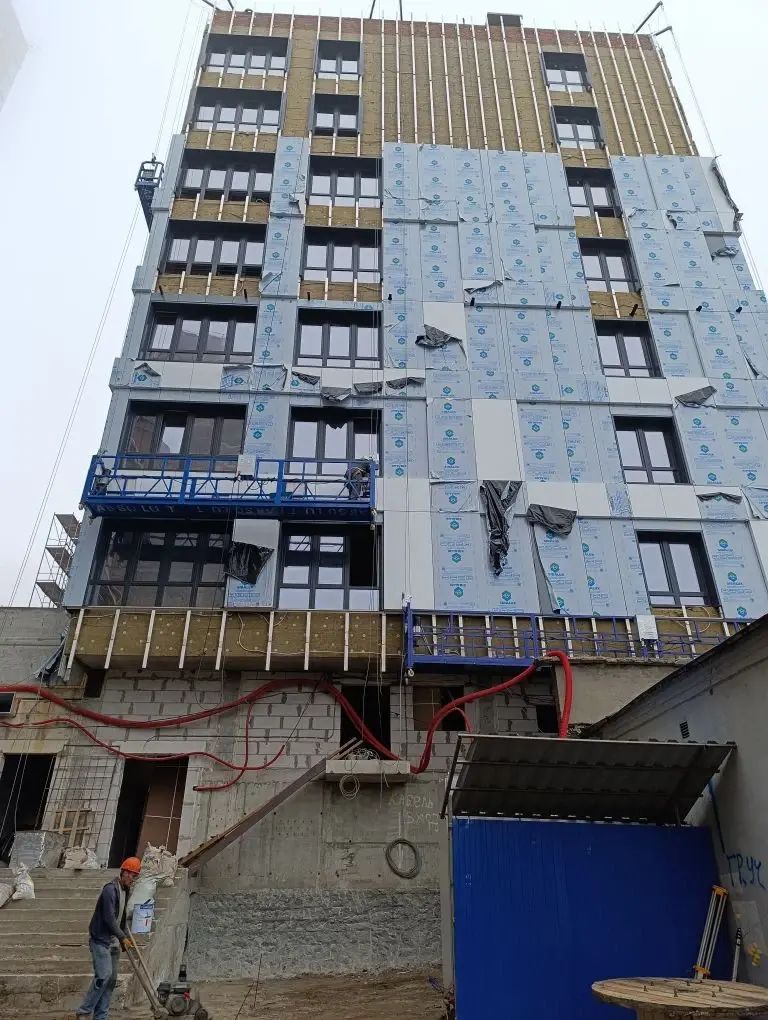

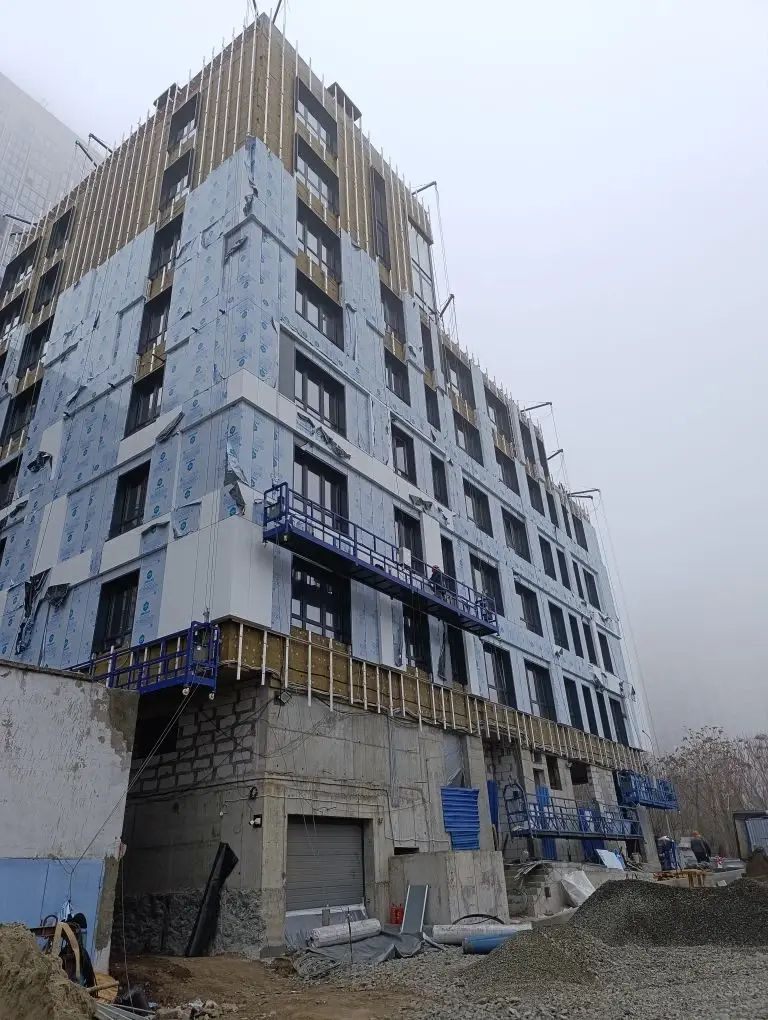

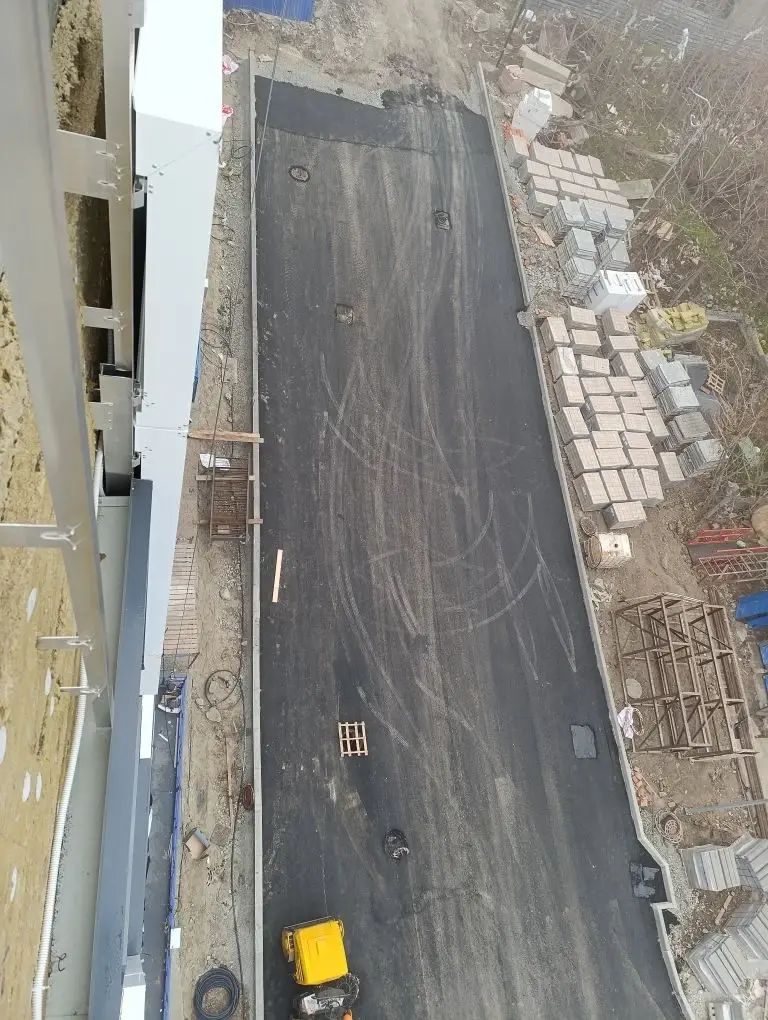

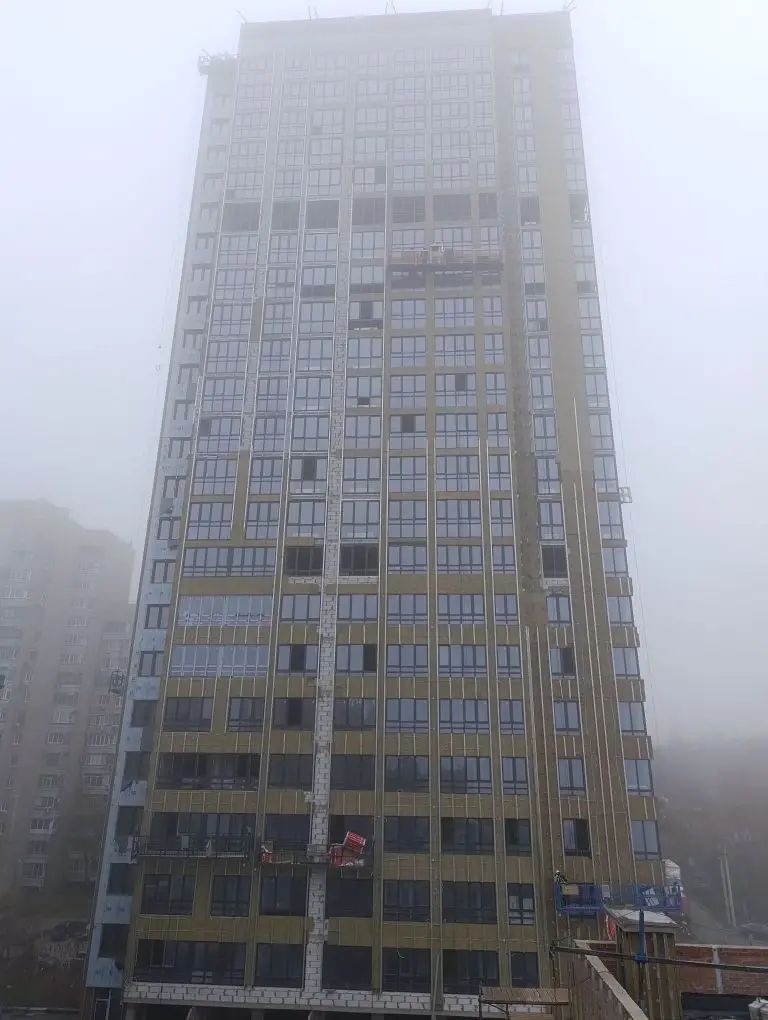

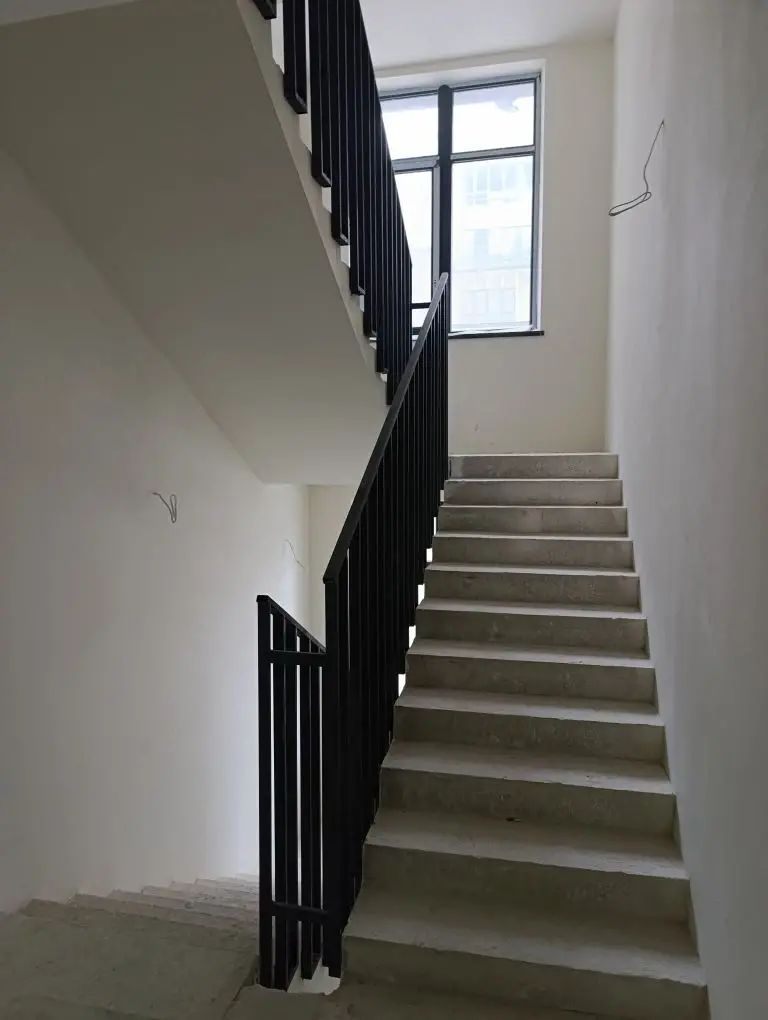

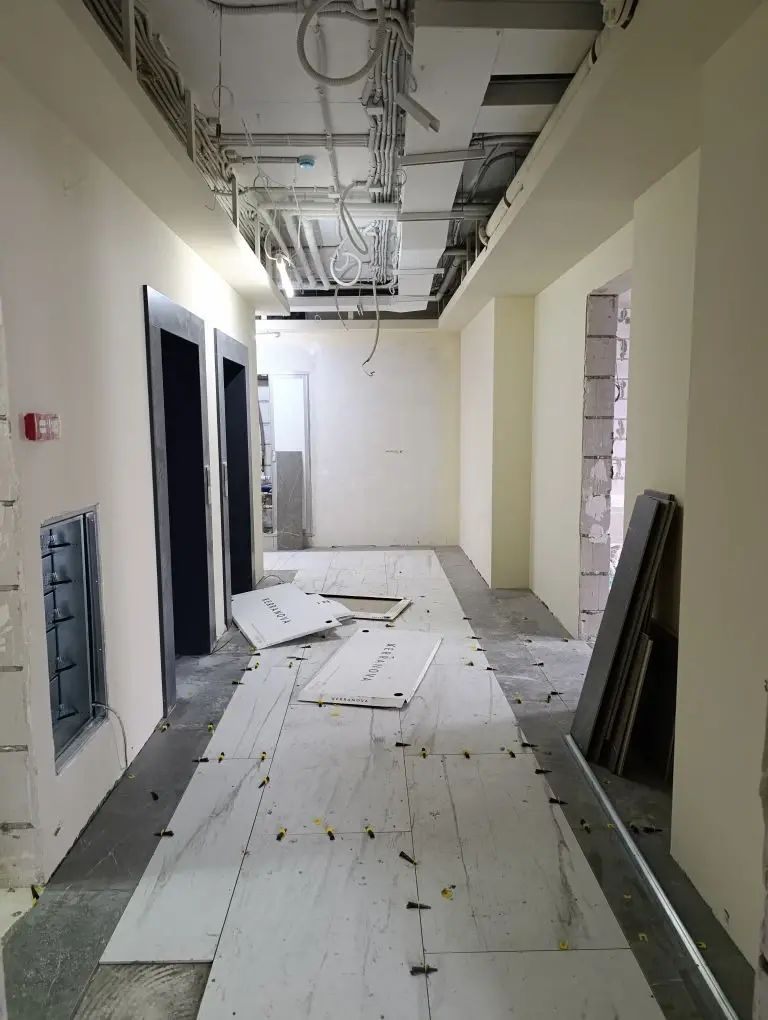

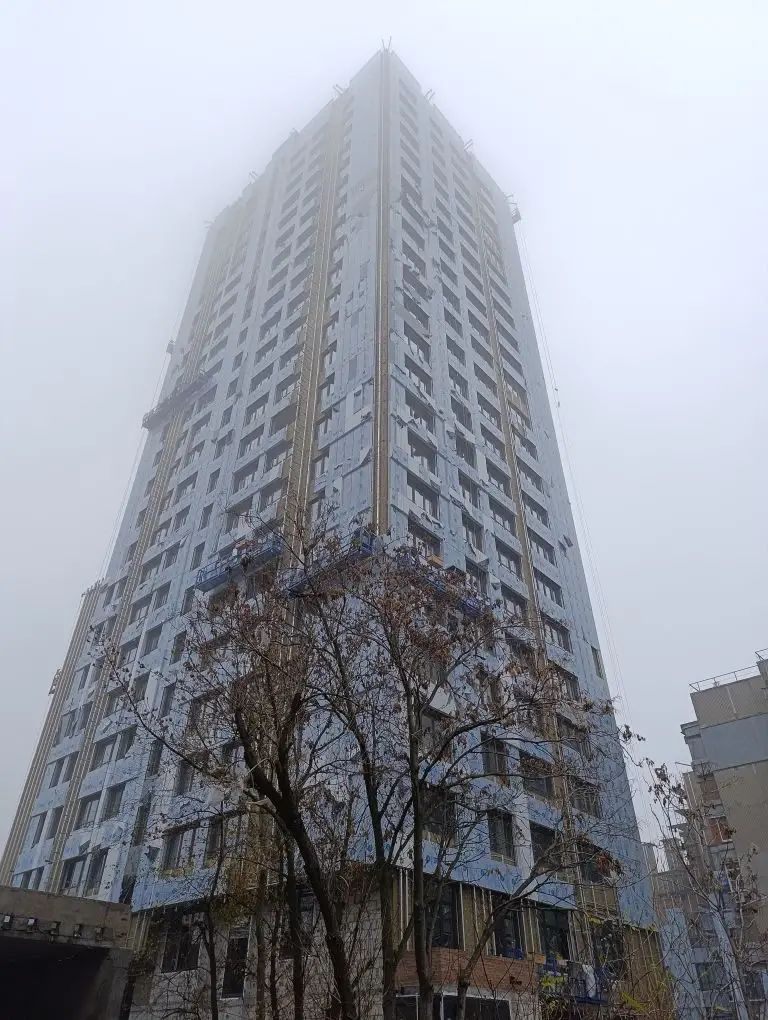

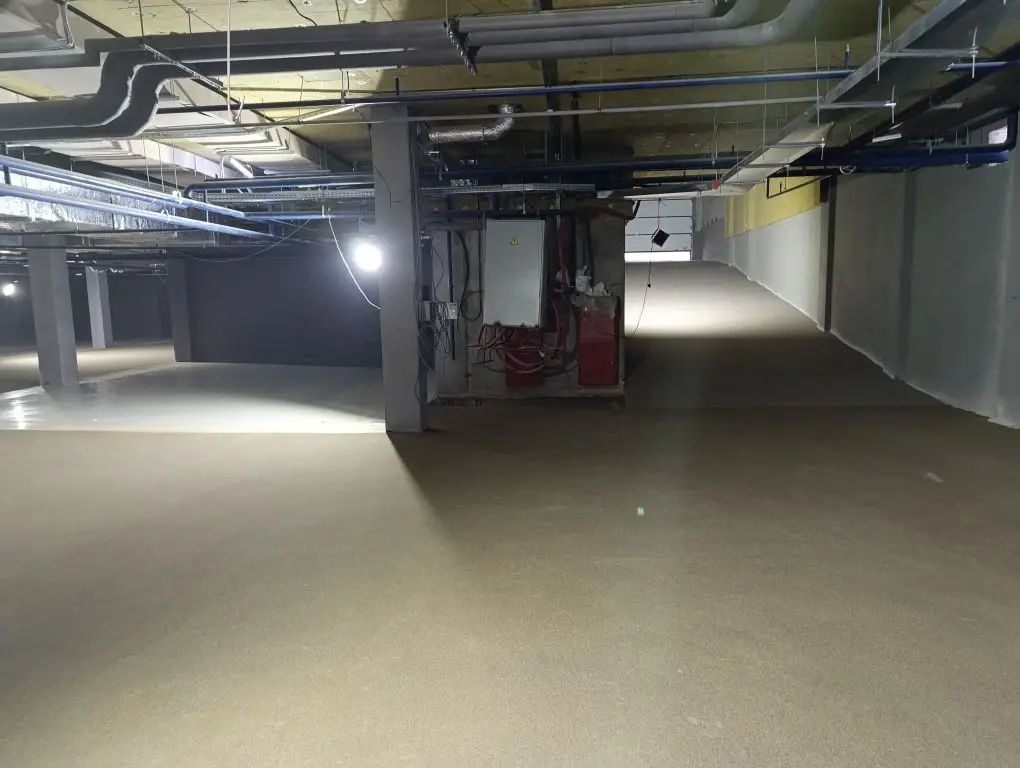

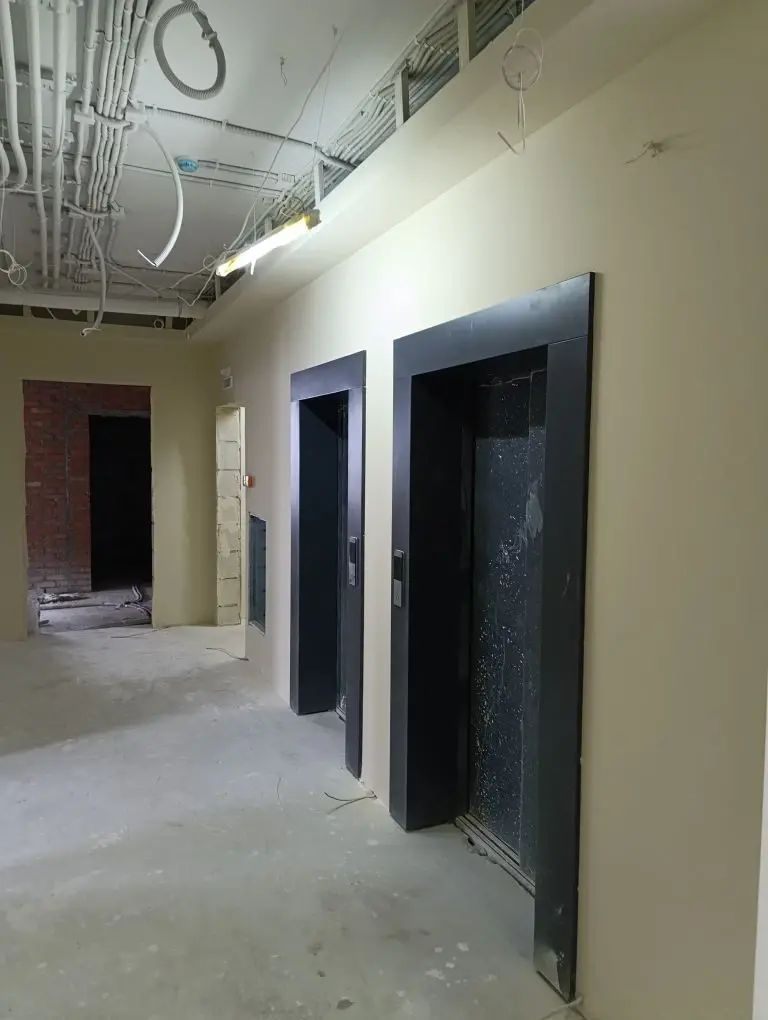

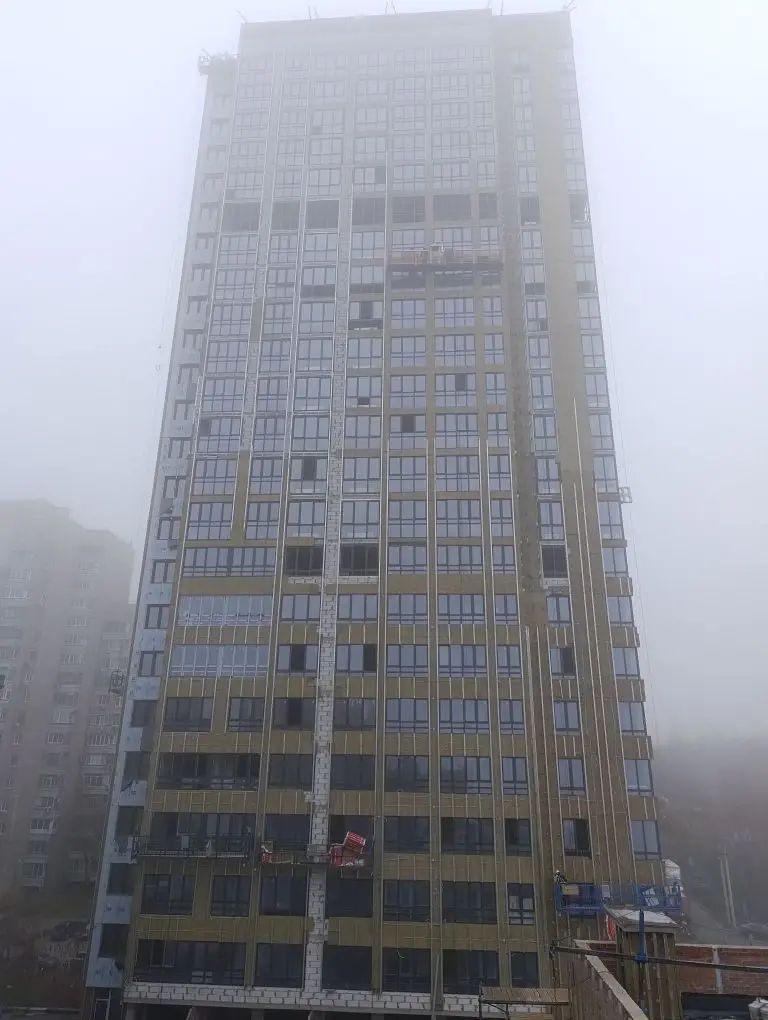

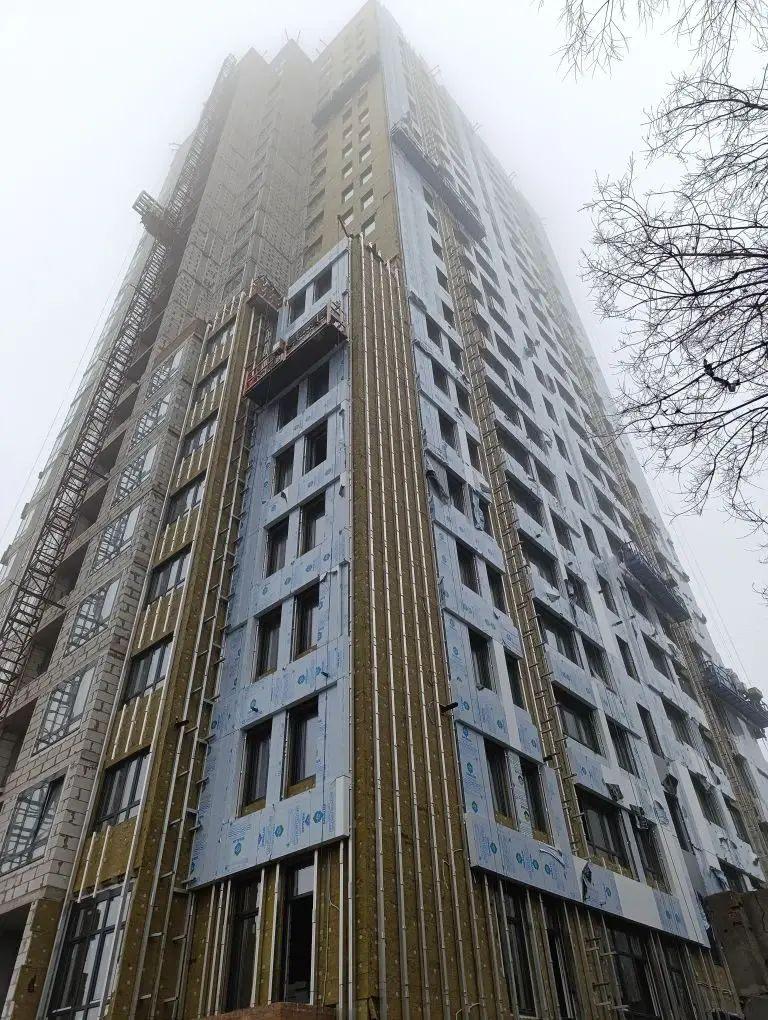

Ноябрь 2025

  • Устройство внутренних сетей отопления - установка коллекторов, радиаторов, промывка системы
  • Устройство внутренних сетей водоснабжения - установка коллекторов, промывка системы
  • Устройство внутренних сетей пожаротушения -1 этаж
  • Устройство внутренних сетей вентиляции - установка клапанов
  • Устройство внутренних сетей электроснабжения - установка этажных щитов, светильников
  • Устройство внутренних сетей пожарной сигнализации - программирование и проверка системы
  • Установка квартирных дверей 2-24 этажи
  • Установка противопожарных алюминиевых дверей - 3-8 этажи
  • Устройство вентилируемого фасада (установка кронштейнов, утепление, установка композита) - Северная башня 3-24 этажи, Южная башня 2-8 этажи
  • Устройство эксплуатируемой кровли
  • Чистовая отделка МОП - 1-8 этажи южная секция, 2-24 этажи северная секция
  • Устройство полимерного покрытия пола
  • Благоустройство территории
Октябрь 2025 — фото 1Октябрь 2025
06 · этап

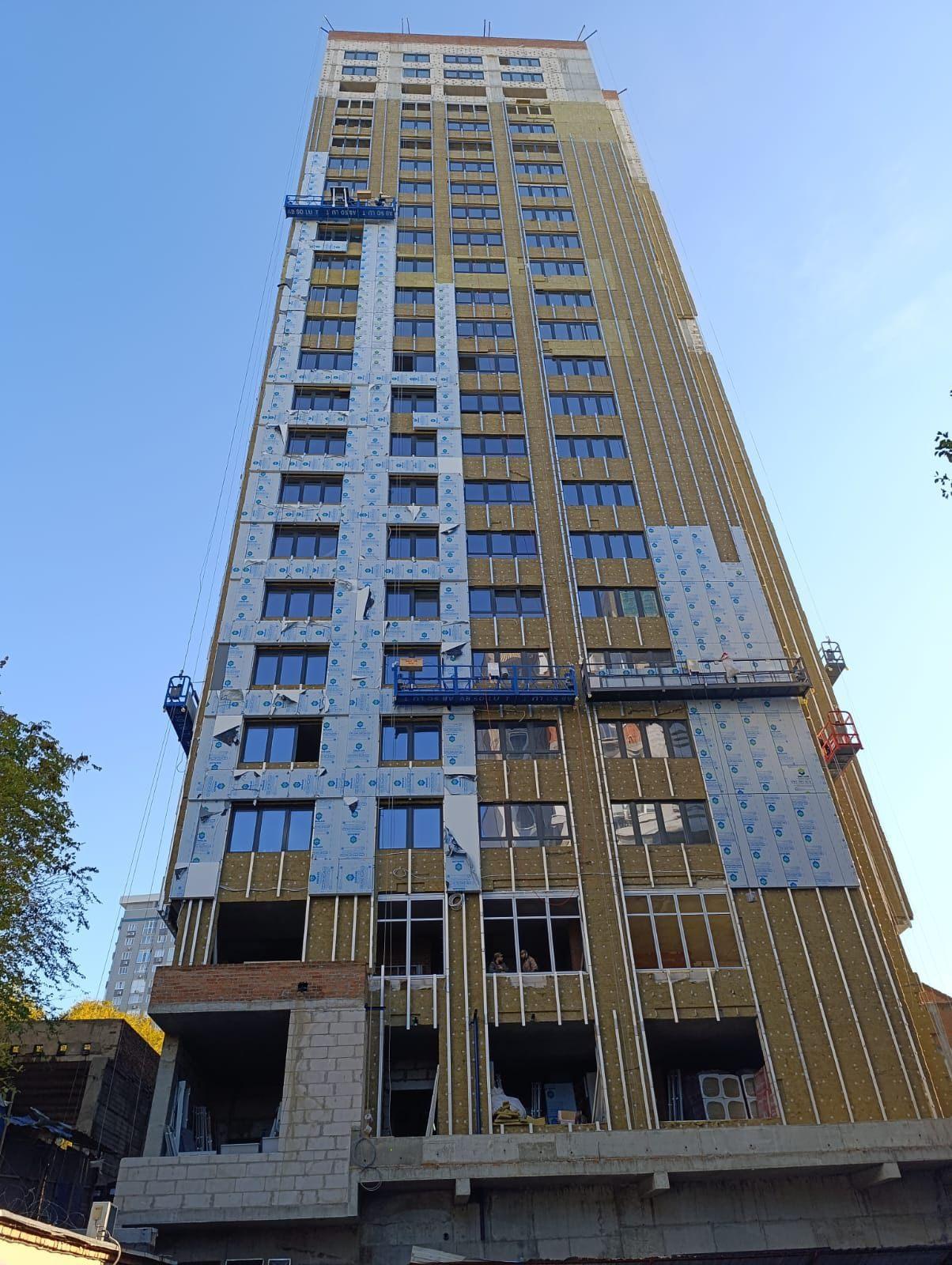

Октябрь 2025

  • Каркас здания - входы, лестницы в здание
  • Кладка - Северная 14, 22 этажи
  • Устройство внутренних сетей отопления (раскладка по этажам) 14, 22 этажи
  • Устройство внутренних сетей водоснабжения 14, 22-24 этажи
  • Устройство внутренних сетей канализации 14, 22-24 этажи
  • Устройство внутренних сетей пожаротушения 11-24 этажи
  • Устройство внутренних сетей вентиляции 11-24 этажи
  • Устройство внутренних сетей электроснабжения -1 этаж, 19-24 этажи
  • Устройство внутренних сетей пожарной сигнализации 23-24 этажи
  • Установка оконных блоков - 12-13, 18, 20-24 этажи северная секция
  • Установка противопожарных дверей - -2, -1 этажи
  • Устройство вентилируемого фасада (установка кронштейнов, утепление, установка композита) - Северная башня 3-22 этажи, Южная башня 2-8 этажи
  • Устройство кровли - северная башня, террасы в квартирах 2 этажа
  • Штукатурка стен в МОП - 16-19 этажи
  • Стяжка в МОП - 12-17 этажи
  • Чистовая отделка МОП - 1-8 этажи южная секция, 2-17 этажи северная секция
  • Благоустройство территории
Сентябрь 2025 — фото 1Сентябрь 2025
07 · этап

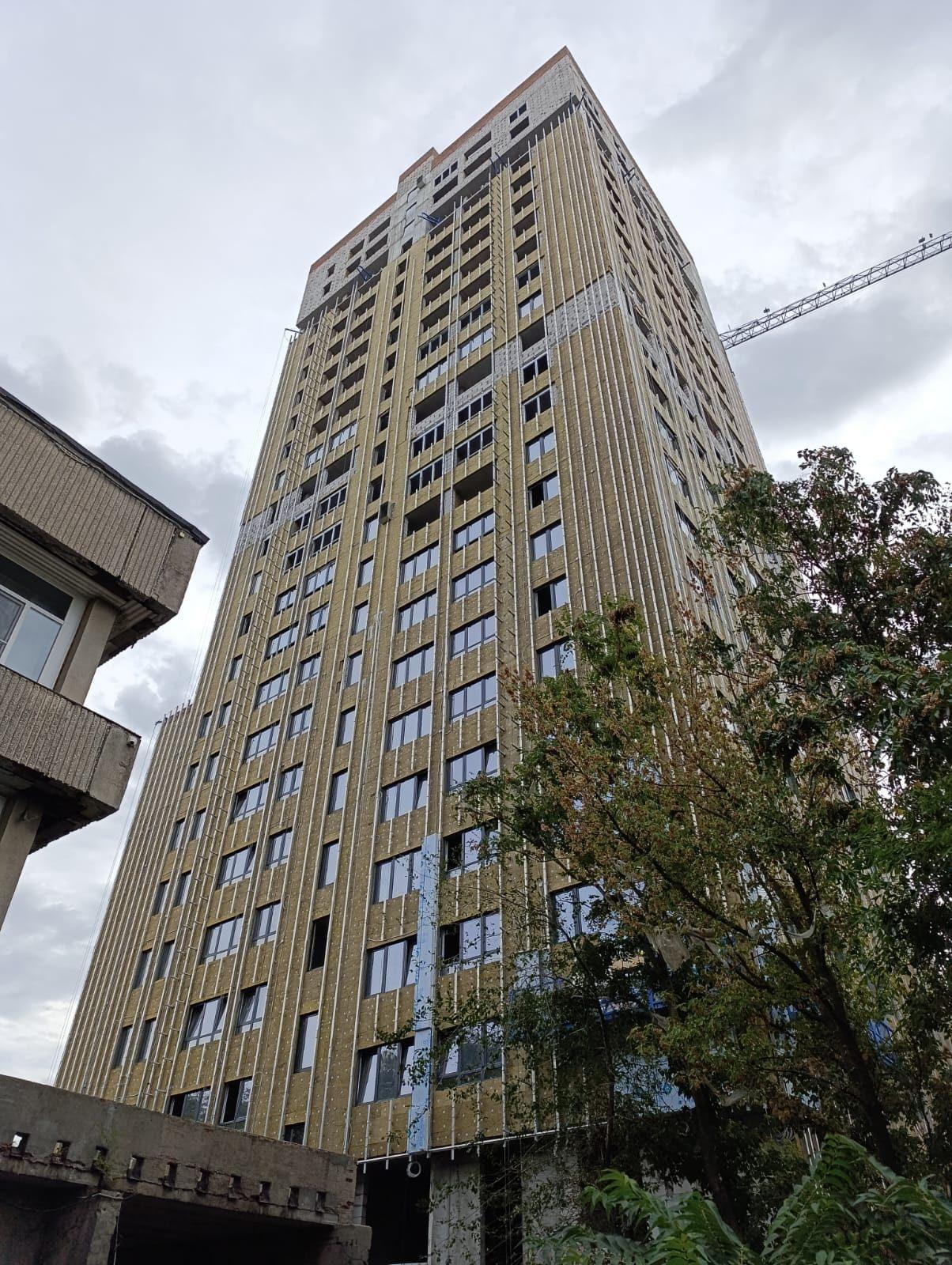

Сентябрь 2025

  • Каркас здания - входы, лестницы в здание
  • Кладка - Северная 14, 24, тех. этажи
  • Устройство внутренних сетей отопления (раскладка по этажам) 19-24 этажи
  • Устройство внутренних сетей водоснабжения 19-22 этажи
  • Устройство внутренних сетей канализации 19-22 этажи
  • Устройство внутренних сетей пожаротушения 1-10 этаж
  • Устройство внутренних сетей вентиляции 1-10 этаж
  • Устройство внутренних сетей электроснабжения -1 этаж, 11-18 этажи
  • Устройство внутренних сетей пожарной сигнализации 18-22 этажи
  • Установка оконных блоков - 12-13, 15-17, 23-24 этажи северная секция, 6-8 этажи южная секция
  • Устройство вентилируемого фасада (установка кронштейнов, утепление, установка) - Северная башня 3-22 этажи, Южная башня 2-8 этажи
  • Устройство кровли - северная башня
  • Штукатурка стен в МОП - 20-24 этаж
  • Чистовая отделка МОП - южная секция
  • Устройство подсветки фасада - северная, южная секции

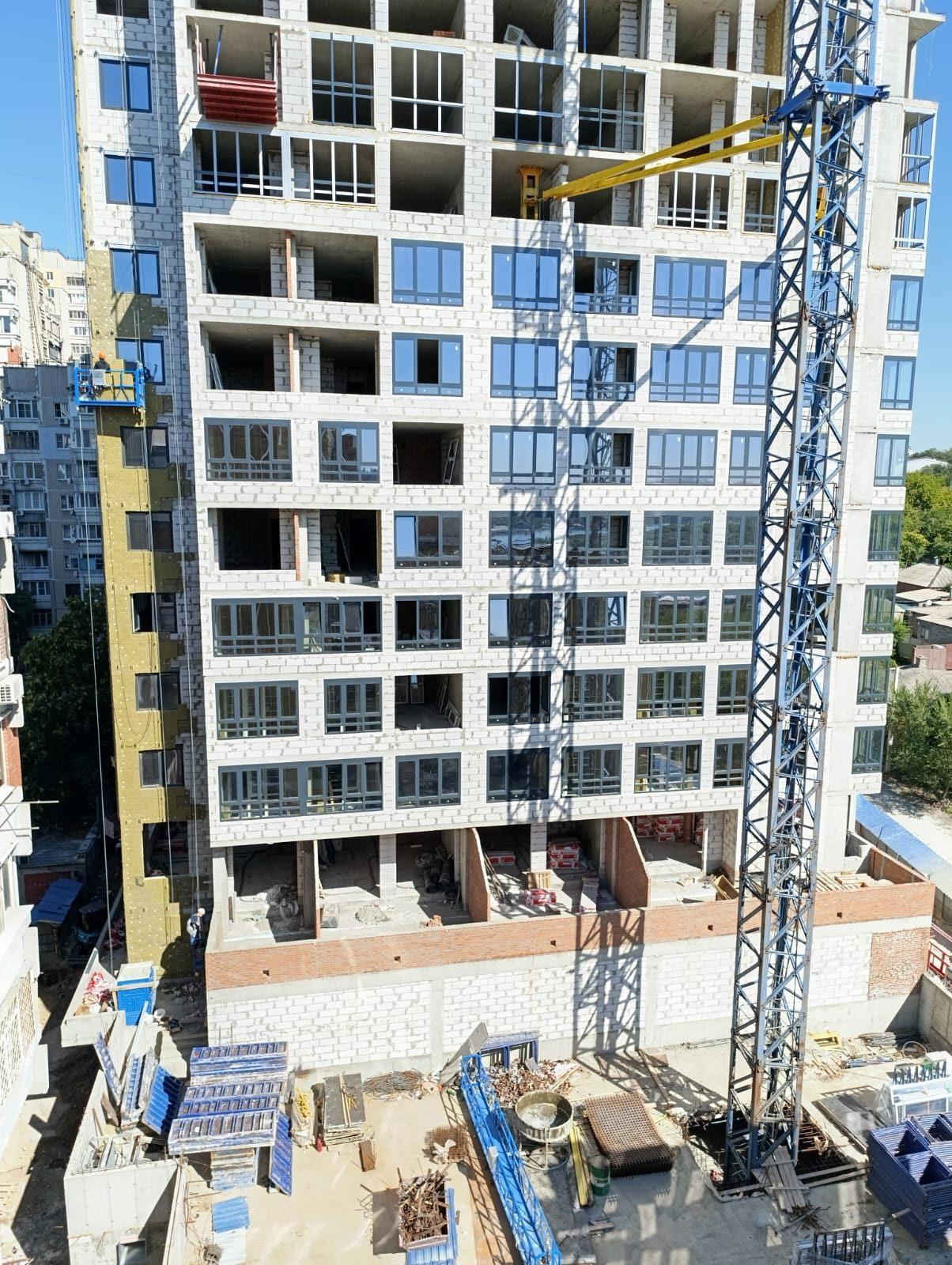

Август 2025 — фото 1Август 2025
08 · этап

Август 2025

  • Каркас здания - тех. этаж
  • Кладка - Северная 24 этаж, тех. этаж, кровля
  • Устройство внутренних сетей отопления (раскладка по этажам) 19-24 этажи
  • Устройство внутренних сетей водоснабжения 19-21 этажи
  • Устройство внутренних сетей канализации 19-21 этажи
  • Устройство внутренних сетей пожаротушения -1 этаж
  • Устройство внутренних сетей вентиляции - кровли
  • Устройство внутренних сетей электроснабжения -2 этаж, -1 этаж, 11-16 этажи
  • Устройство внутренних сетей пожарной сигнализации -2 этаж, 18-24 этажи
  • Установка оконных блоков - 10-11, 15 этажи северная секция, 4-5 этажи южная секция
  • Устройство вентилируемого фасада (установка кронштейнов, утепление) - Северная башня 3-21 этажи, Южная башня 2-8 этажи
  • Устройство кровли - южная башня, северная башня
  • Устройство стяжки в МОП - -2, -1, 1-8 этаж южная секция
  • Штукатурка стен в МОП - 2-8 этаж южная секция, 8-11 этаж северная секция
Июнь 2025 — фото 1Июнь 2025
09 · этап

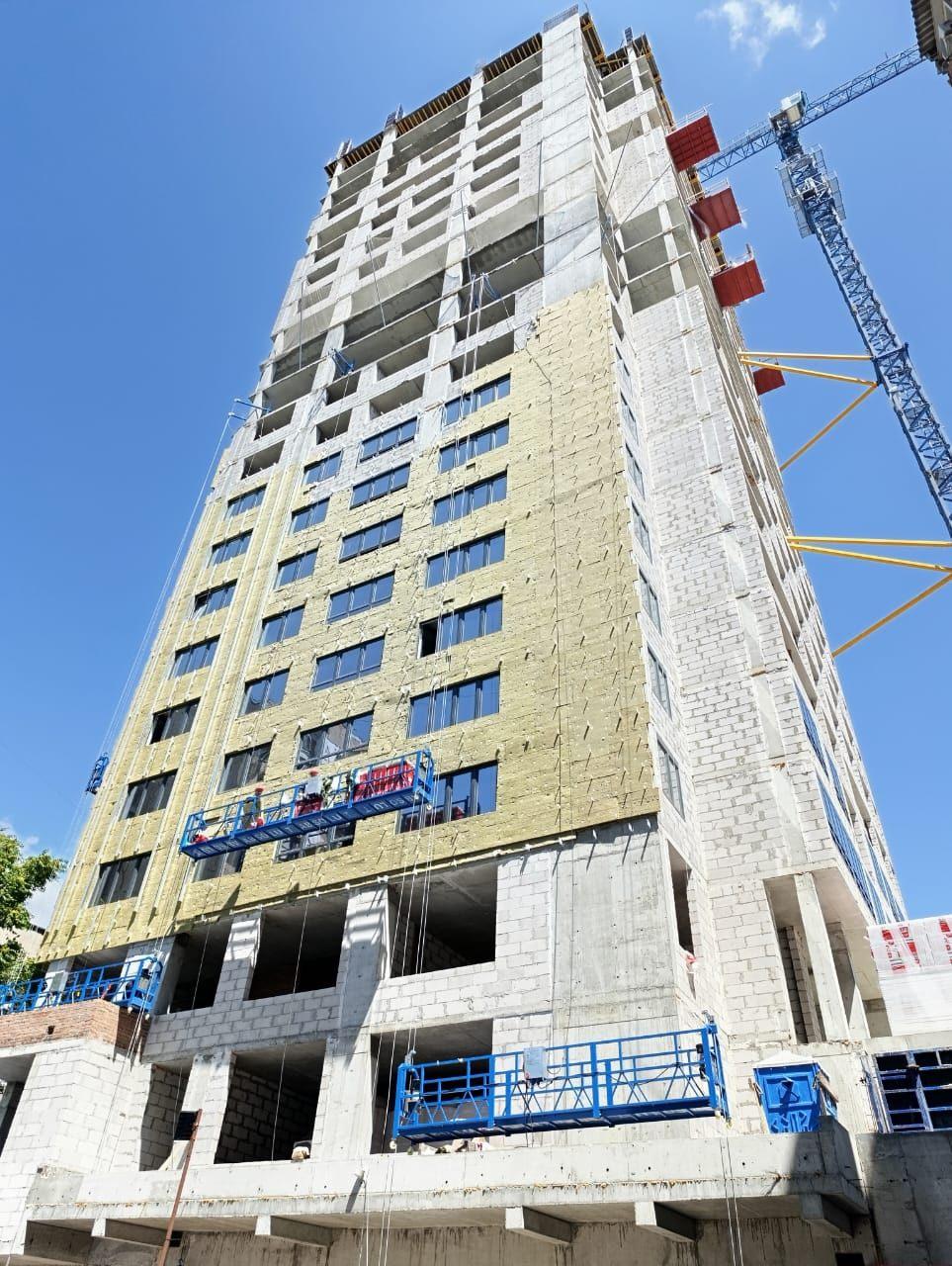

Июнь 2025

  • Каркас здания - Северная 20-23 этажи; кладка - Северная 15-19 этажи, Южная 7-8 этаж, парапет
  • Устройство внутренних сетей отопления (раскладка по этажам) 10-11 этажи
  • Устройство внутренних сетей водоснабжения 10-11 этажи
  • Устройство внутренних сетей канализации 10-11 этажи
  • Устройство внутренних сетей пожаротушения -1 этаж
  • Устройство внутренних сетей вентиляции -1 этаж
  • Устройство внутренних сетей электроснабжения -2 этаж, -1 этаж, 2-4 этажи
  • Устройство внутренних сетей пожарной сигнализации -2 этаж, 2-11 этажи
  • Установка оконных блоков - 4-9 этажи
  • Устройство вентилируемого фасада (установка кронштейнов, утепление) - Северная башня 3-9 этажи, Южная башня 2-8 этажи
  • Устройство кровли - южная башня

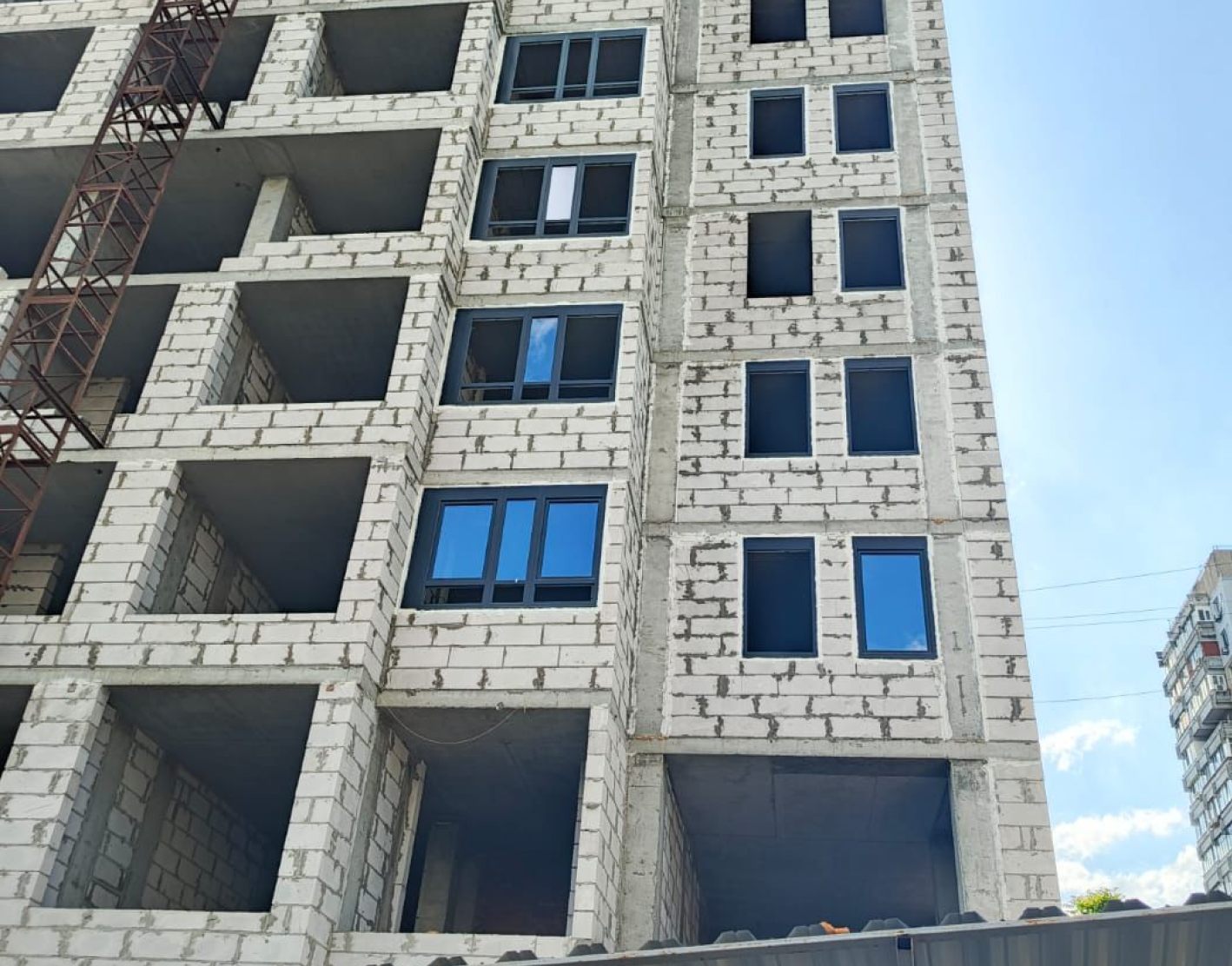

Май 2025 — фото 1Май 2025 — фото 2Май 2025 — фото 3Май 2025 — фото 4Май 2025 — фото 5Май 2025
10 · этап

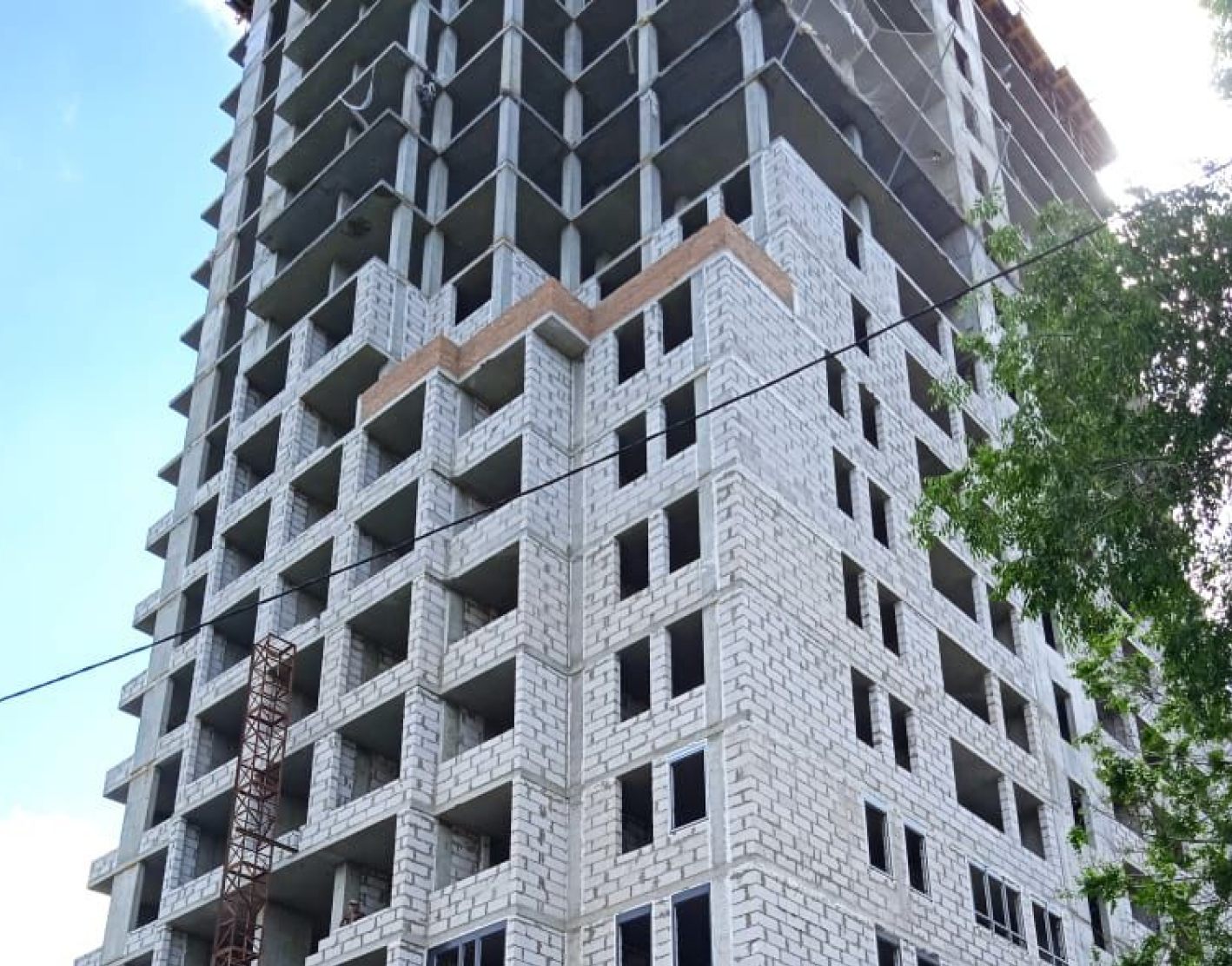

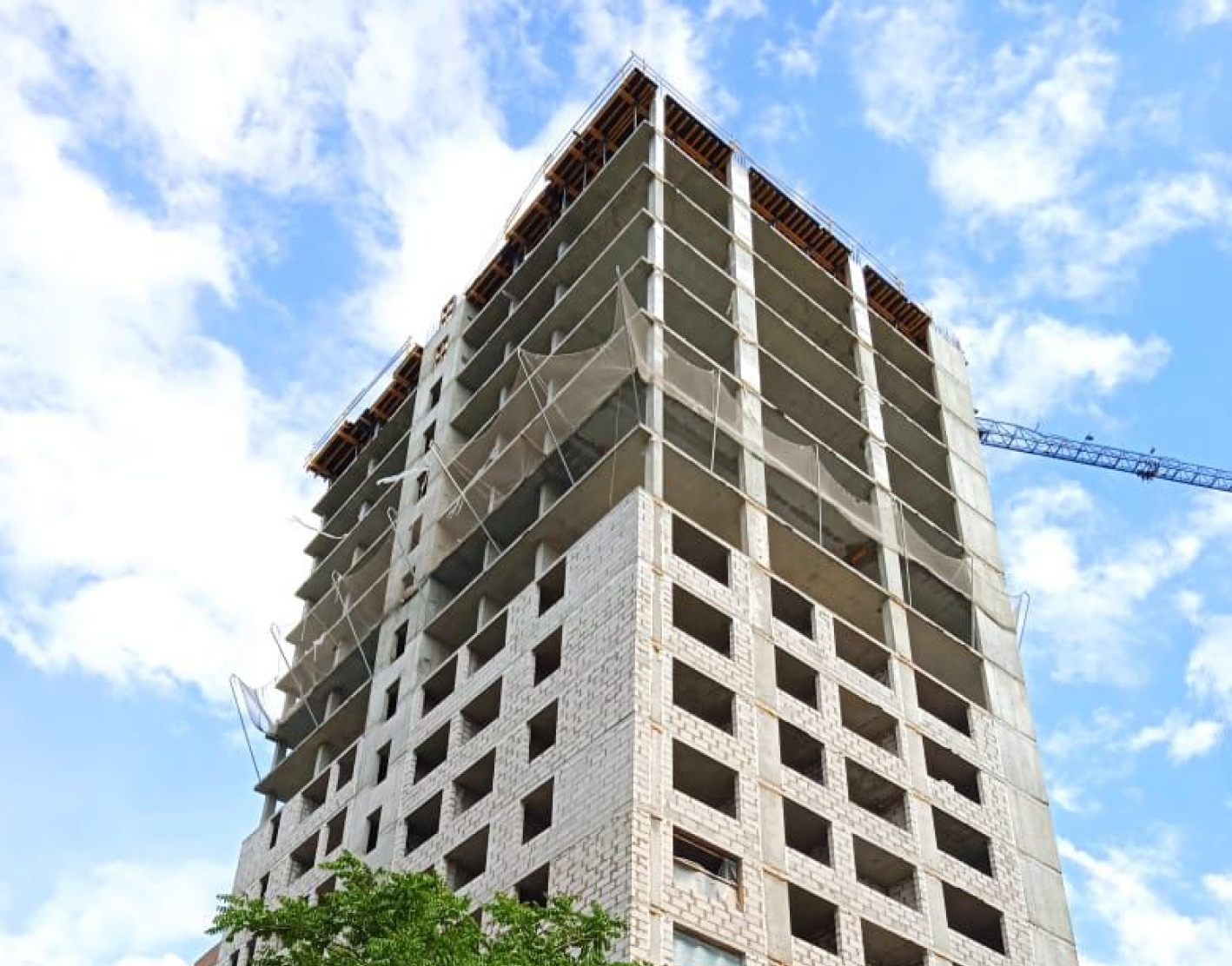

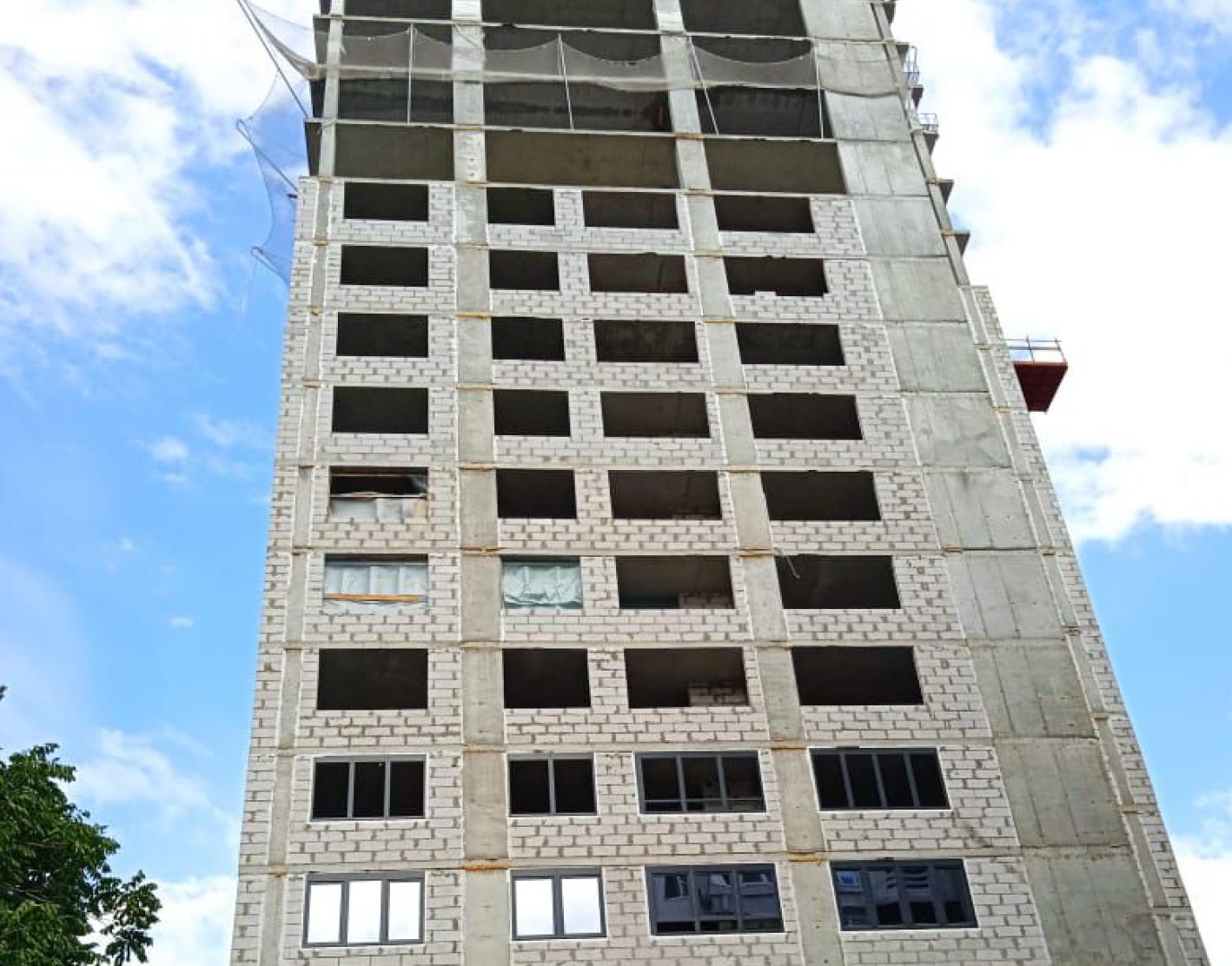

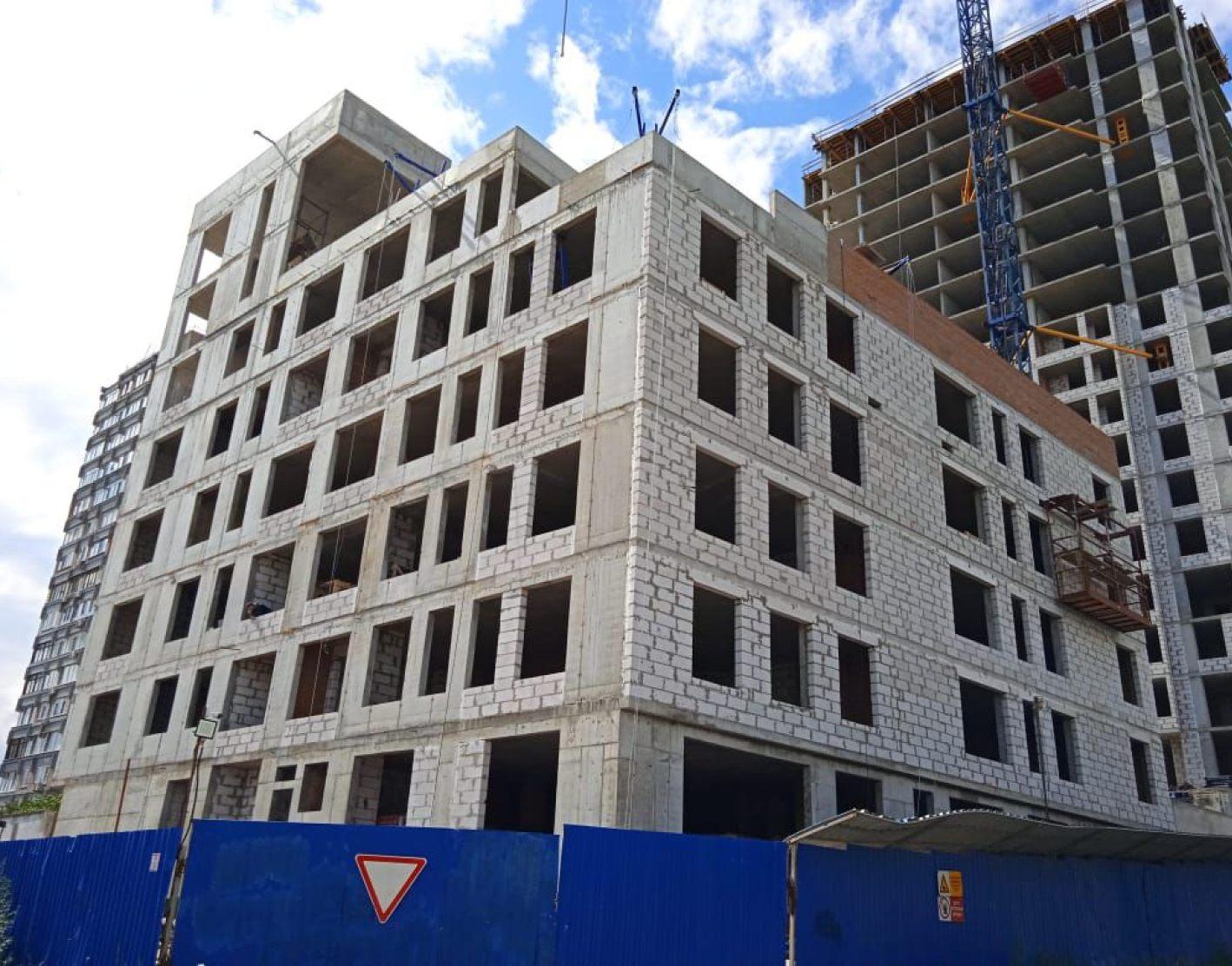

Май 2025

  • Каркас здания - Северная 18-20 этажи
  • Кладка - Северная 11, 14 этажи, Южная 5-6 этаж
  • Устройство внутренних сетей отопления (раскладка по этажам) 8-9 этажи
  • Устройство внутренних сетей водоснабжения 4-9 этажи
  • Устройство внутренних сетей канализации 8-9 этажи
  • Устройство внутренних сетей пожаротушения -1 этаж
  • Устройство внутренних сетей вентиляции -1 этаж
  • Устройство внутренних сетей электроснабжения -2 этаж
  • Устройство внутренних сетей пожарной сигнализации -2 этаж
  • Установка оконных блоков - 3-6 этажи
  • Устройство вентилируемого фасада (установка кронштейнов, утепление) - Южная башня
Апрель 2025 — фото 1Апрель 2025 — фото 2Апрель 2025 — фото 3Апрель 2025 — фото 4Апрель 2025 — фото 5Апрель 2025 — фото 6Апрель 2025
11 · этап

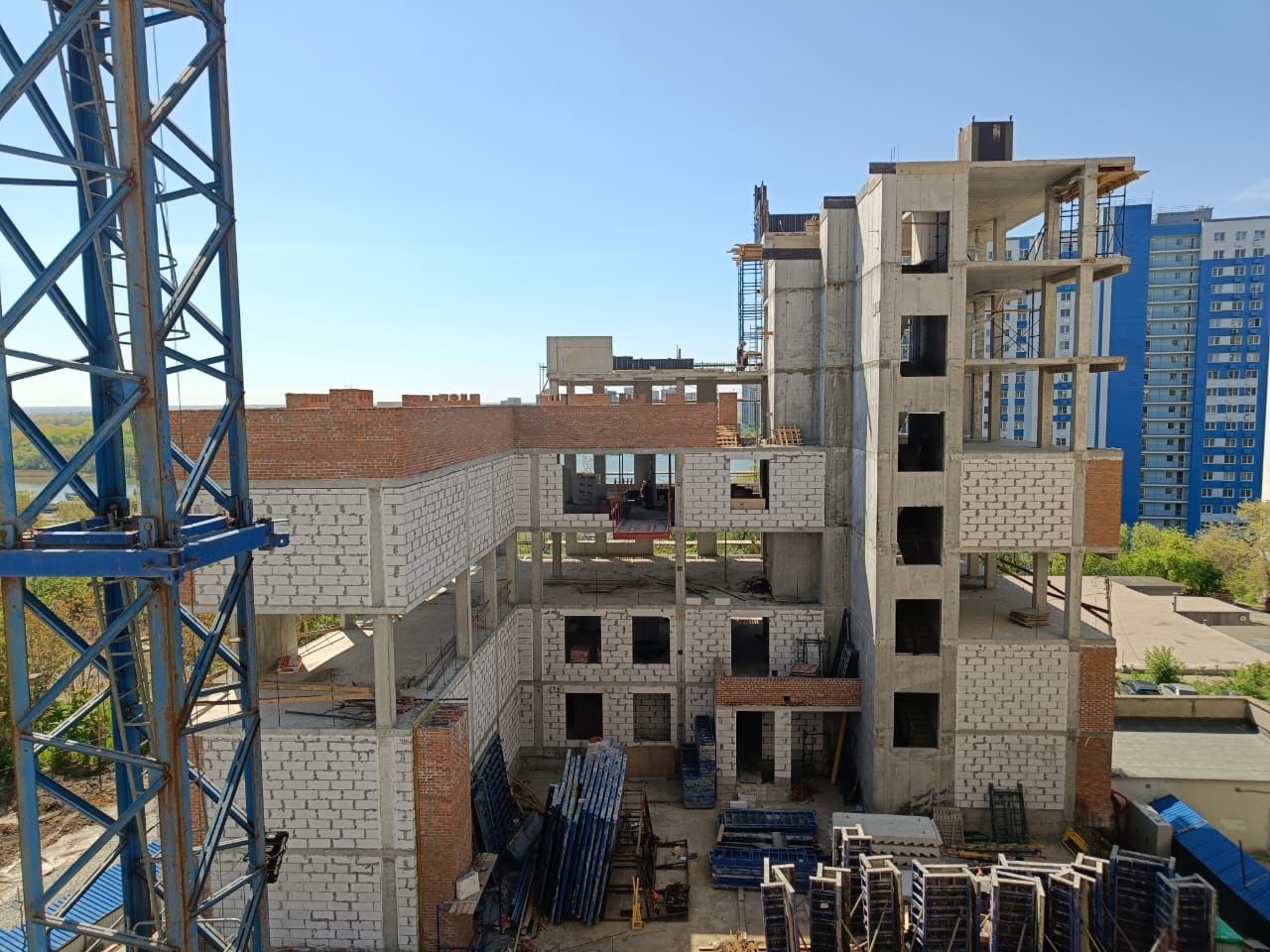

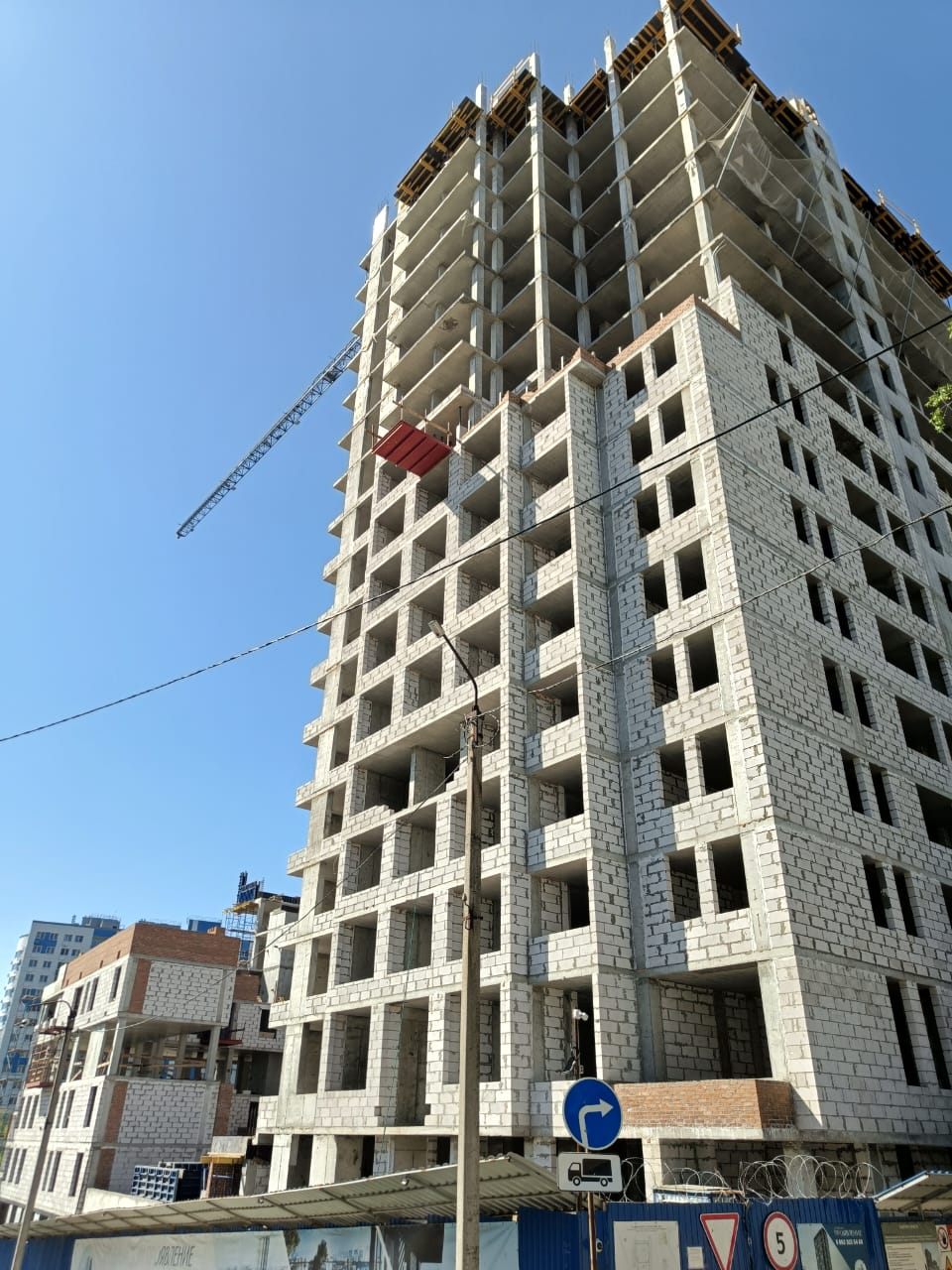

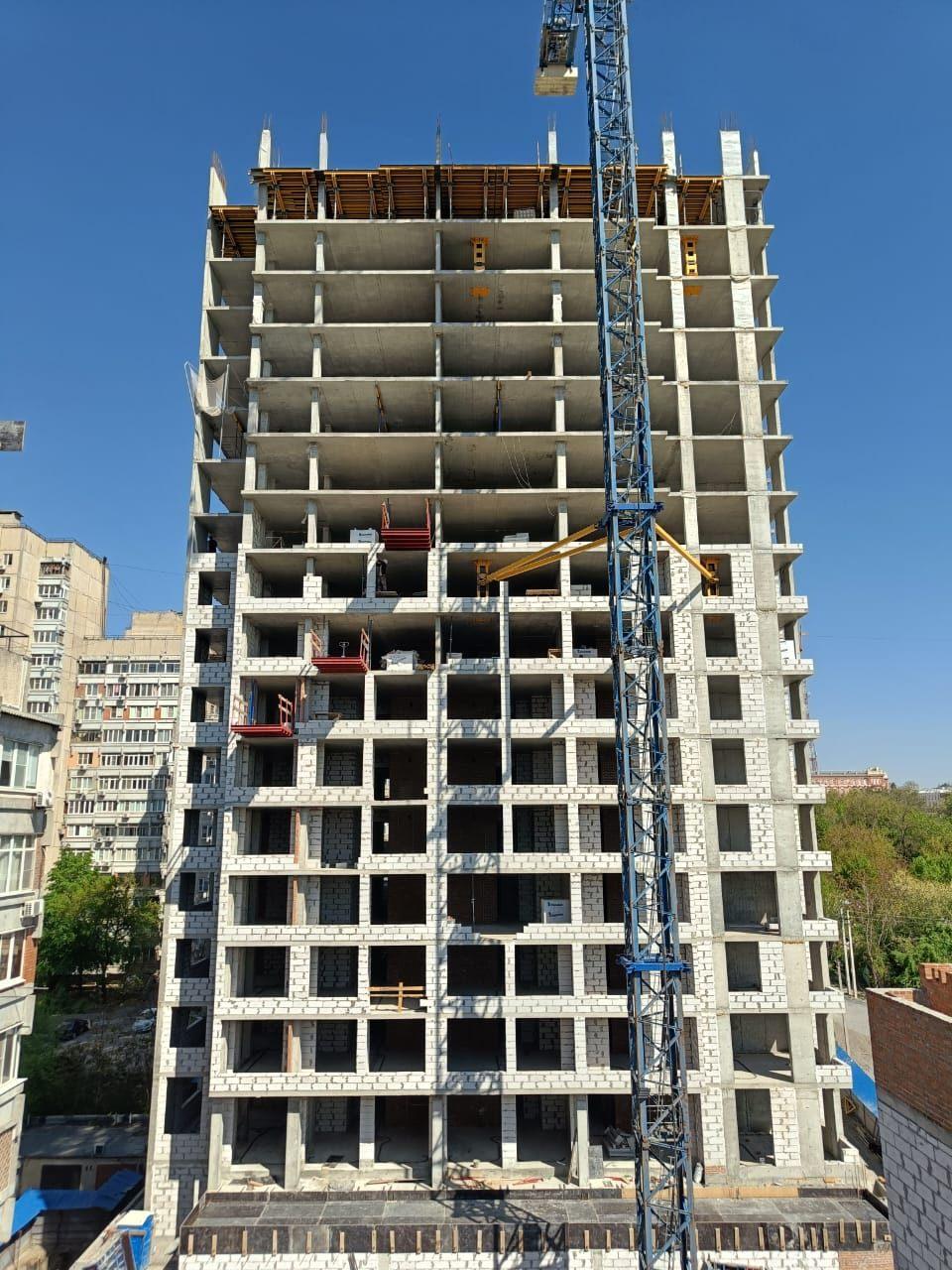

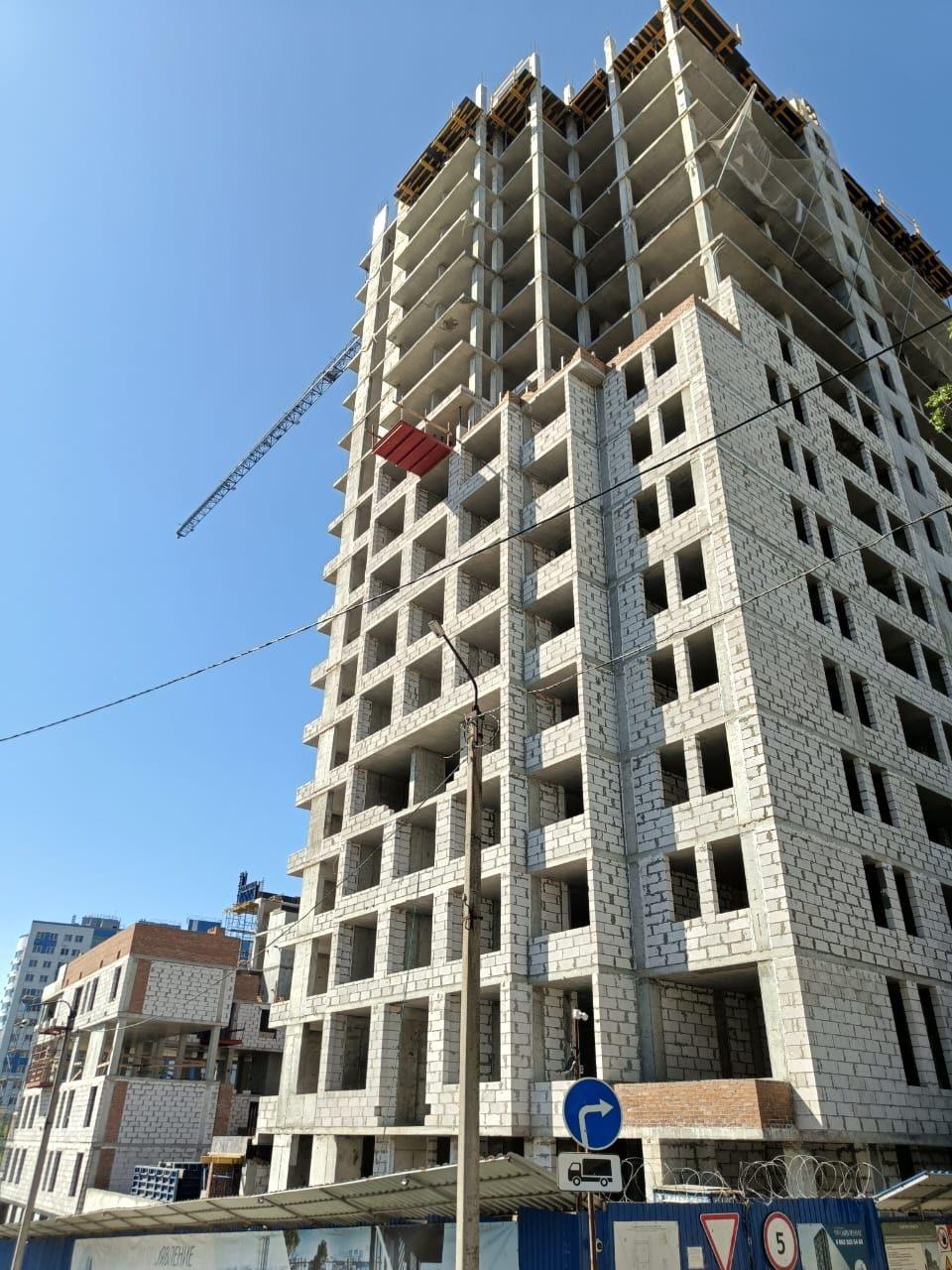

Апрель 2025

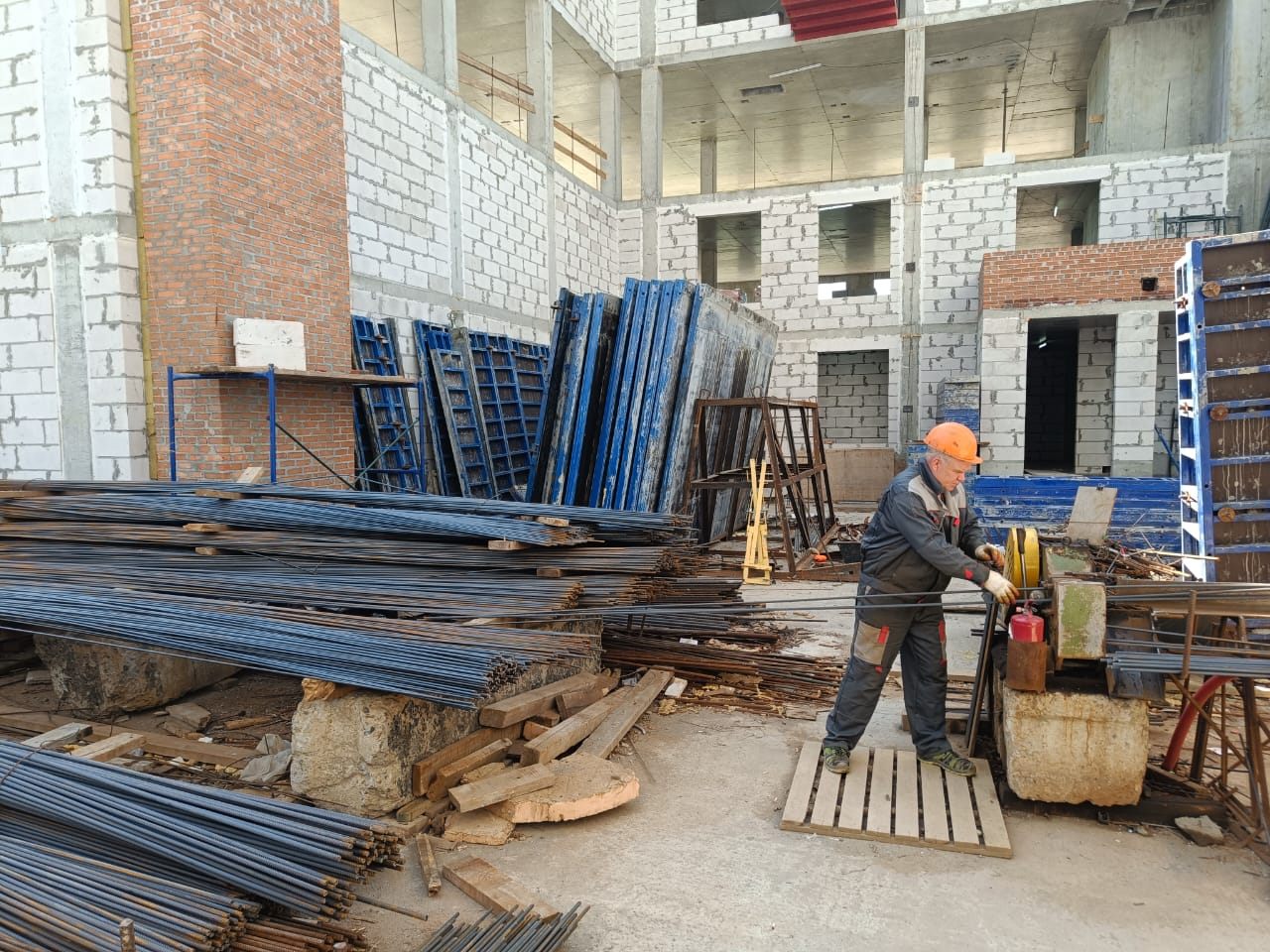

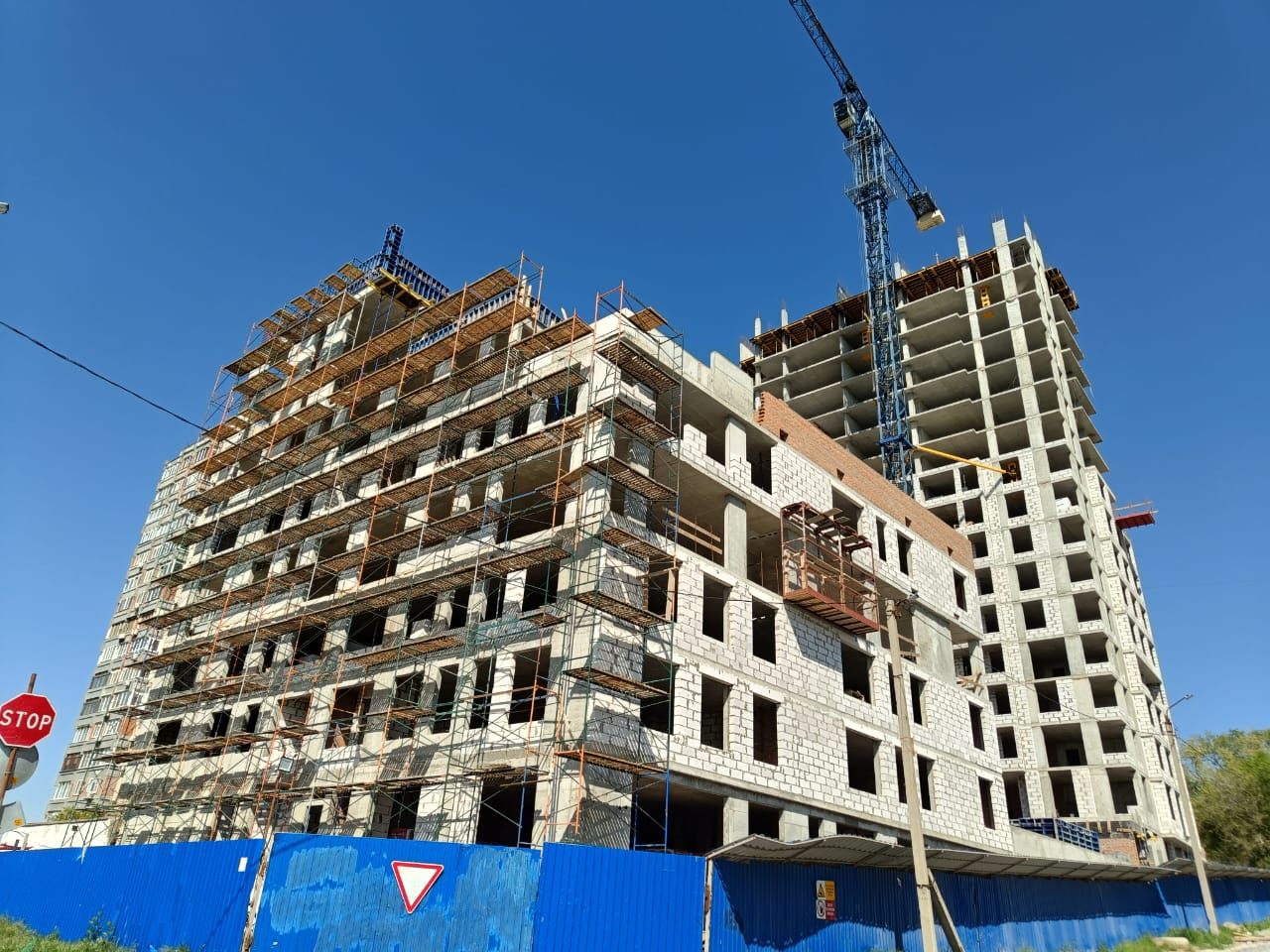

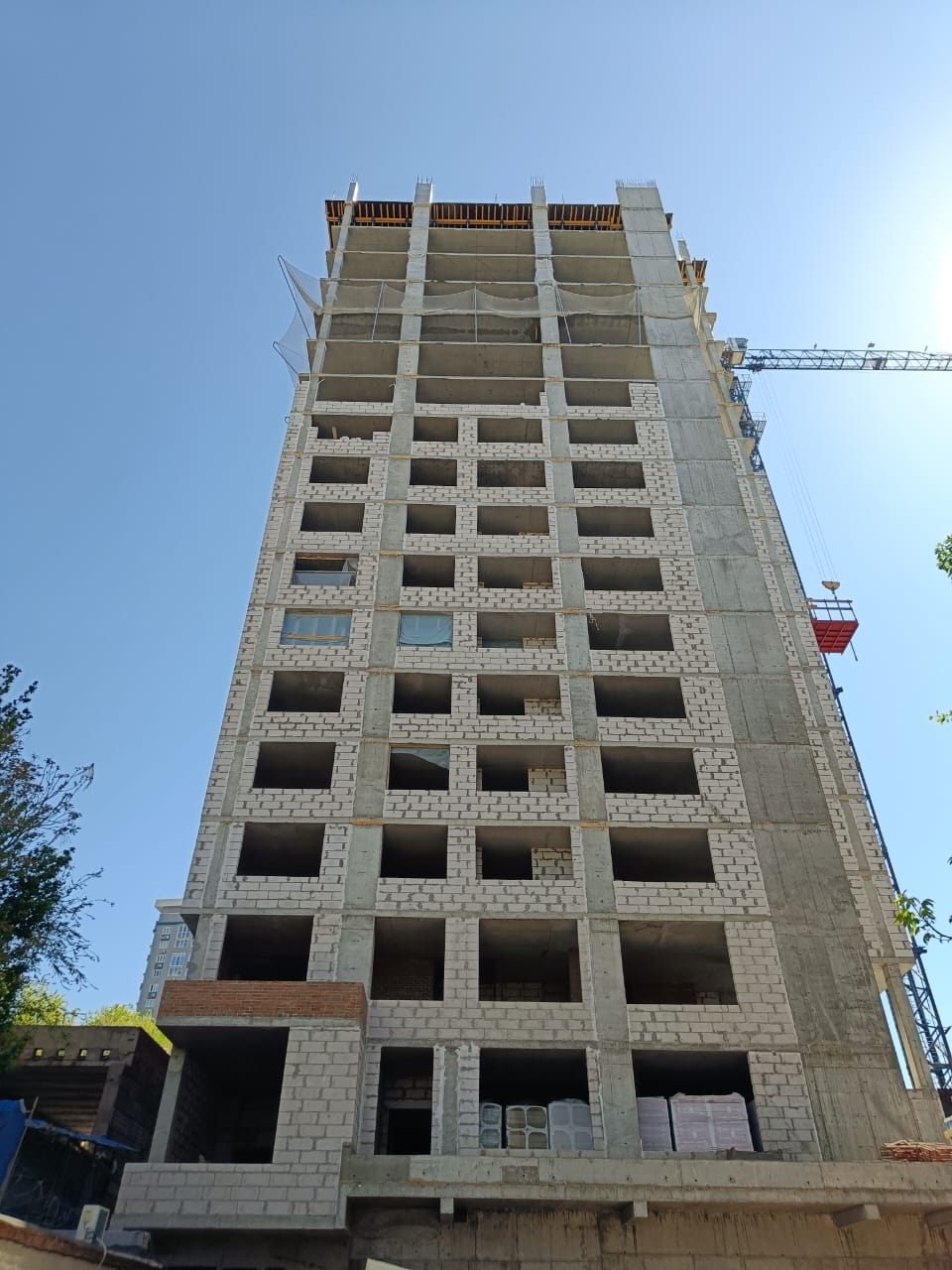

  • Каркас здания - Северная 17-18 этажи, Южная парапеты 5-7-8 этаж
  • Кладка - Северная 8-11 этажи, Южная 4 этаж
  • Устройство внутренних сетей отопления (раскладка по этажам) 2-7 этажи
  • Устройство внутренних сетей водоснабжения 2-3 этажи
  • Устройство внутренних сетей канализации 2-7 этажи
  • Устройство внутренних сетей пожаротушения -1 этаж
  • Устройство внутренних сетей вентиляции -1 этаж

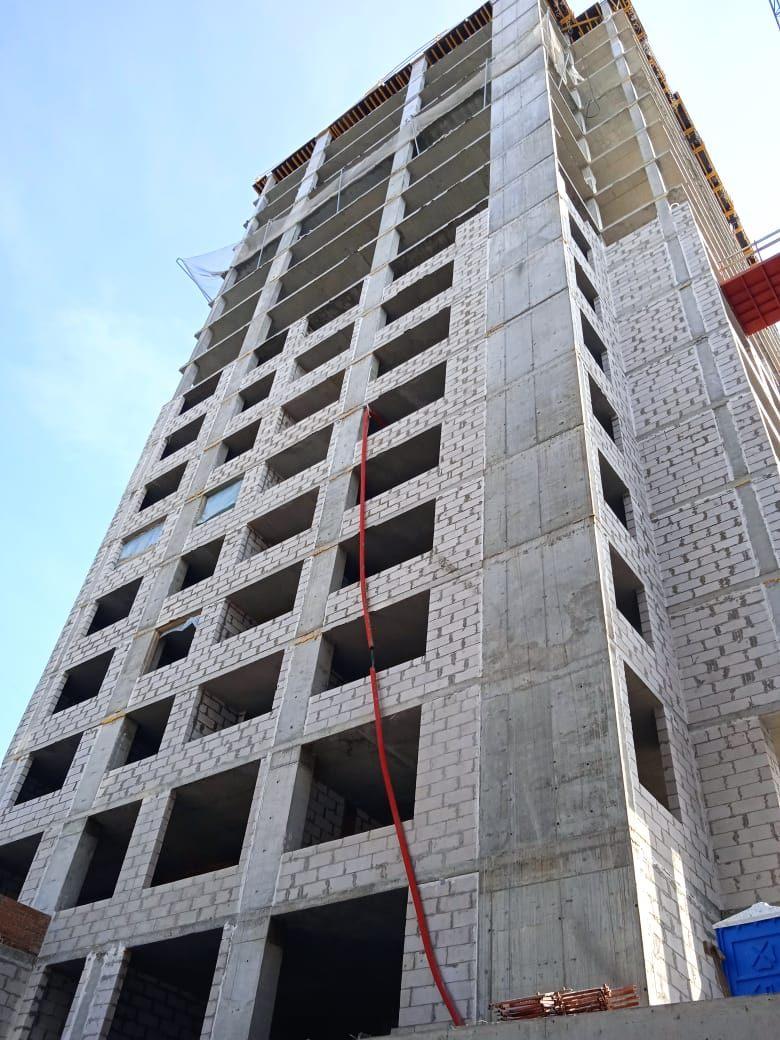

Март 2025 — фото 1Март 2025 — фото 2Март 2025 — фото 3Март 2025 — фото 4Март 2025 — фото 5Март 2025 — фото 6Март 2025 — фото 7Март 2025 — фото 8Март 2025 — фото 9Март 2025 — фото 10Март 2025 — фото 11Март 2025 — фото 12Март 2025
12 · этап

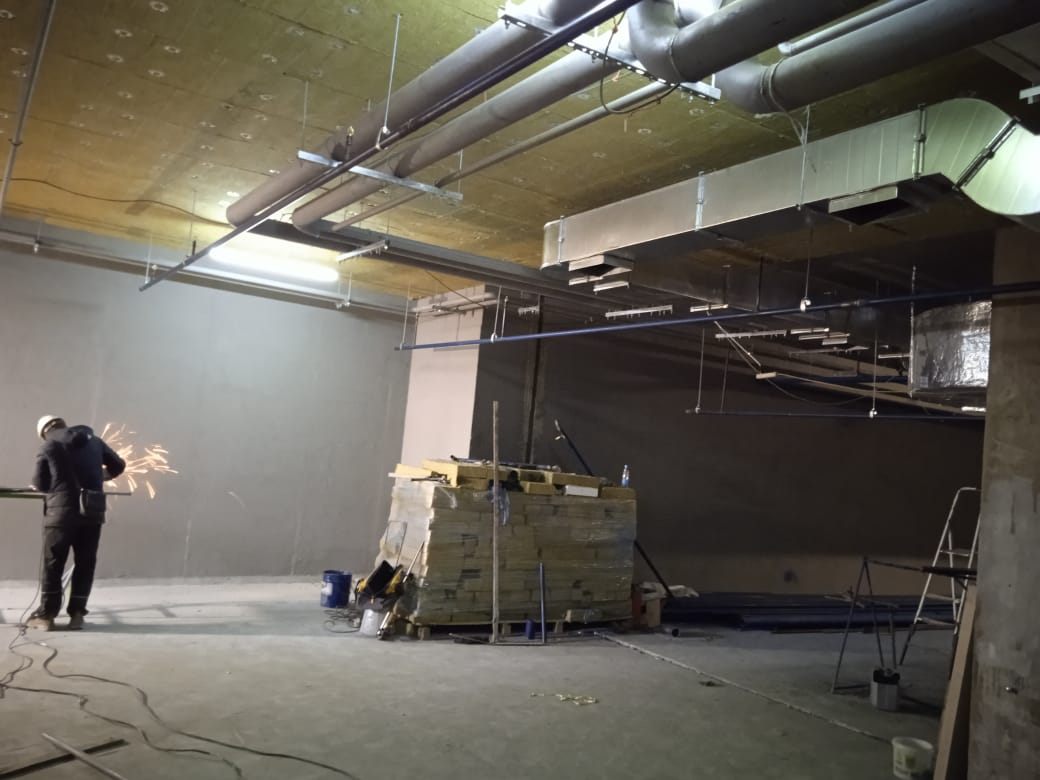

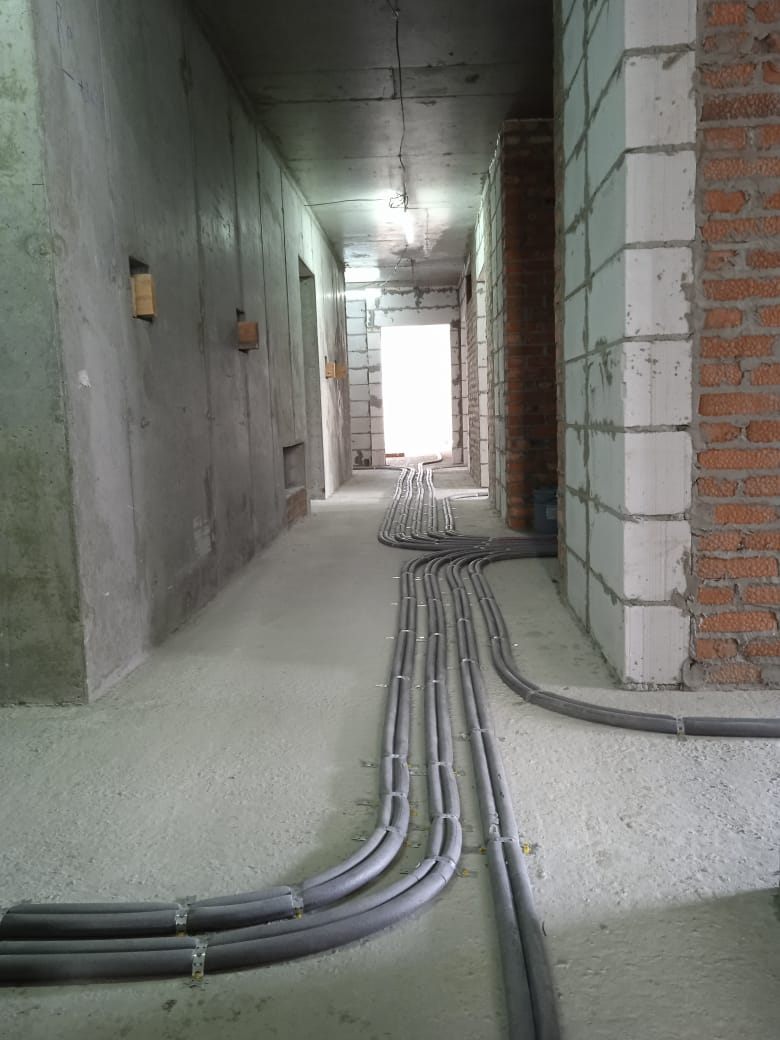

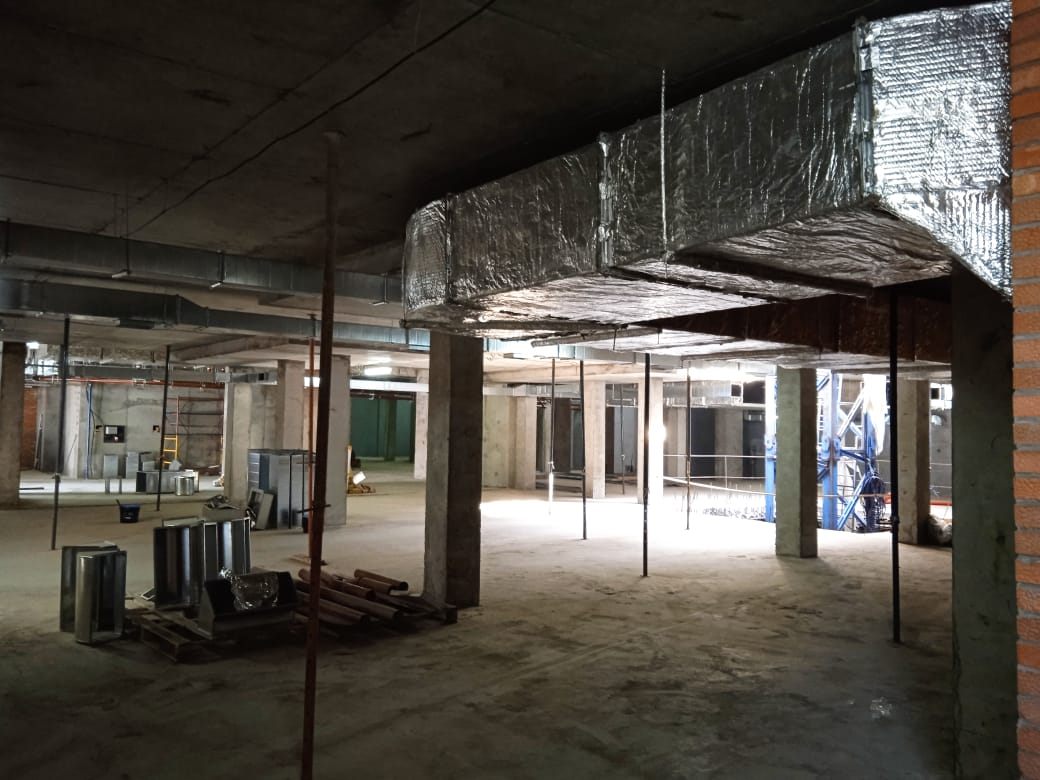

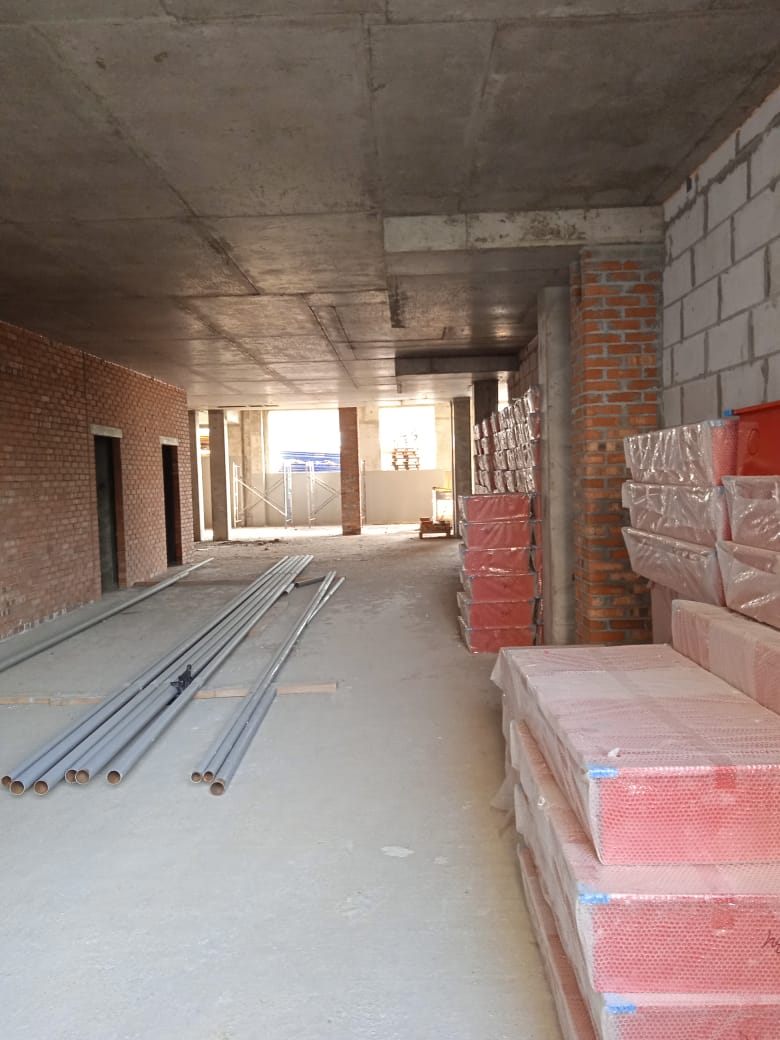

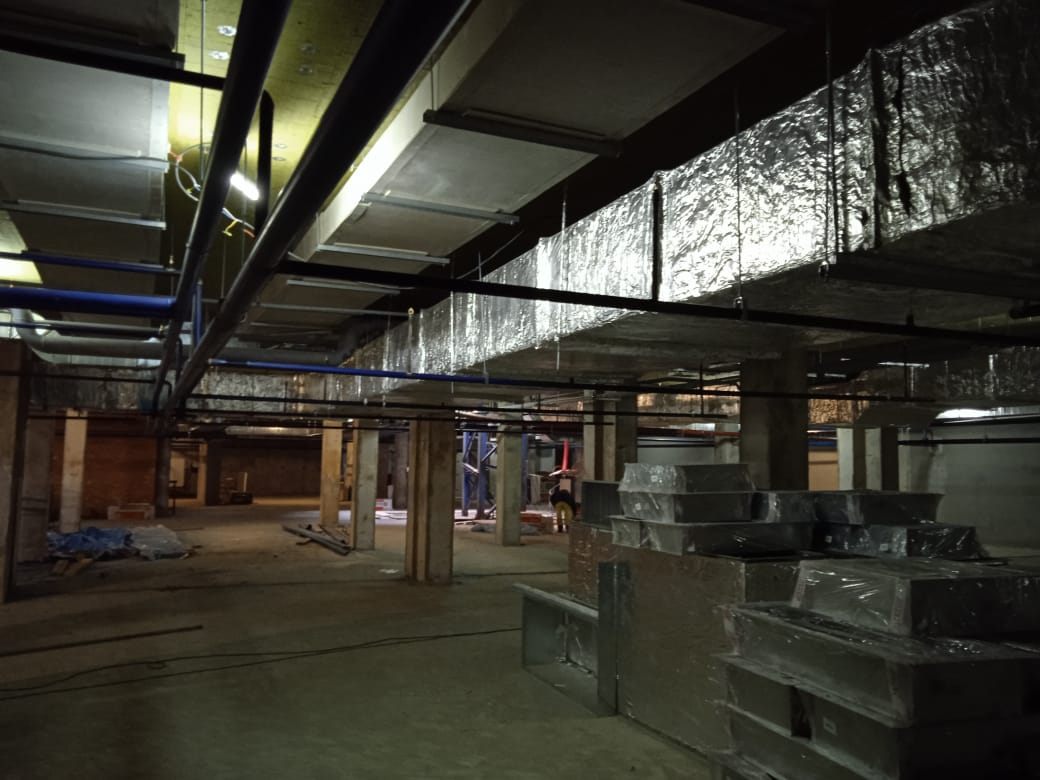

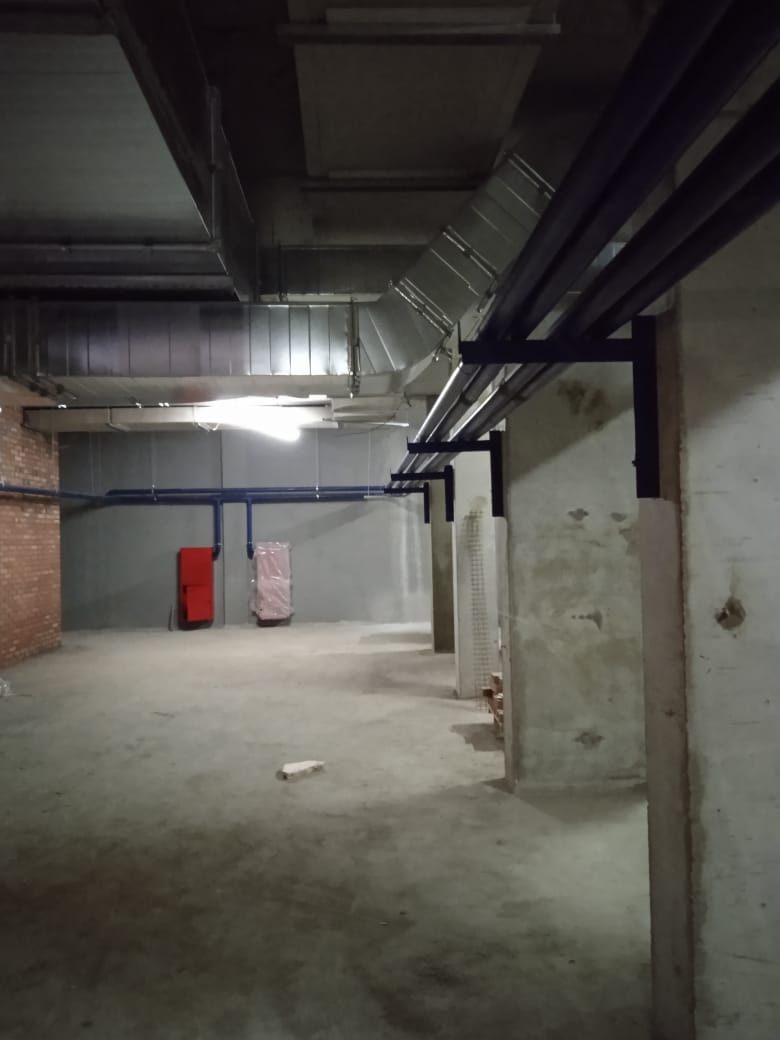

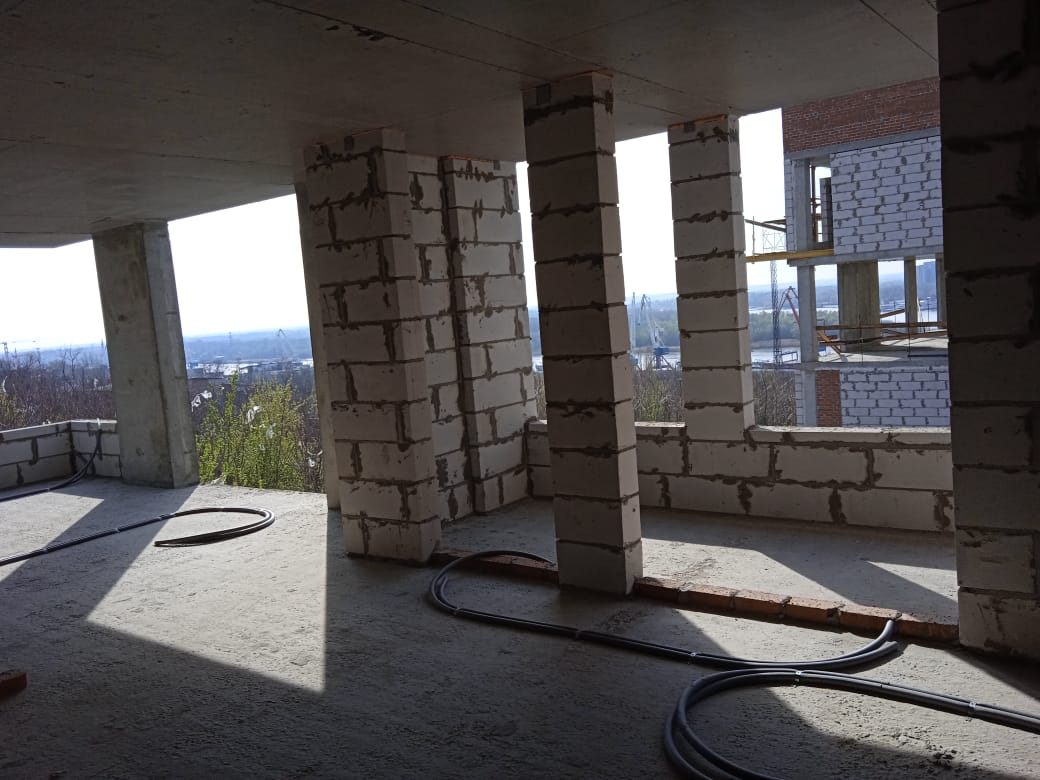

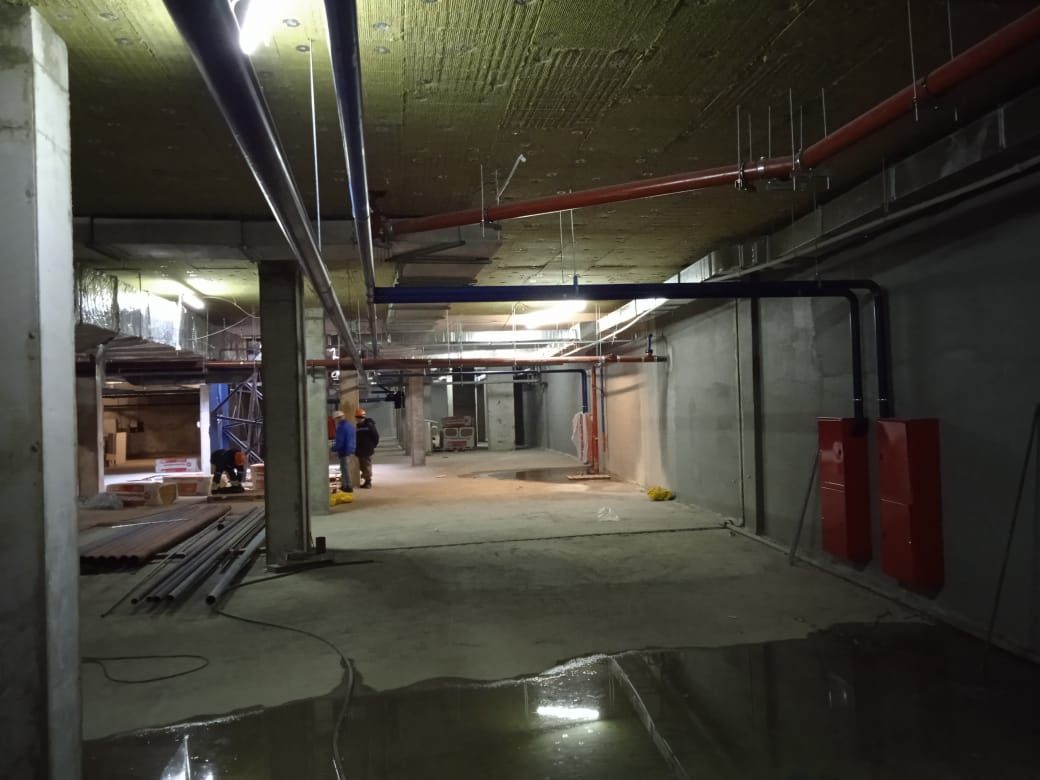

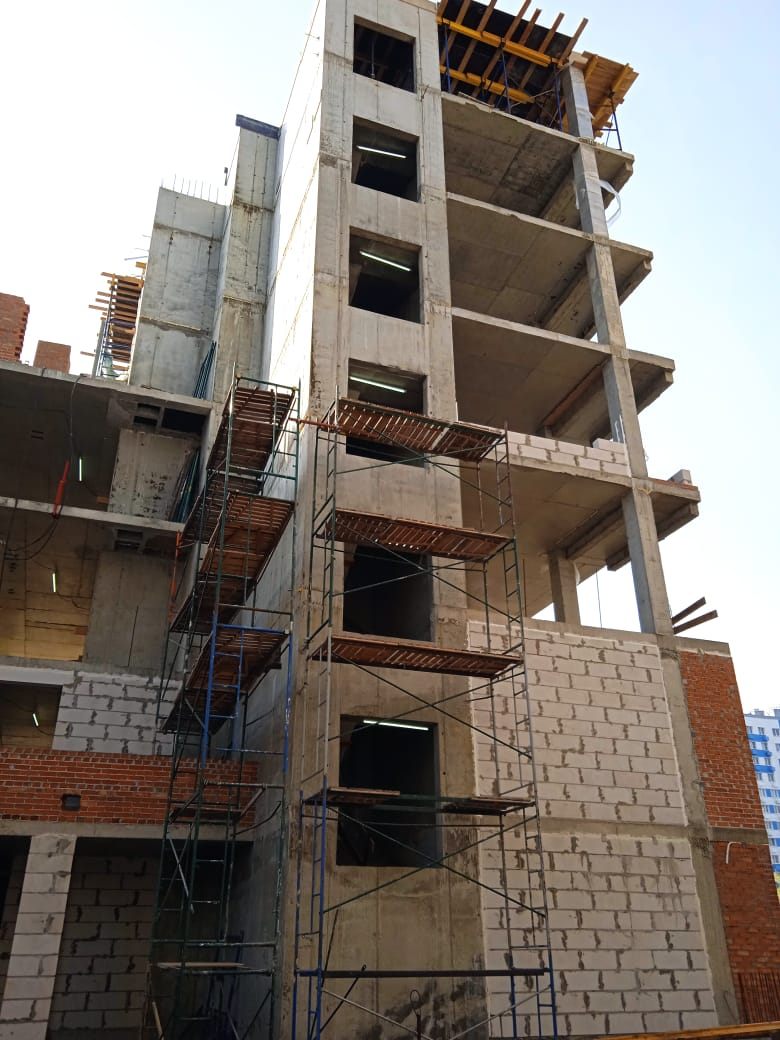

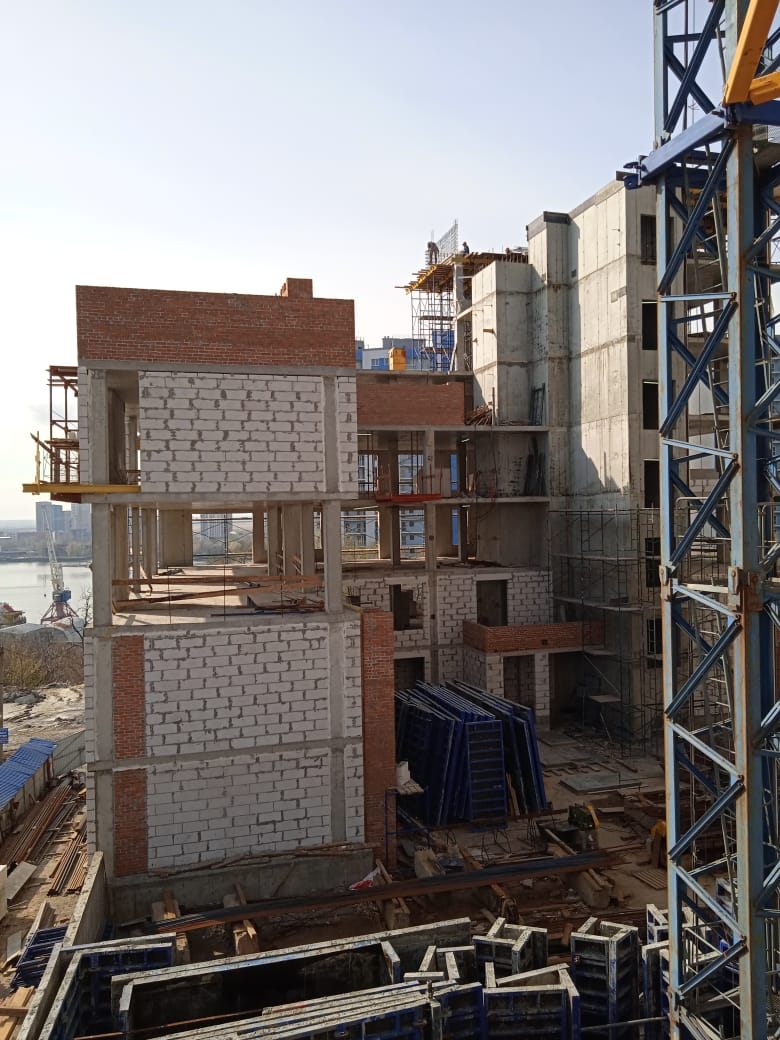

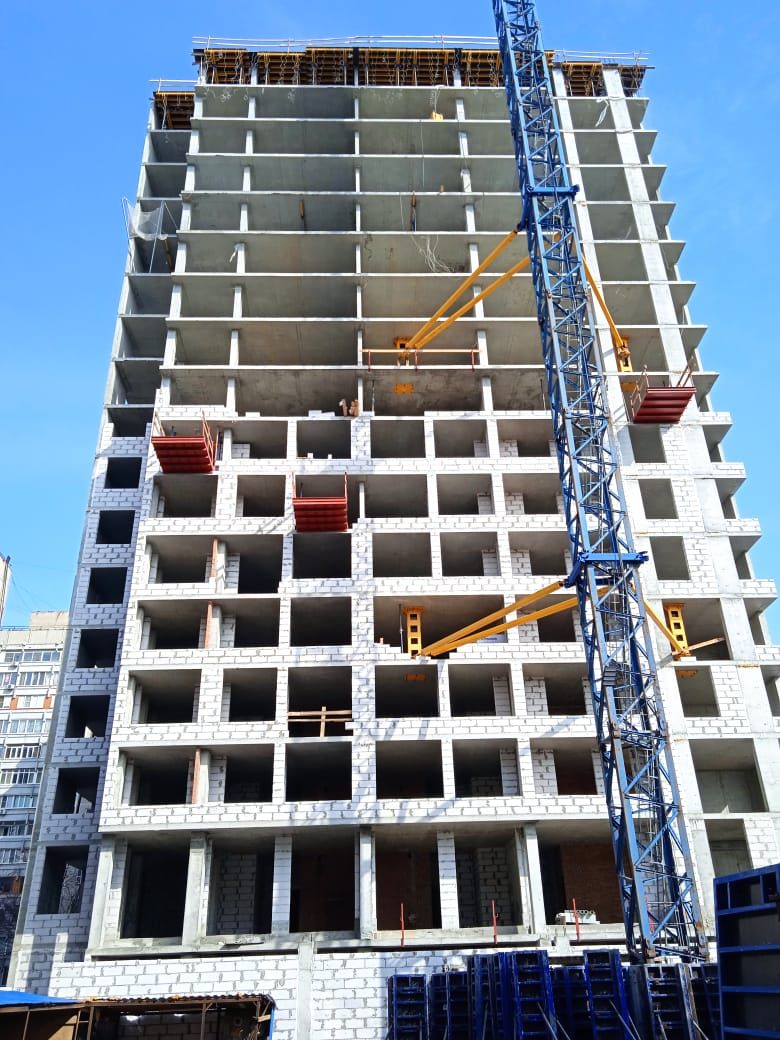

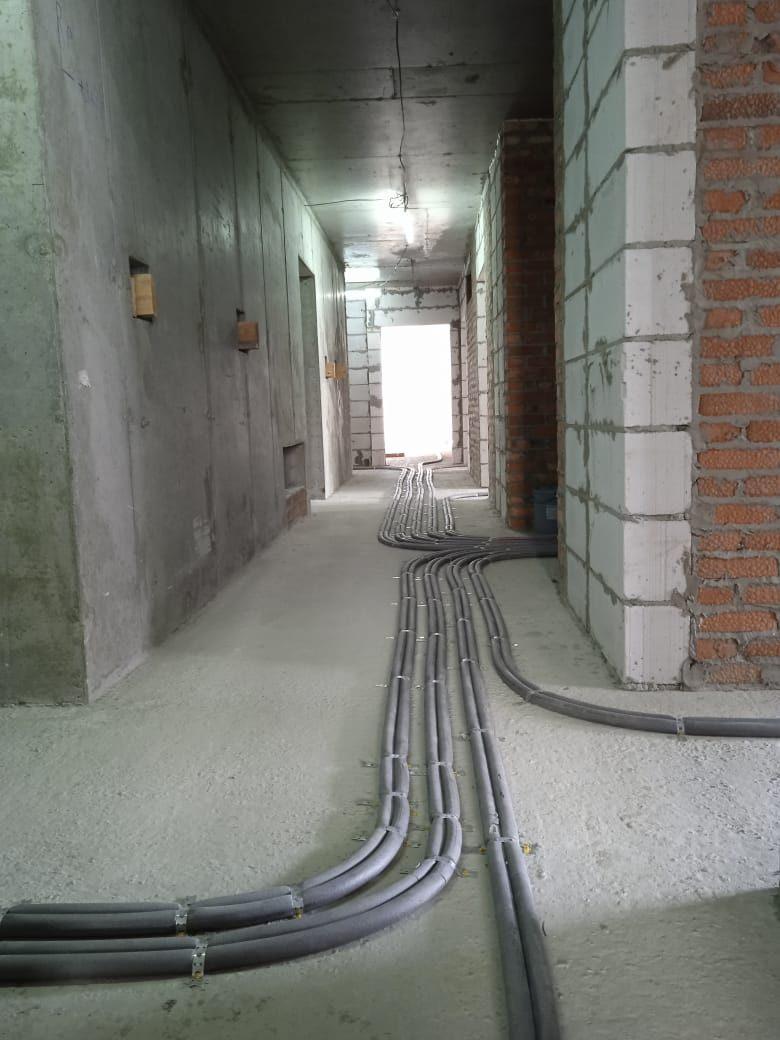

Март 2025

  • Каркас здания - Северная 15-17 этажи, Южная 7-8 этаж
  • Кладка - Северная 5-8 этажи, Южная 3 этаж, парапет
  • Устройство внутренних сетей ливневой канализации 1-14 этажи
  • Устройство внутренних сетей отопления (стояки) - 1-14 этажи
  • Устройство внутренних сетей водоснабжения -1 этаж
  • Устройство внутренних сетей пожаротушения -2, -1 этажи
  • Устройство внутренних сетей вентиляции -1 этаж

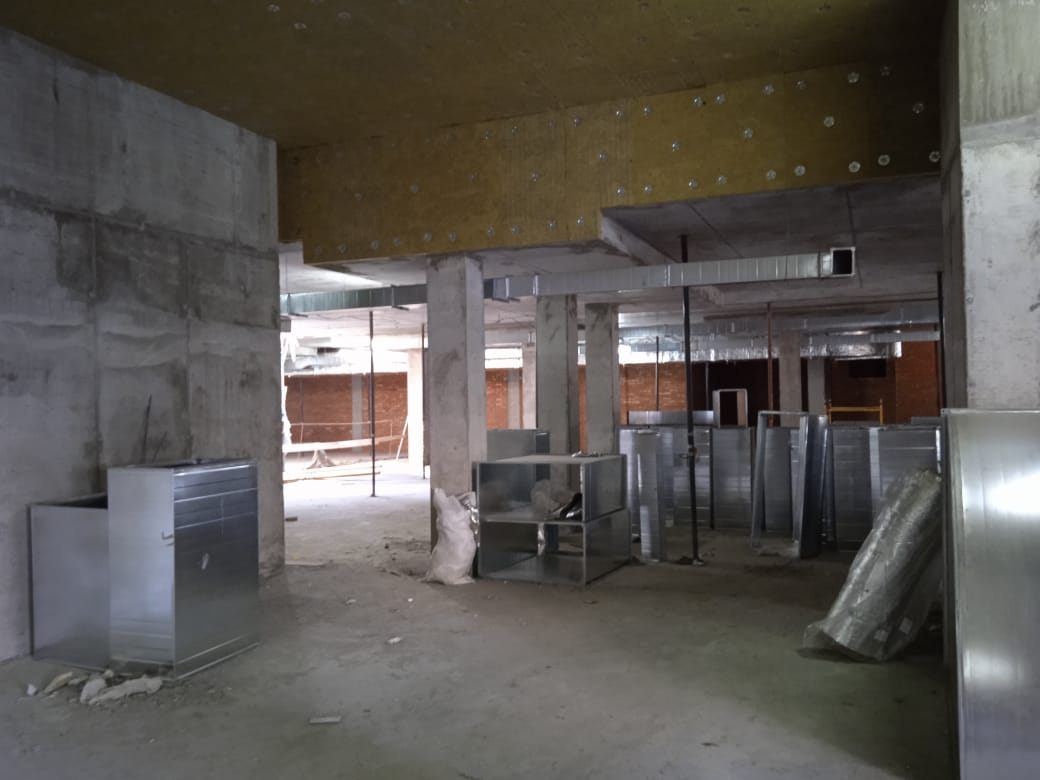

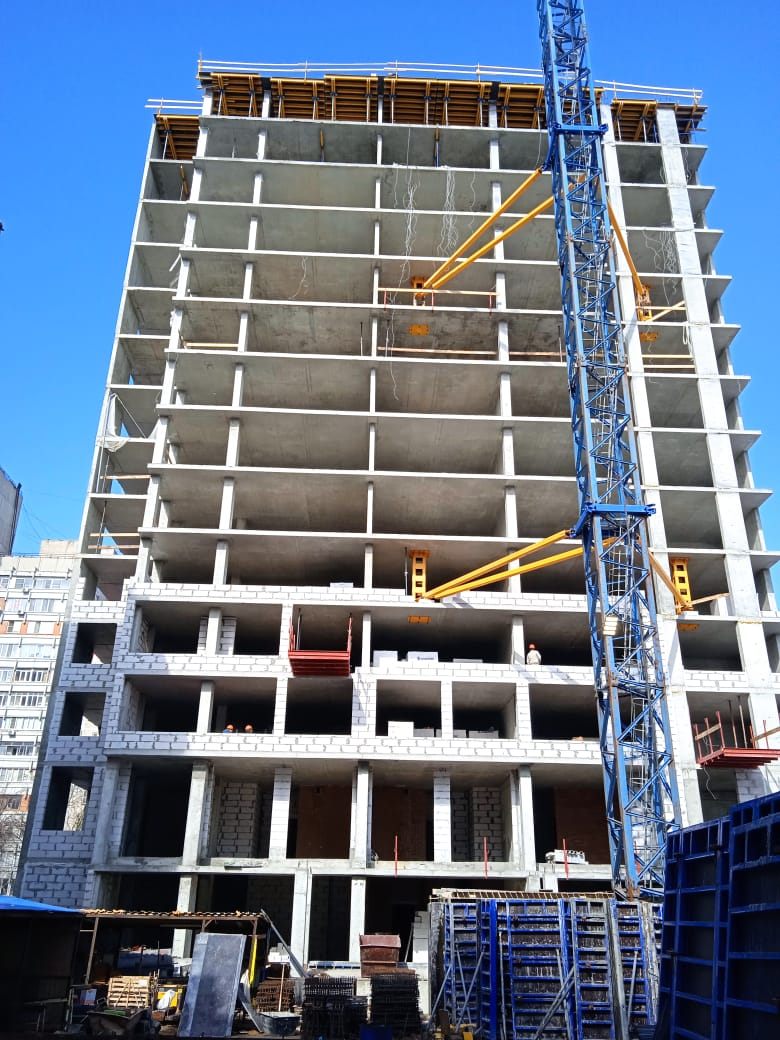

Февраль 2025 — фото 1Февраль 2025 — фото 2Февраль 2025 — фото 3Февраль 2025 — фото 4Февраль 2025 — фото 5Февраль 2025 — фото 6Февраль 2025 — фото 7Февраль 2025 — фото 8Февраль 2025 — фото 9Февраль 2025
13 · этап

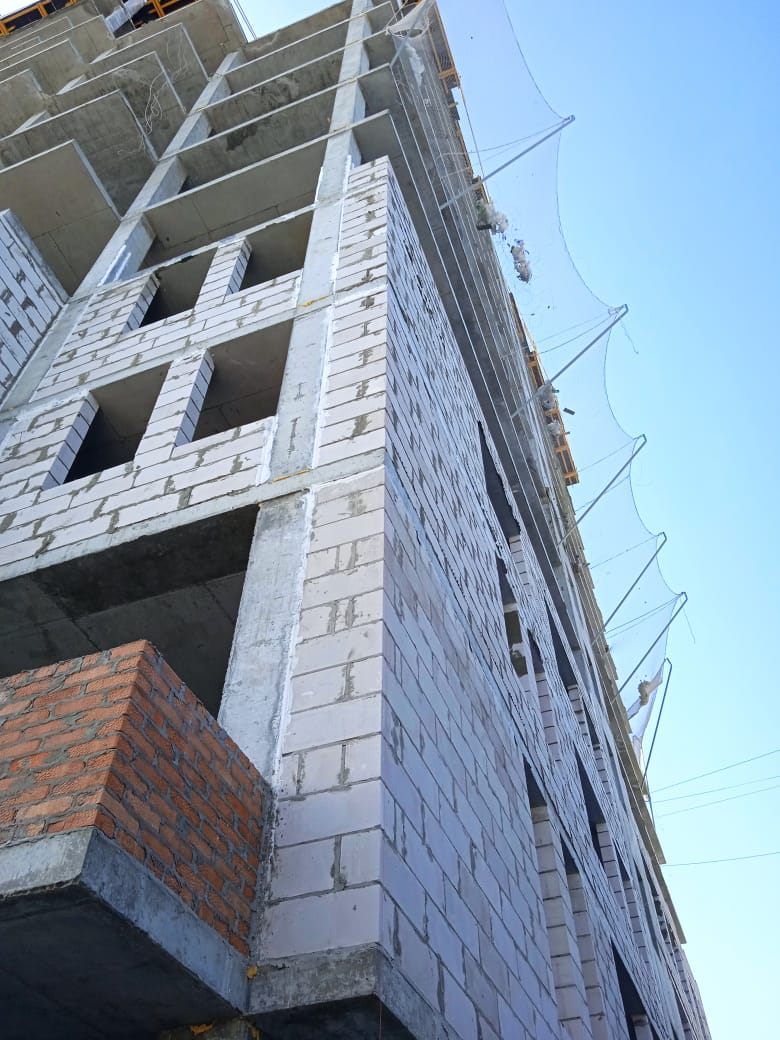

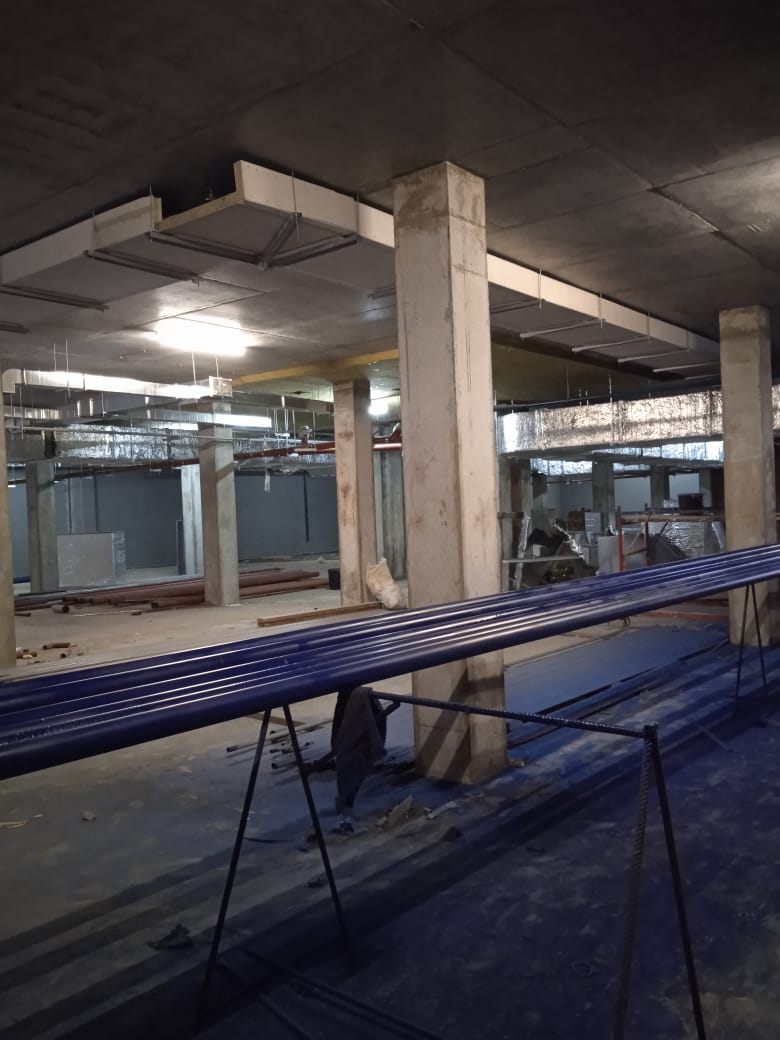

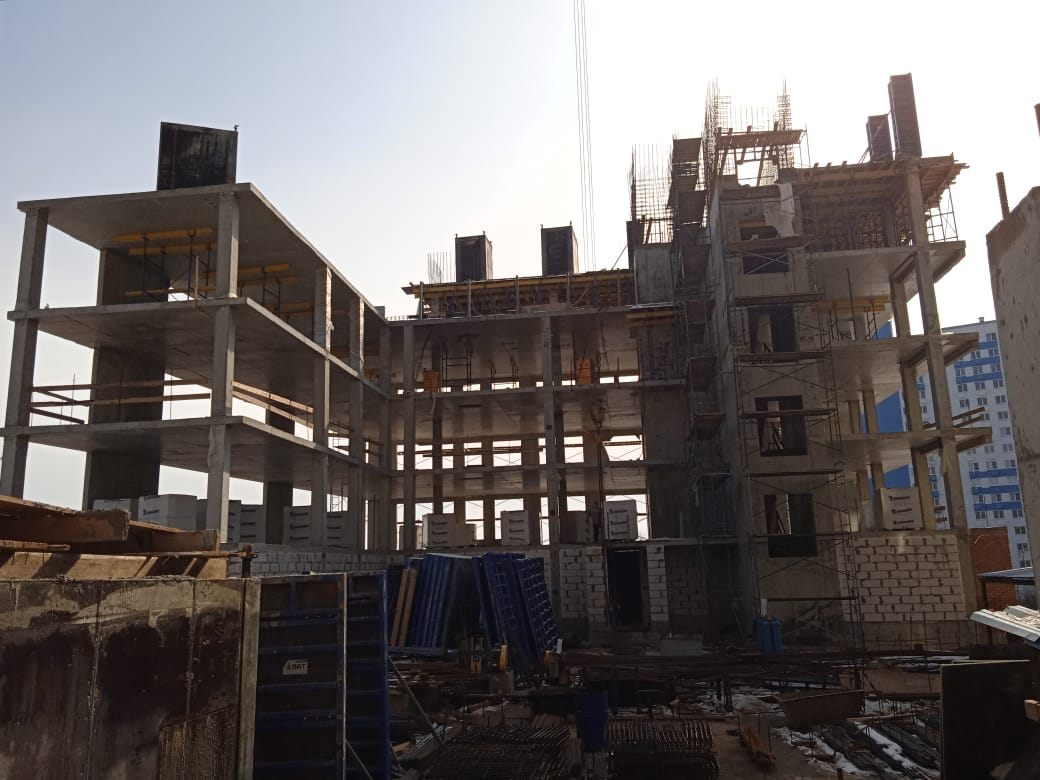

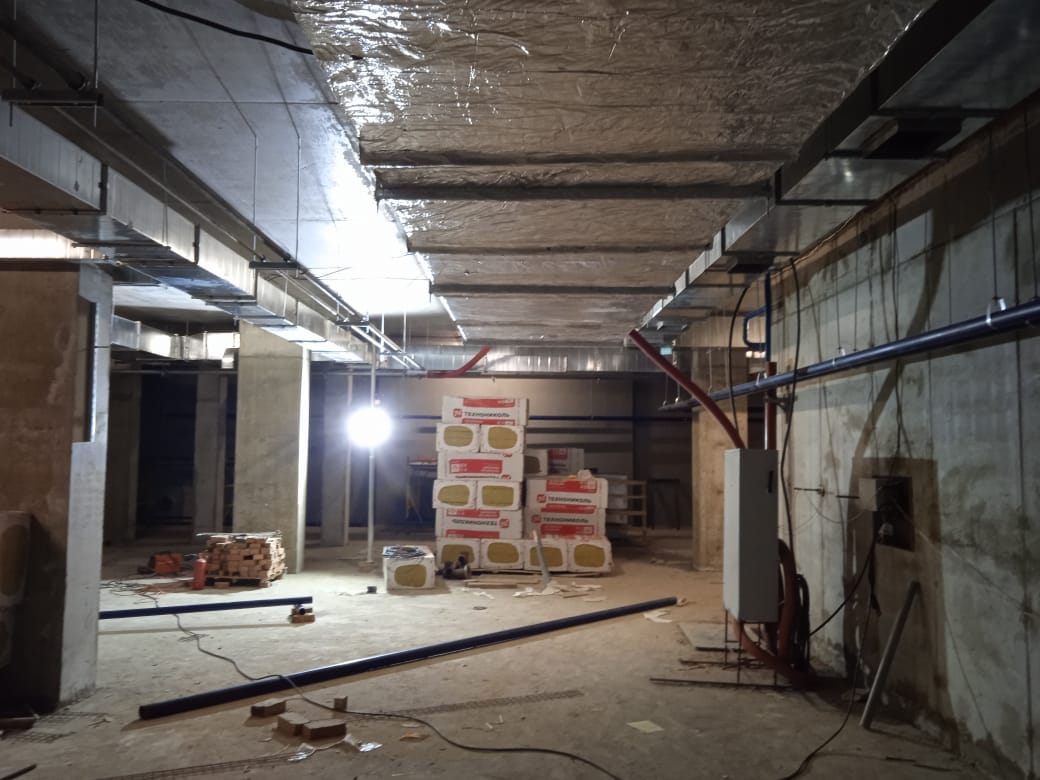

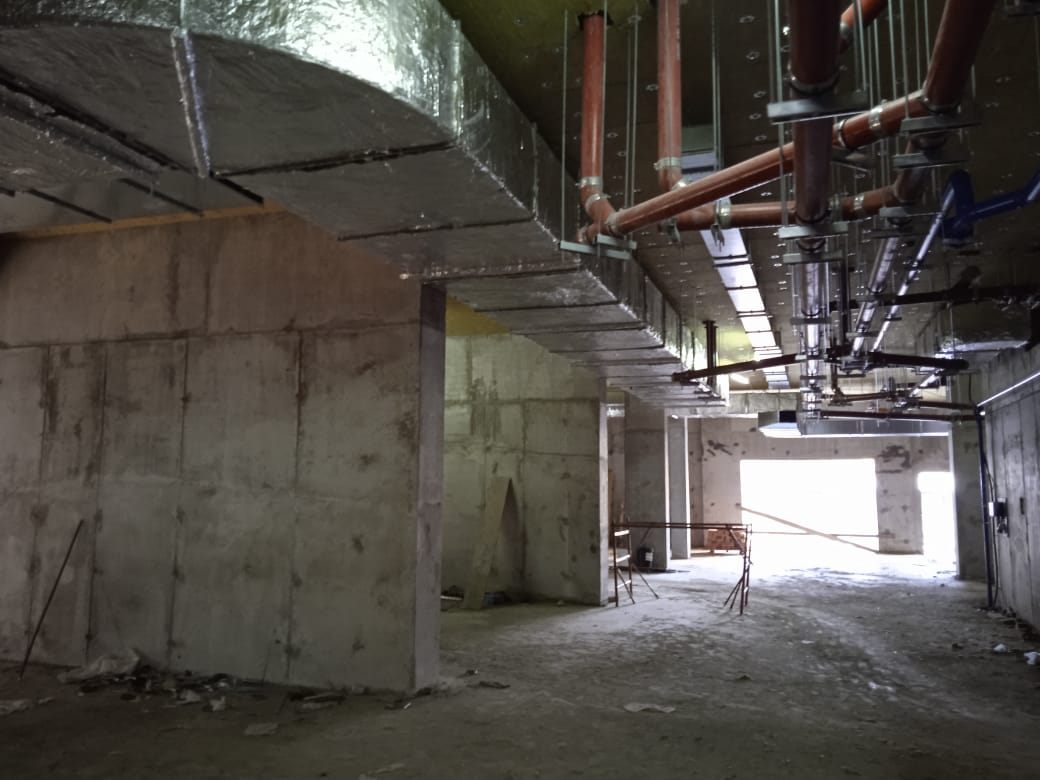

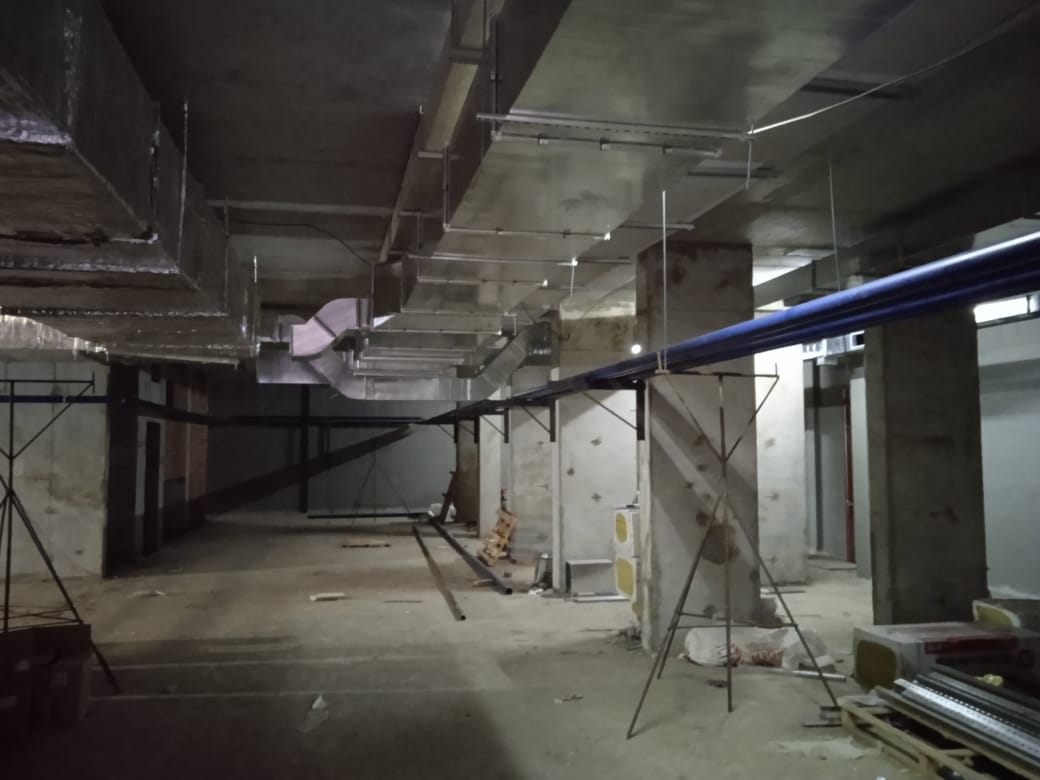

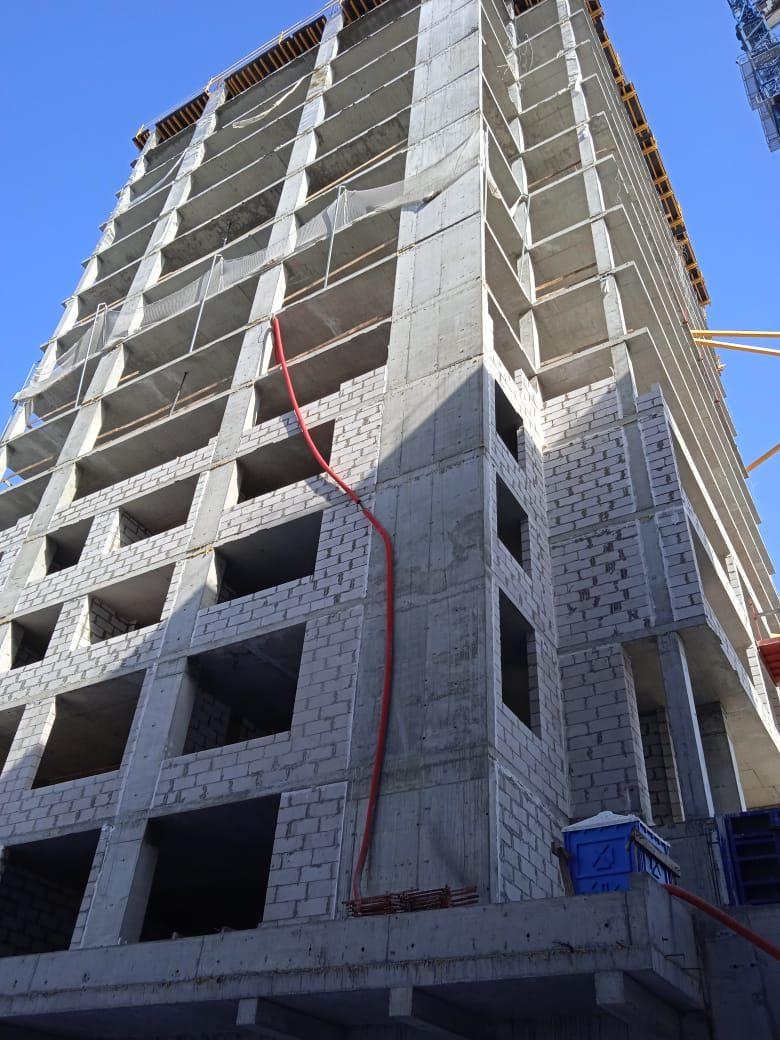

Февраль 2025

  • Каркас здания - Северная 12-14 этажи, Южная 6 этаж
  • Кладка - Северная 2-5 этажи, Южная 2 этаж
  • Устройство внутренних сетей канализации 2 этаж
  • Устройство внутренних сетей водоснабжения -1 этаж
  • Устройство внутренних сетей отопления -1 этаж
  • Устройство внутренних сетей пожаротушения -2 этаж
  • Устройство внутренних сетей вентиляции -1 этаж

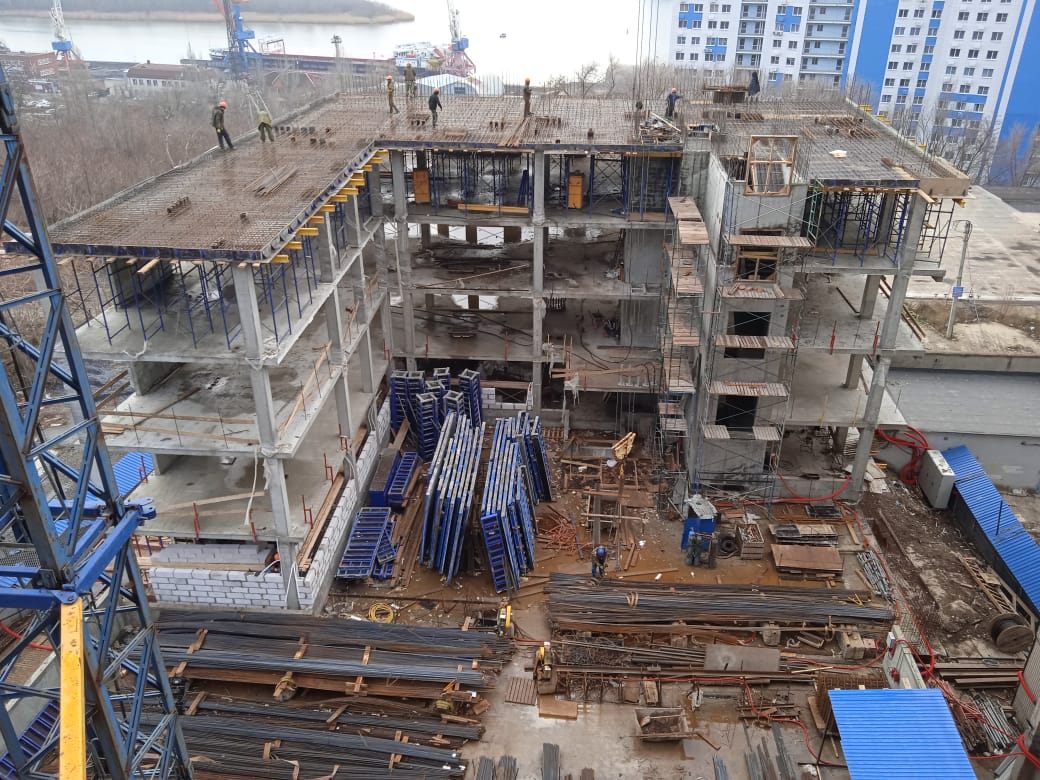

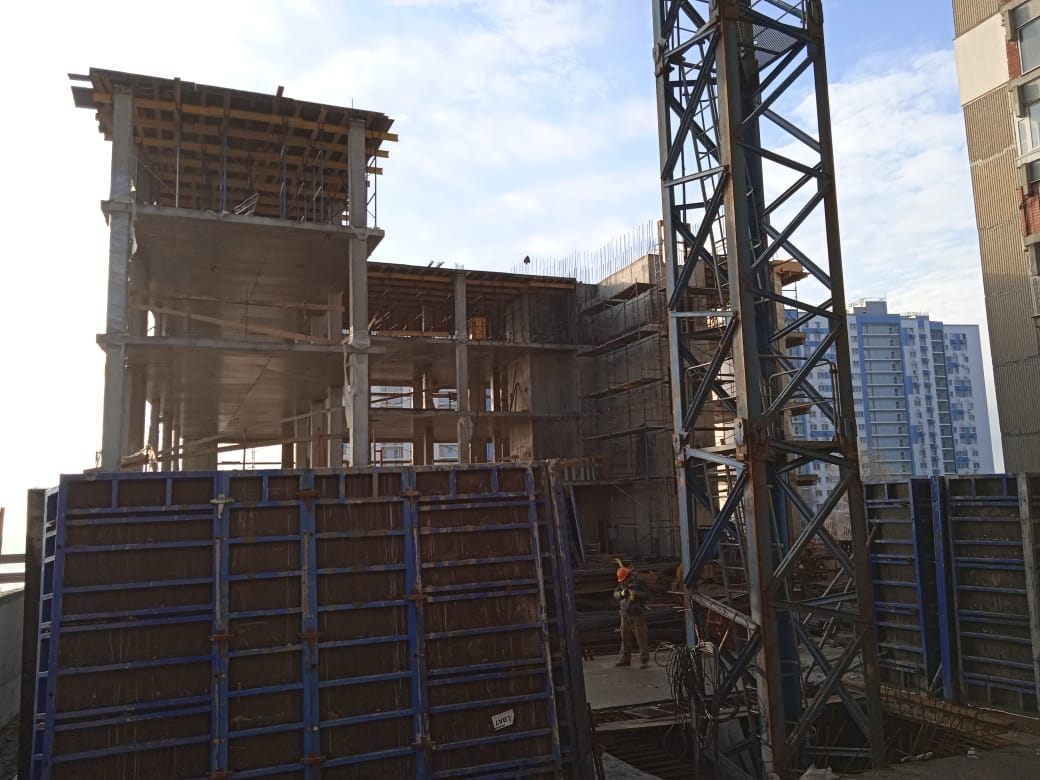

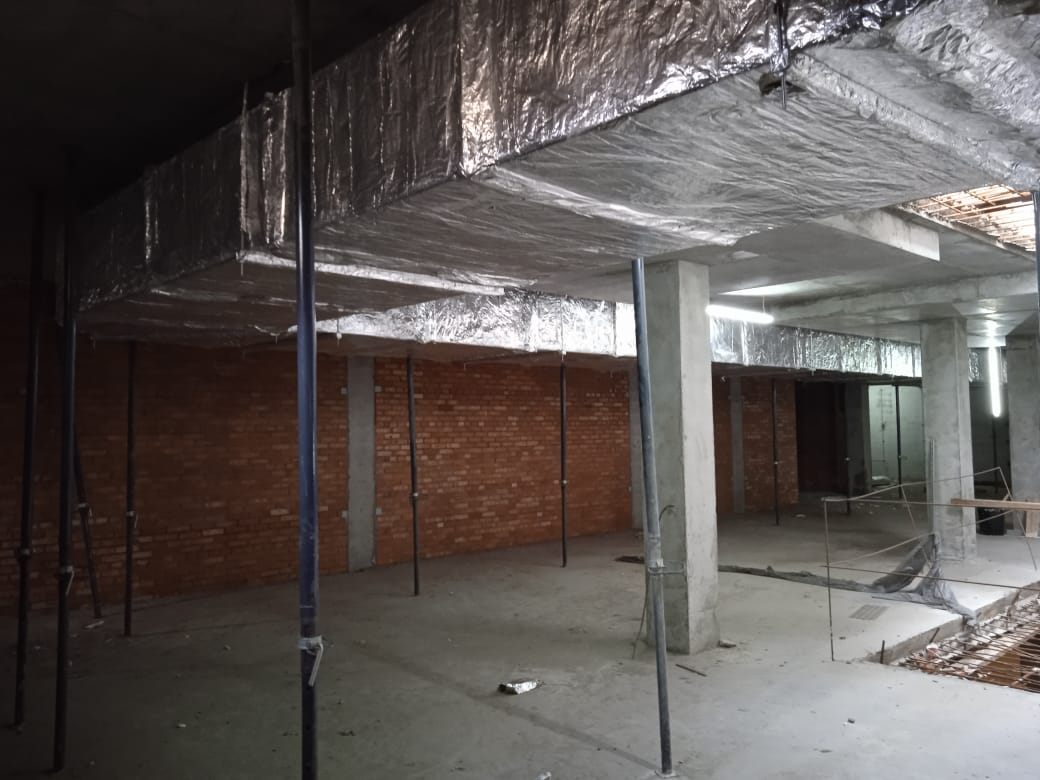

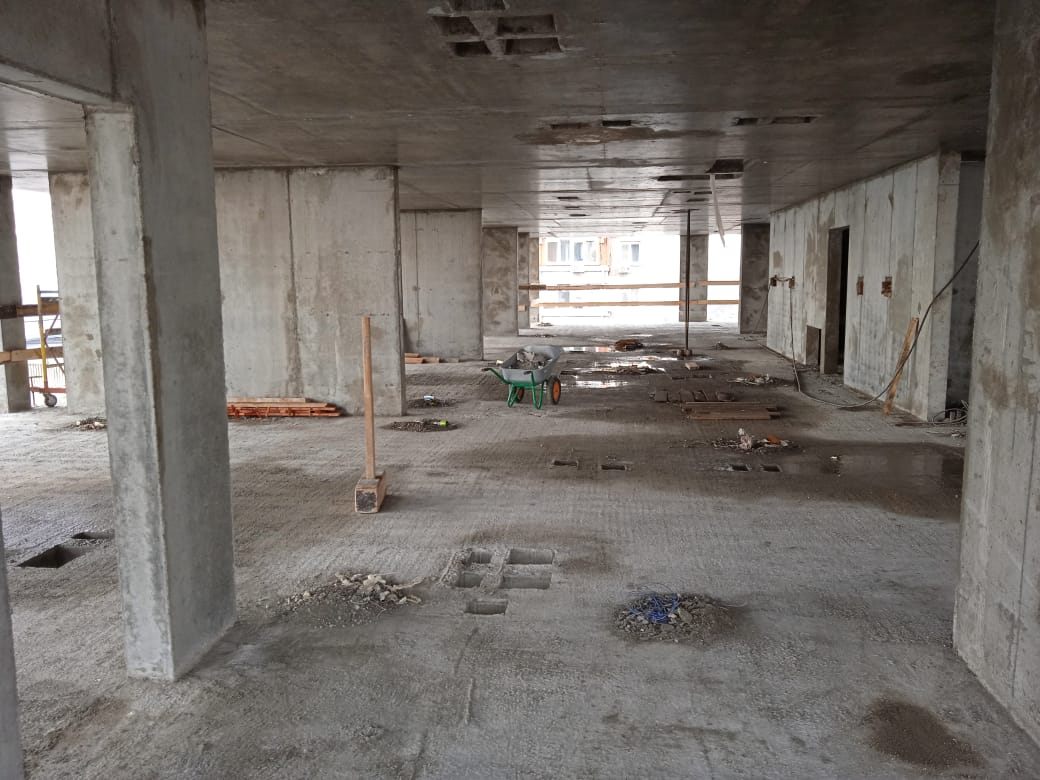

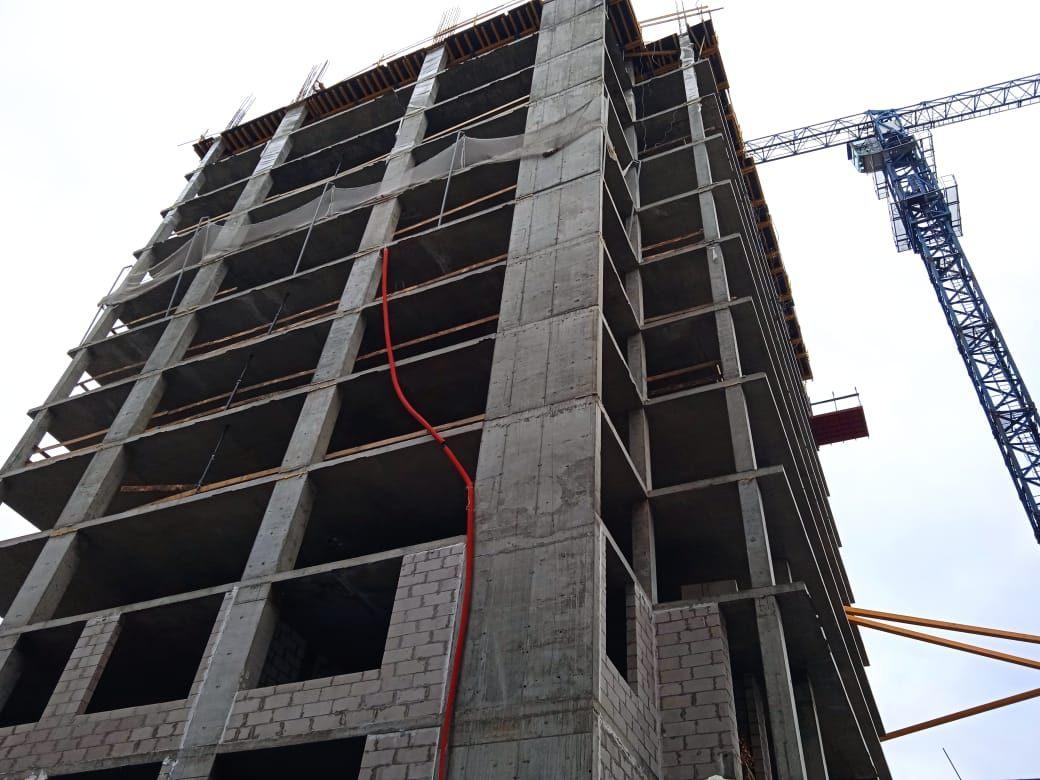

Январь 2025 — фото 1Январь 2025 — фото 2Январь 2025 — фото 3Январь 2025 — фото 4Январь 2025 — фото 5Январь 2025 — фото 6Январь 2025 — фото 7Январь 2025 — фото 8Январь 2025 — фото 9Январь 2025 — фото 10Январь 2025 — фото 11Январь 2025 — фото 12Январь 2025 — фото 13Январь 2025 — фото 14Январь 2025 — фото 15Январь 2025
14 · этап

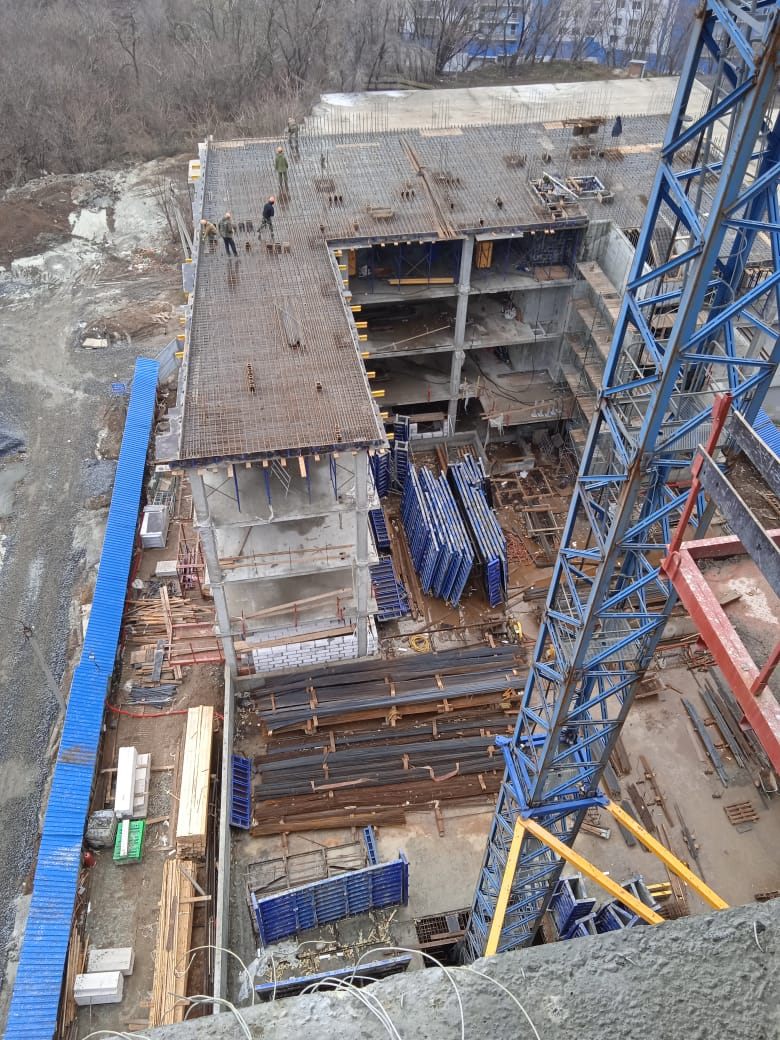

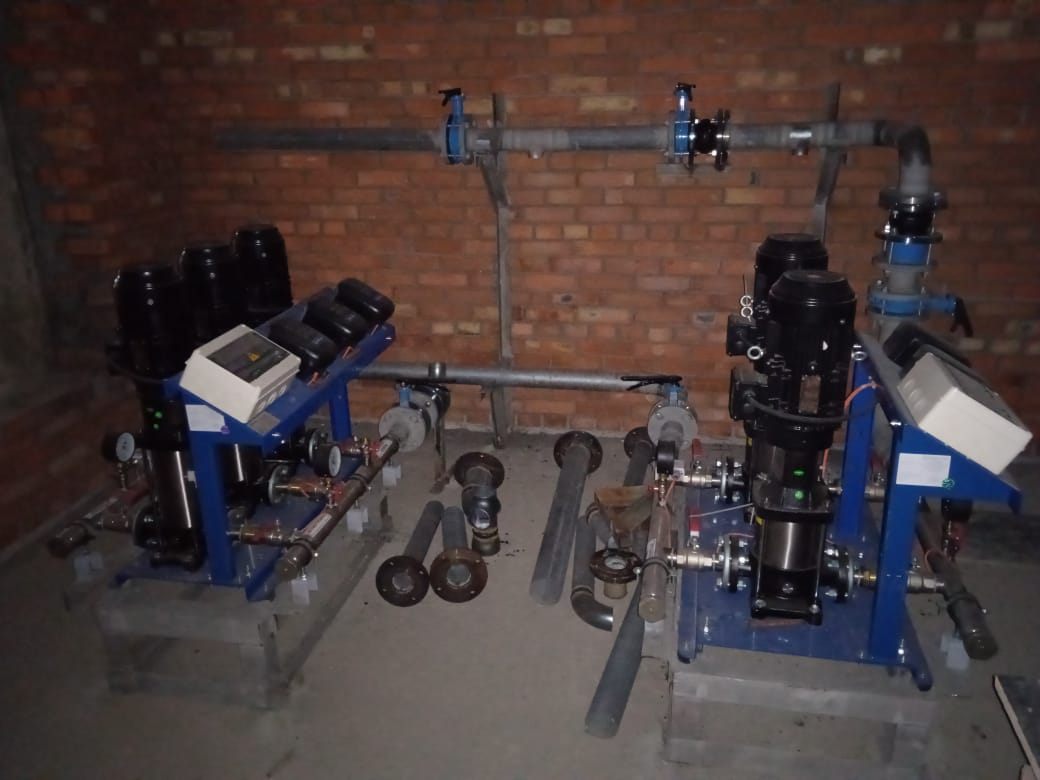

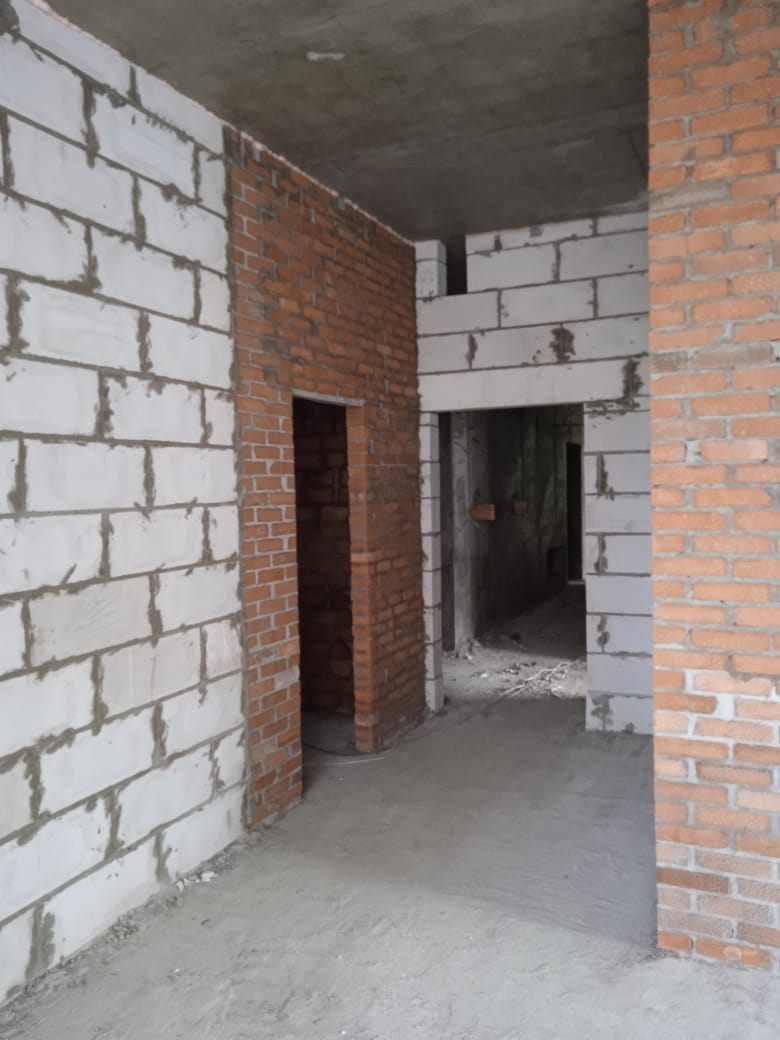

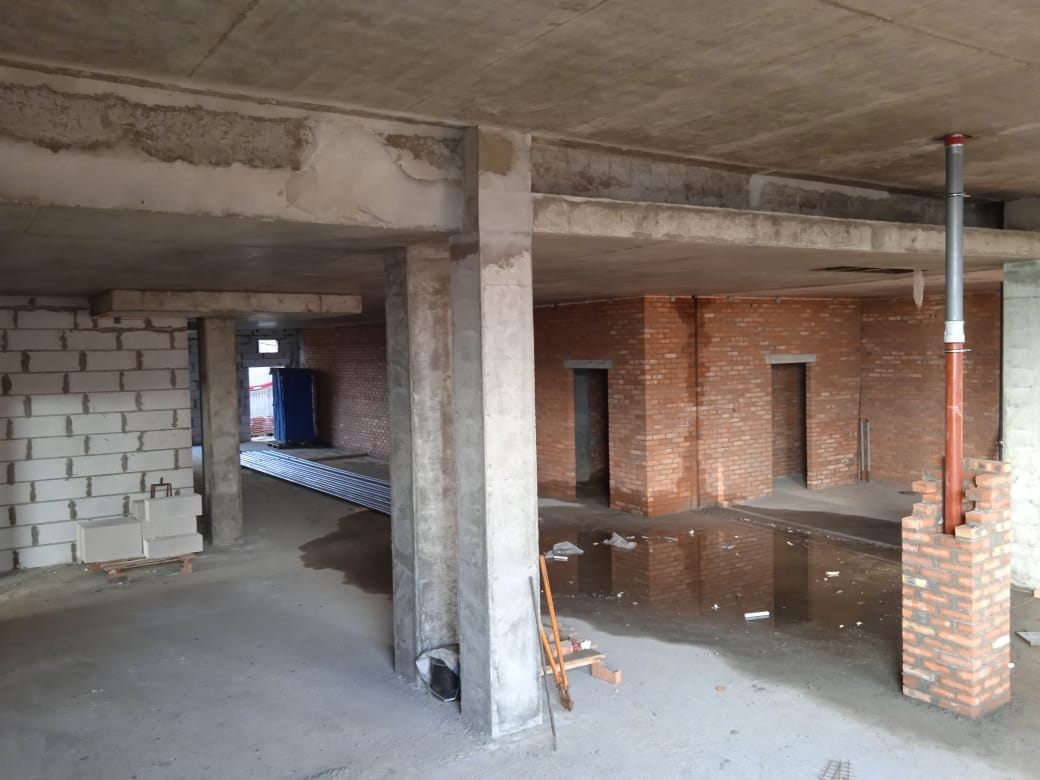

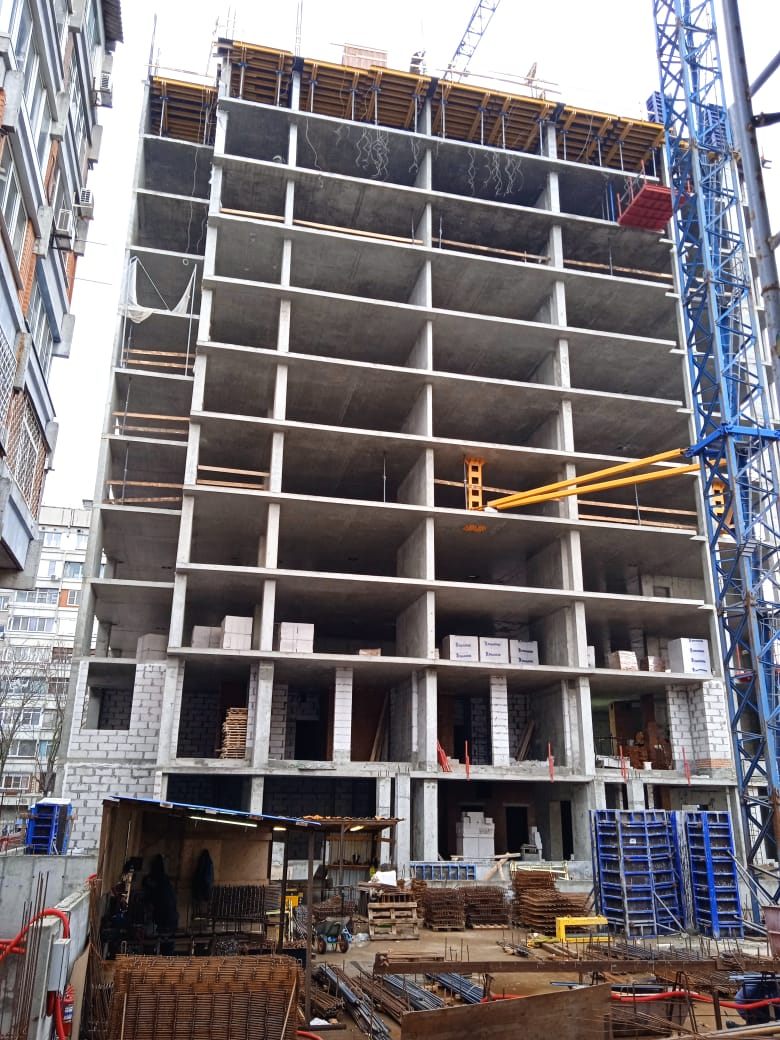

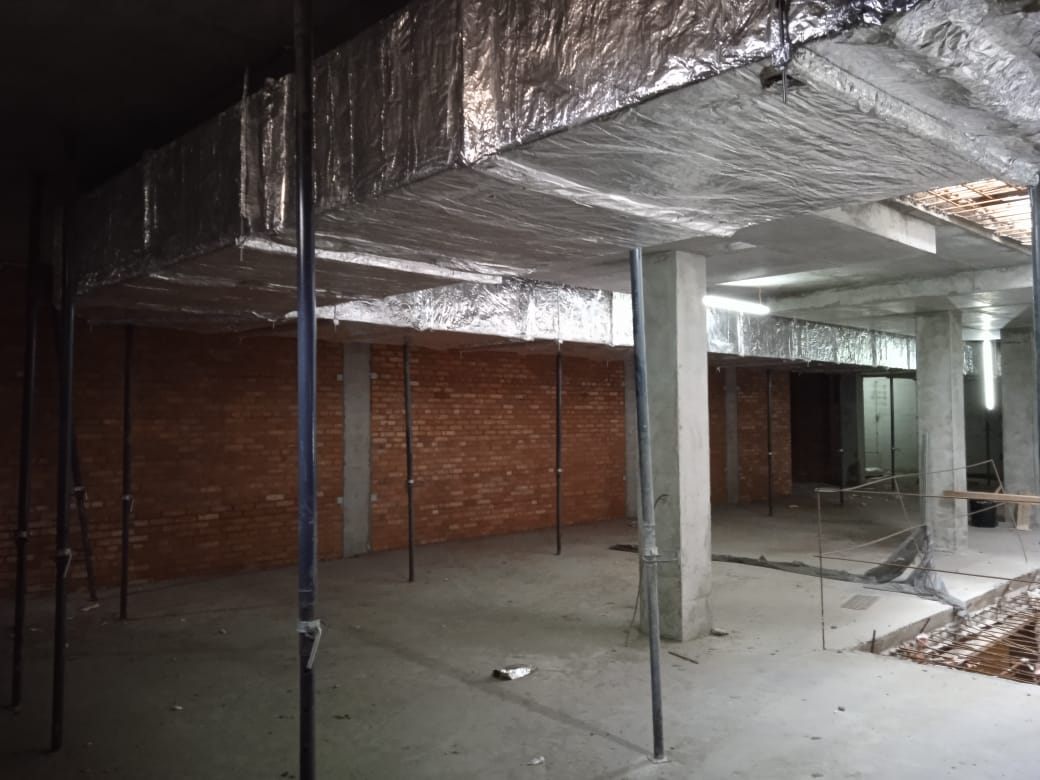

Январь 2025

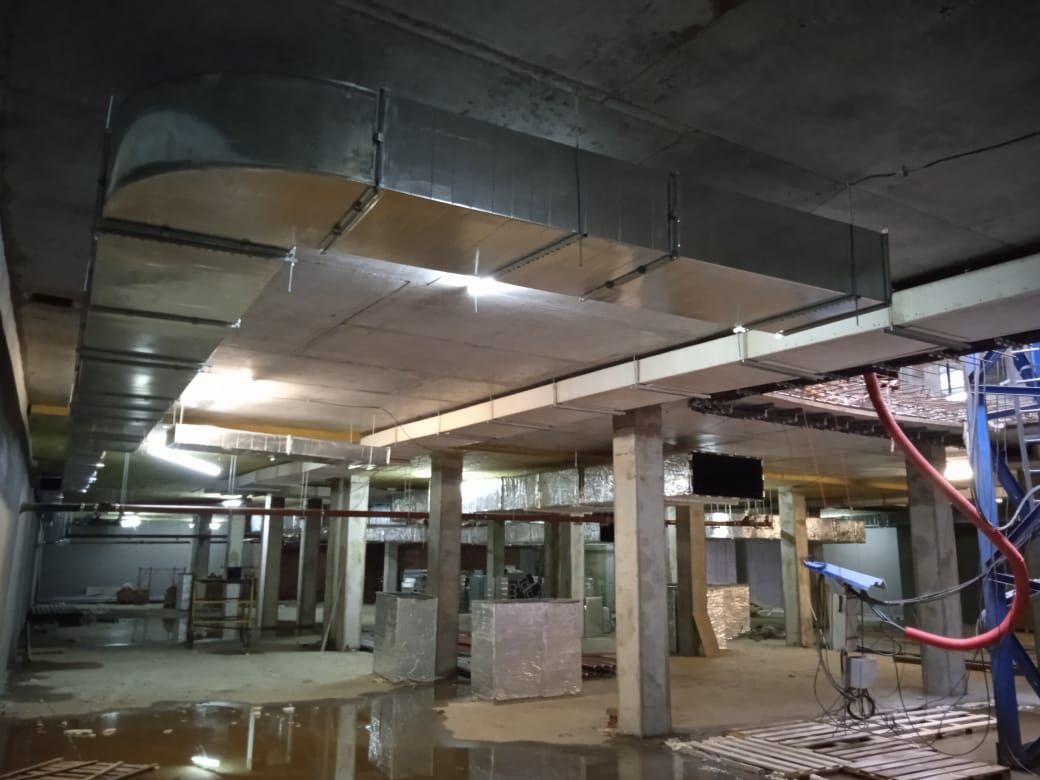

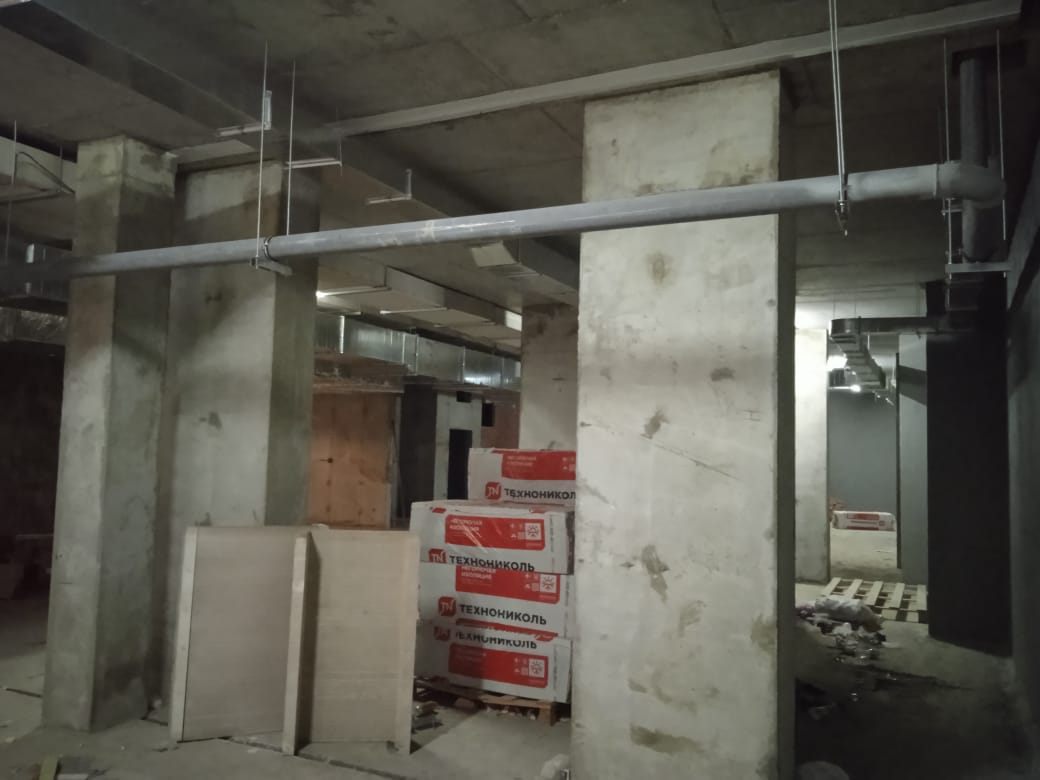

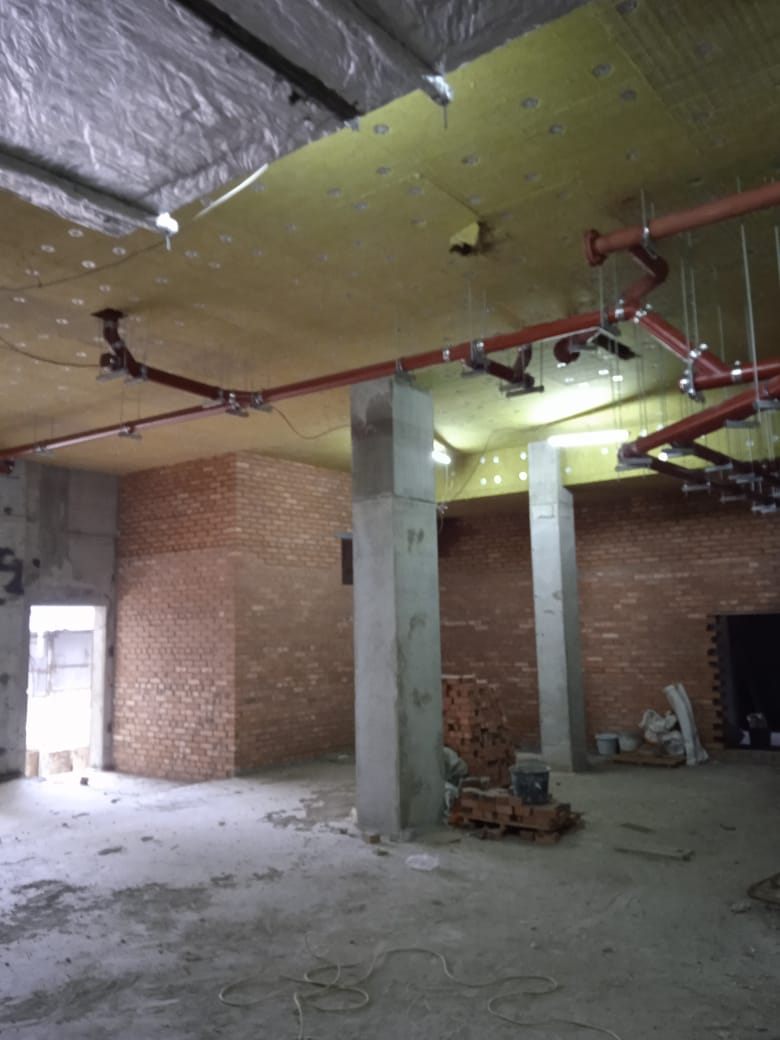

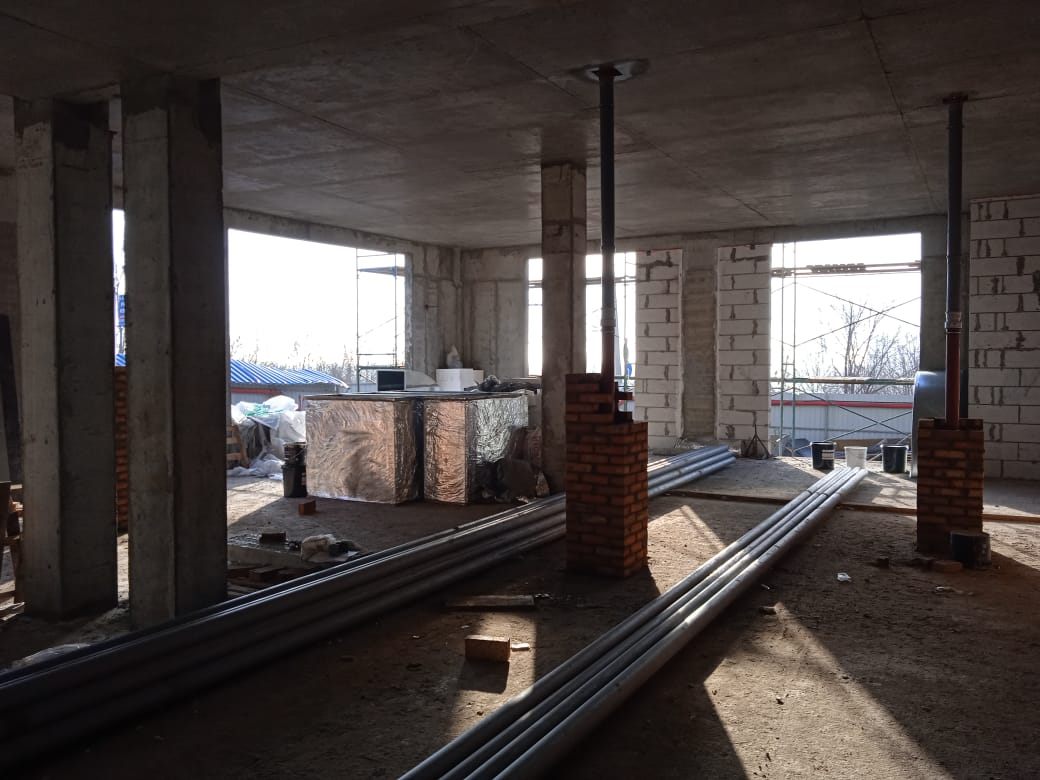

  • Каркас здания - Северная 10-12 этажи, Южная 5 этаж
  • Кладка - 2-3 этажи
  • Устройство внутренних сетей канализации 1 этаж
  • Устройство внутренних сетей водоснабжения -2 этаж
  • Устройство внутренних сетей вентиляции -2, -1 этаж

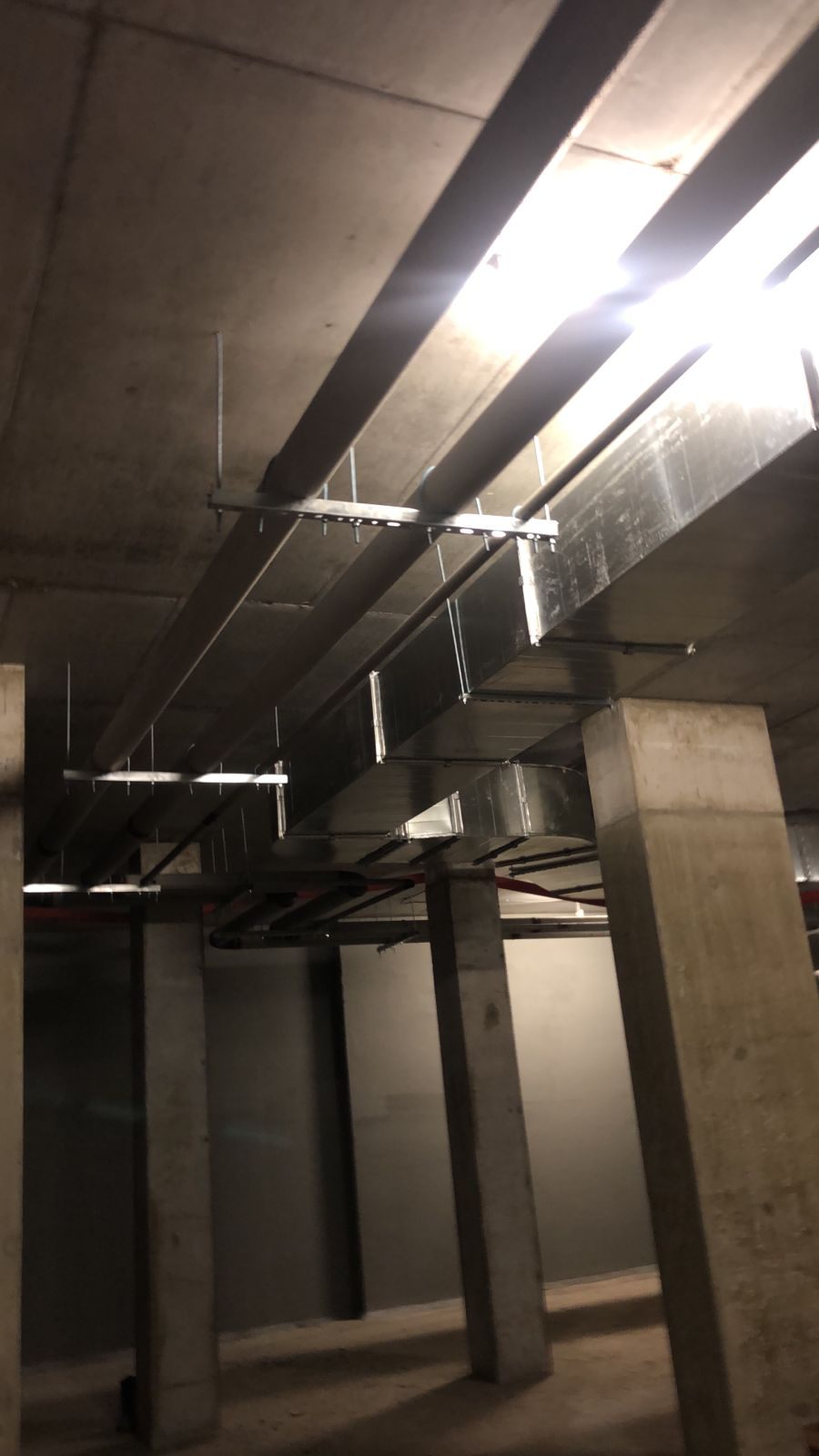

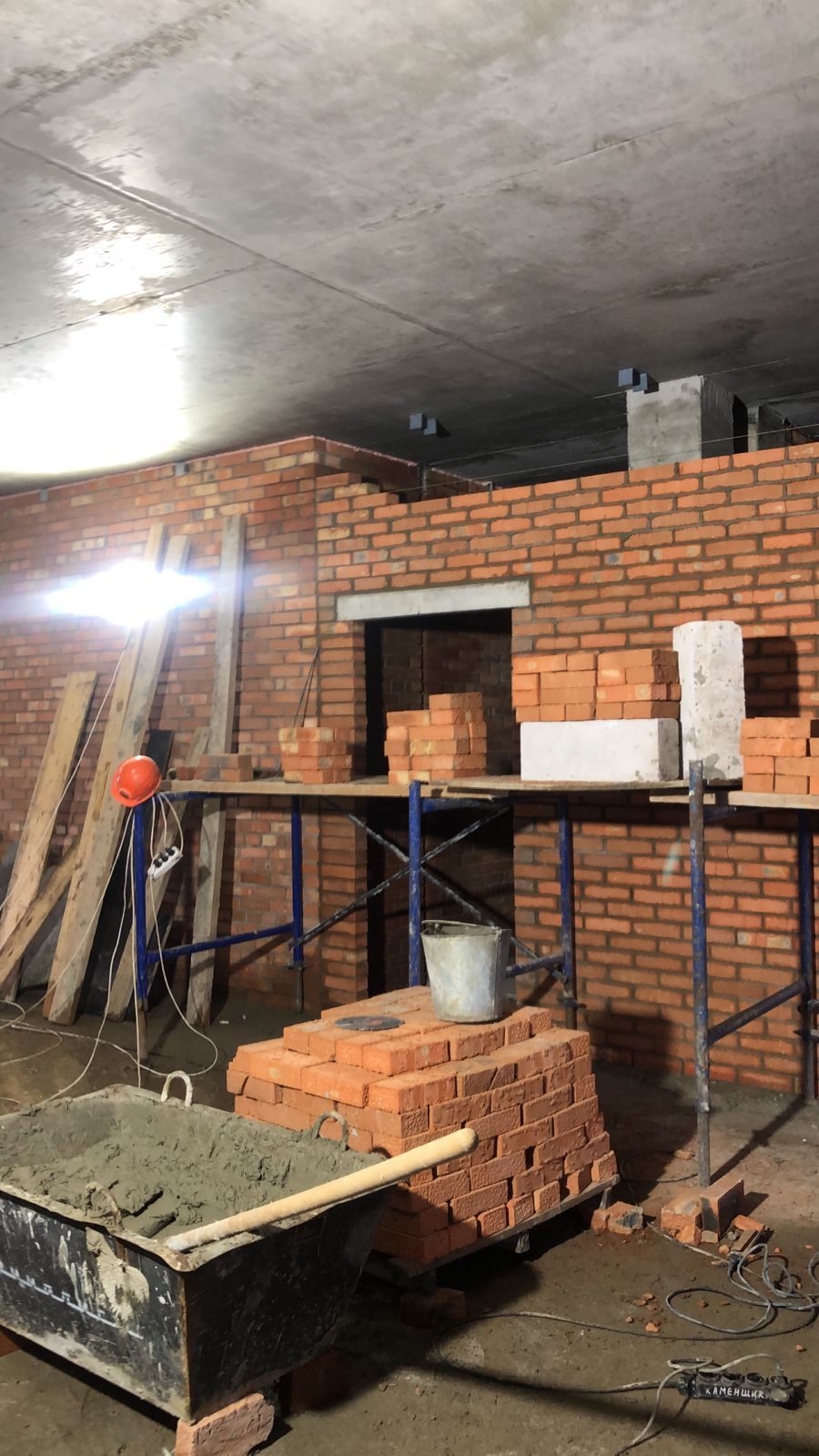

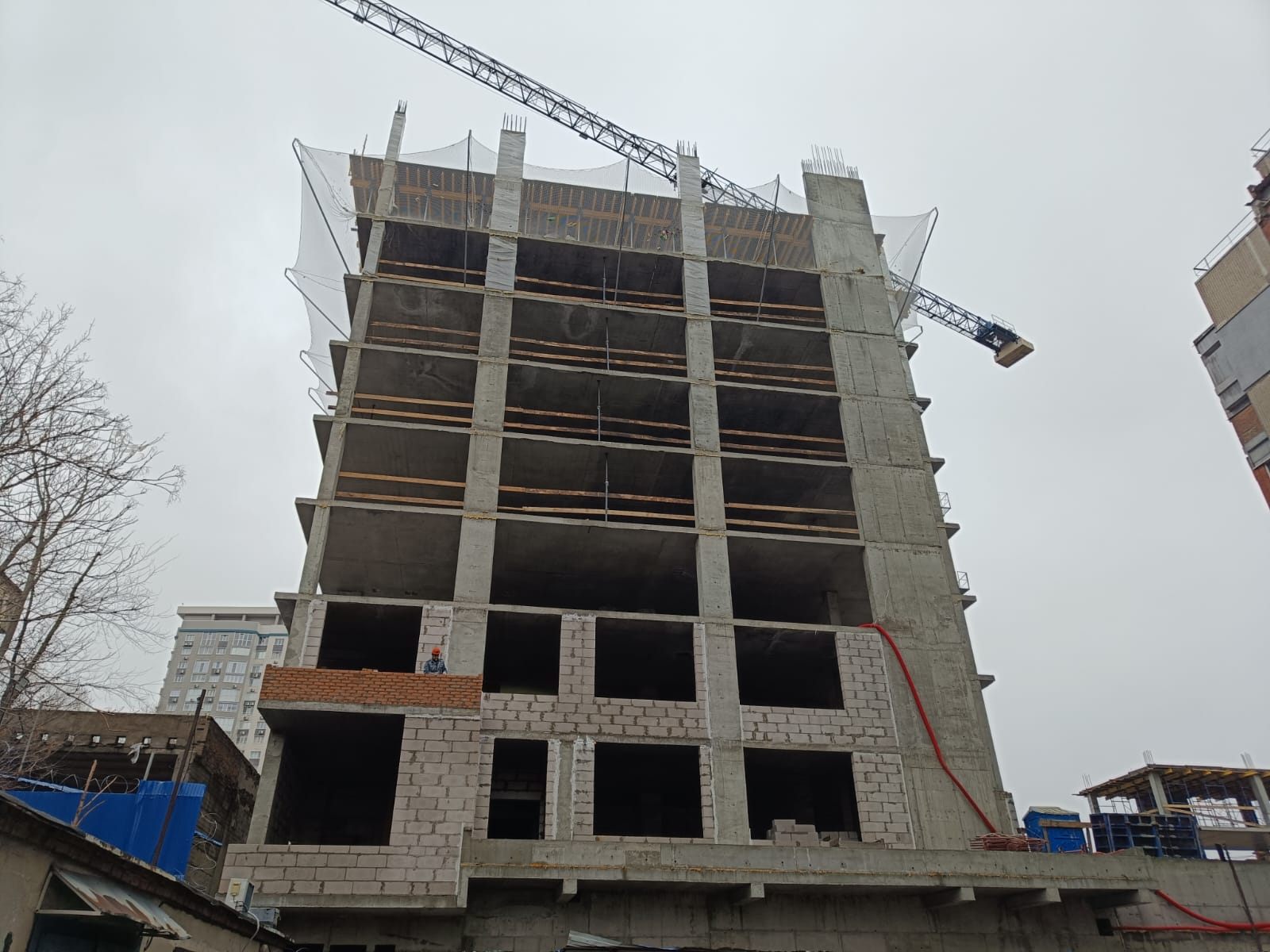

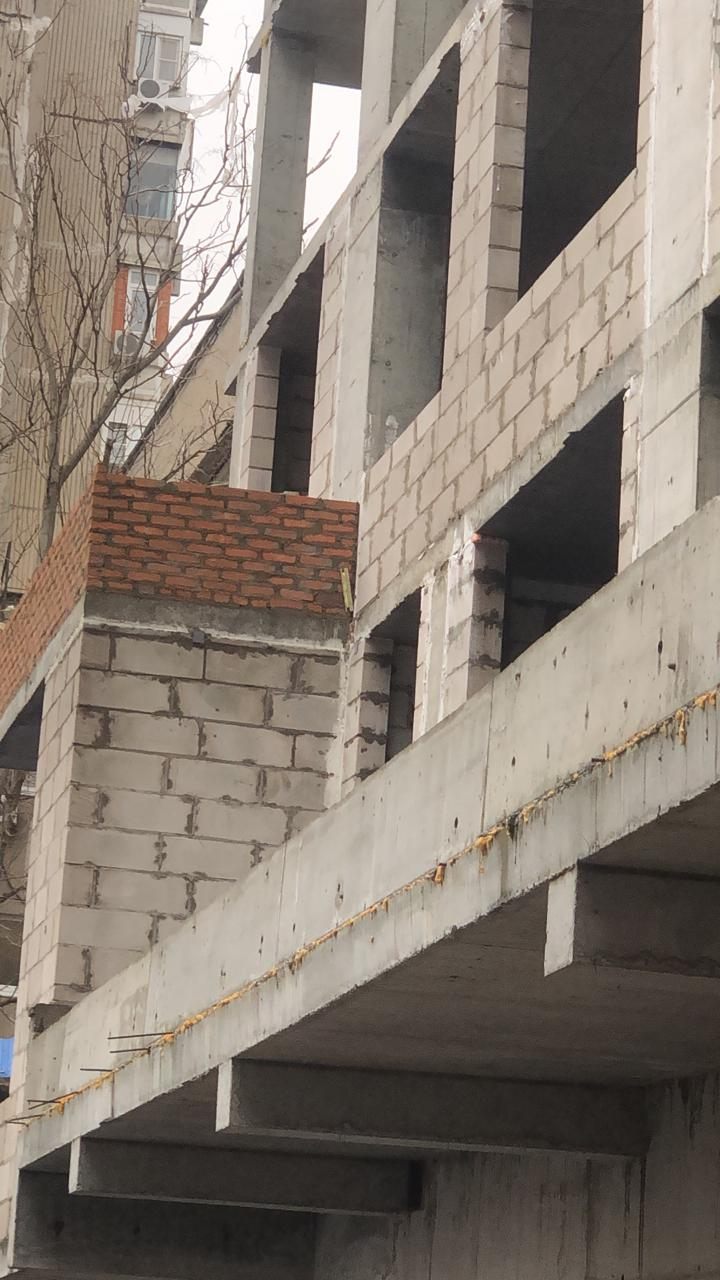

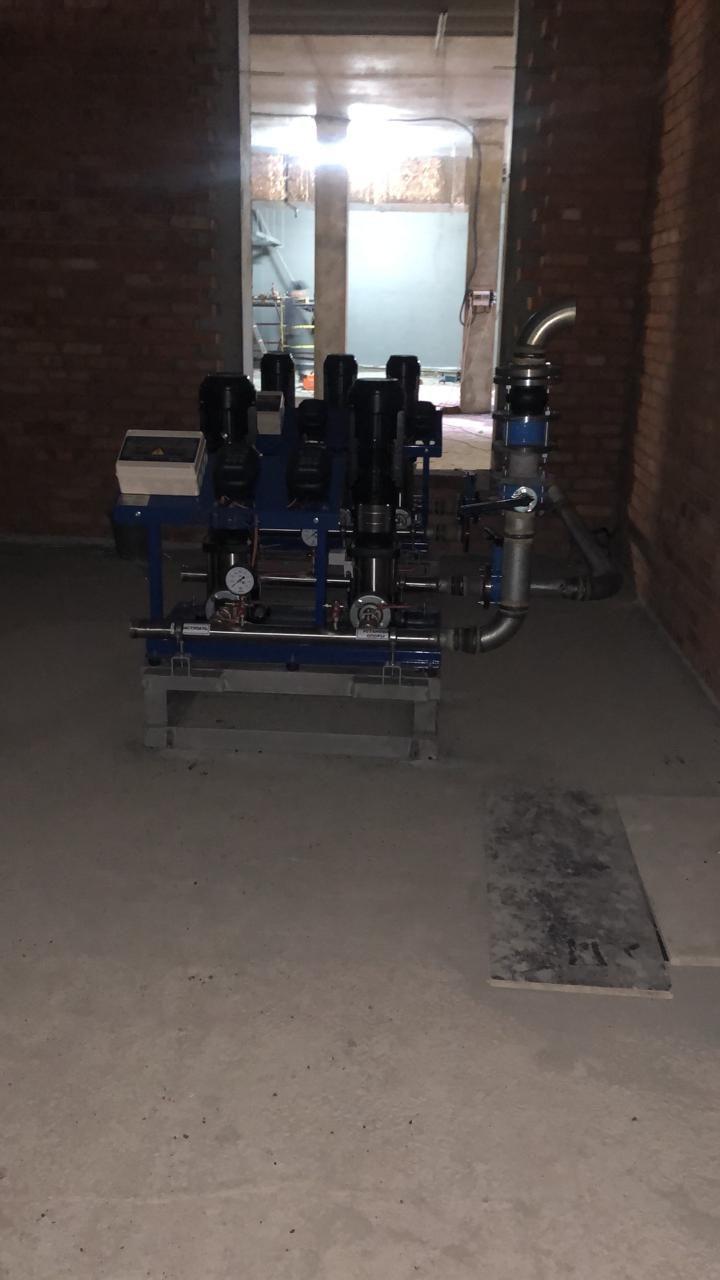

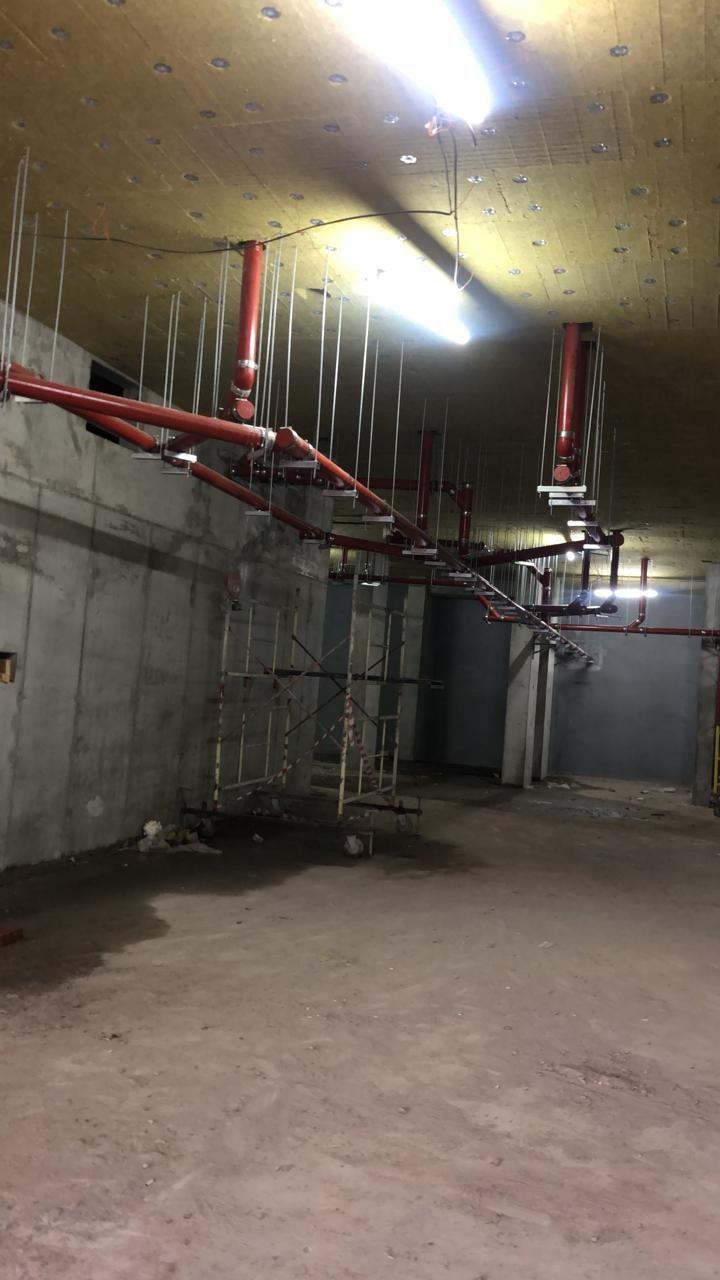

Декабрь 2024 — фото 1Декабрь 2024 — фото 2Декабрь 2024 — фото 3Декабрь 2024 — фото 4Декабрь 2024 — фото 5Декабрь 2024 — фото 6Декабрь 2024 — фото 7Декабрь 2024 — фото 8Декабрь 2024 — фото 9Декабрь 2024 — фото 10Декабрь 2024 — фото 11Декабрь 2024 — фото 12Декабрь 2024 — фото 13Декабрь 2024 — фото 14Декабрь 2024 — фото 15Декабрь 2024 — фото 16Декабрь 2024 — фото 17Декабрь 2024 — фото 18Декабрь 2024 — фото 19Декабрь 2024 — фото 20Декабрь 2024
15 · этап

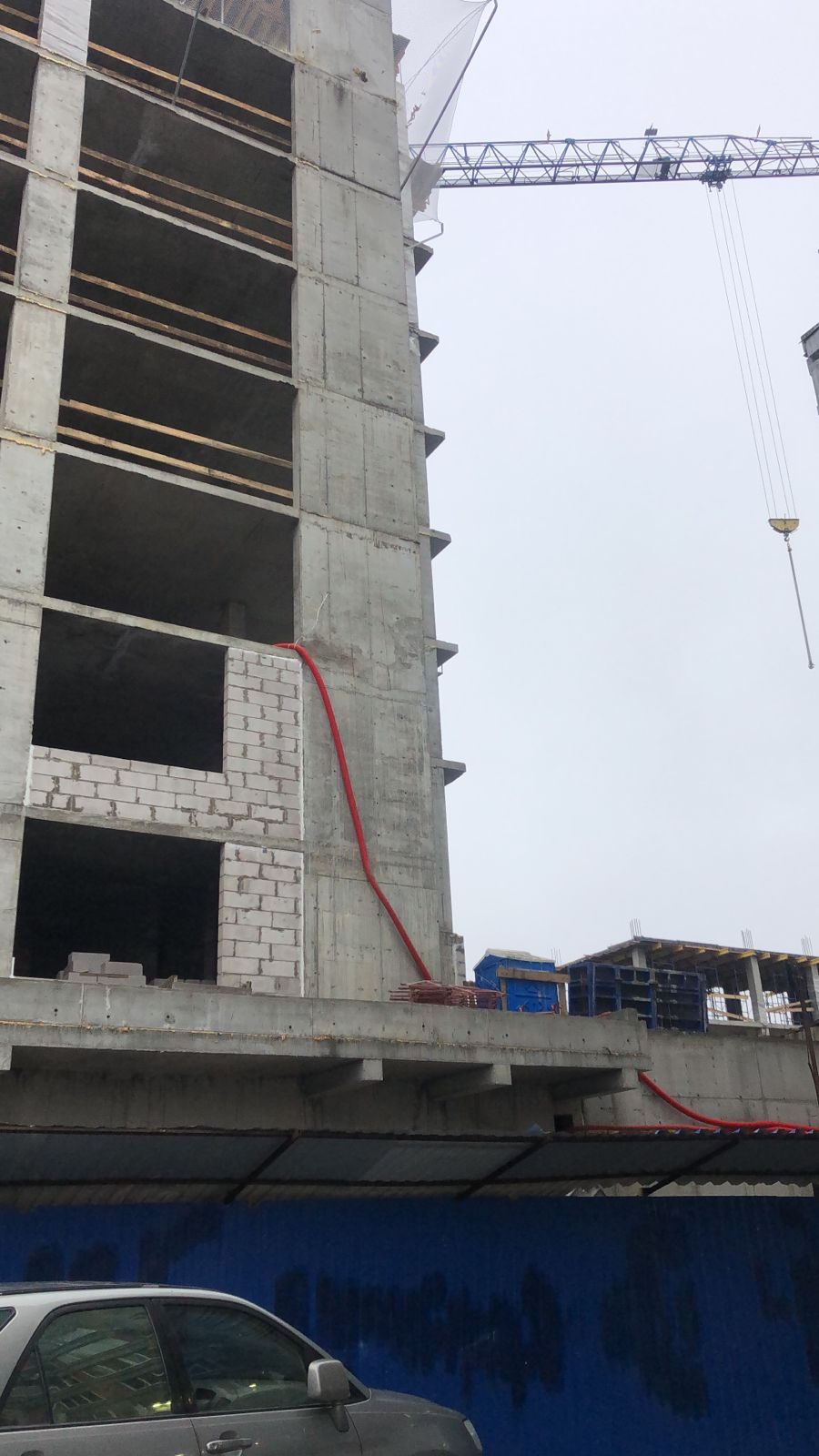

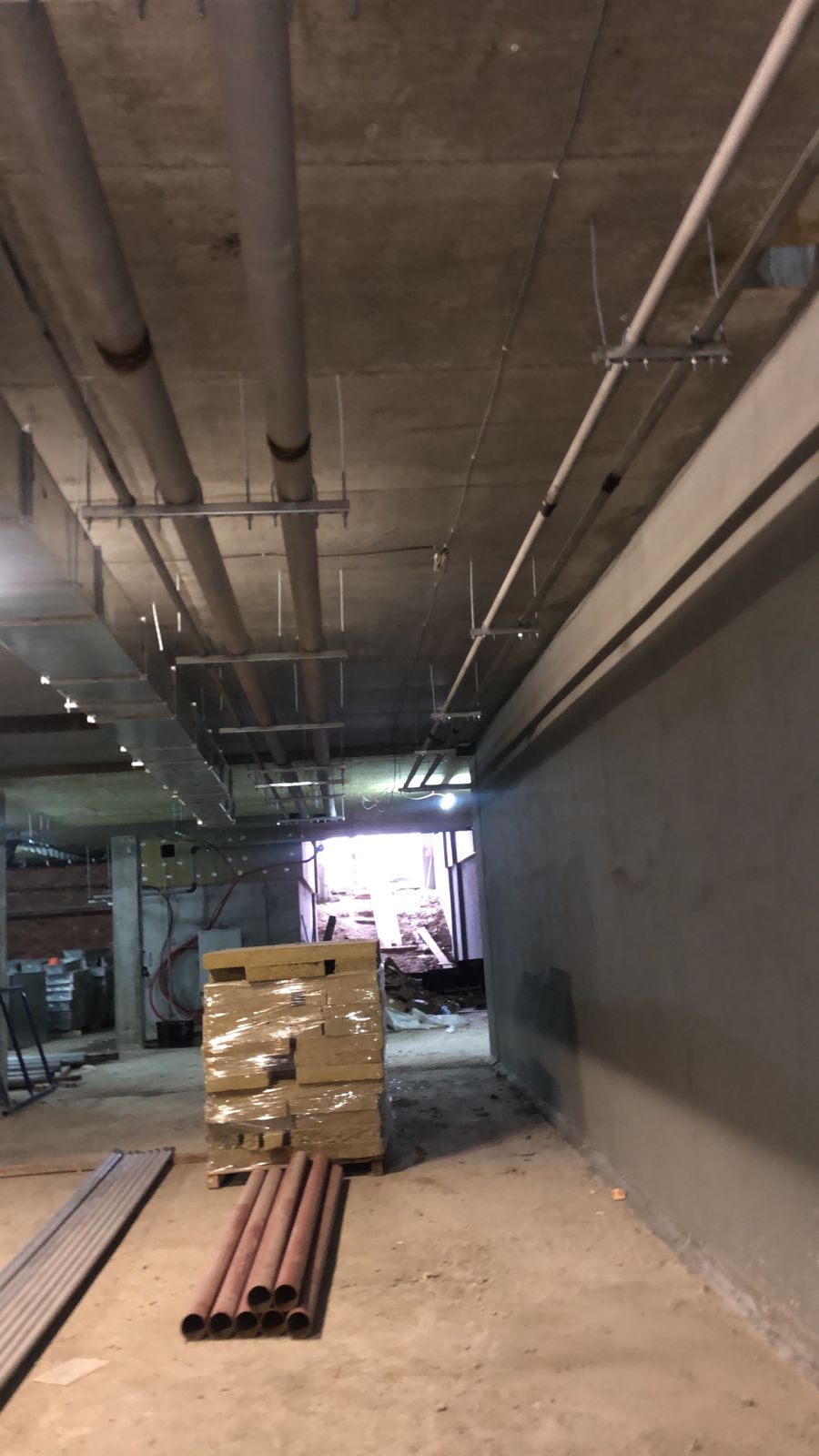

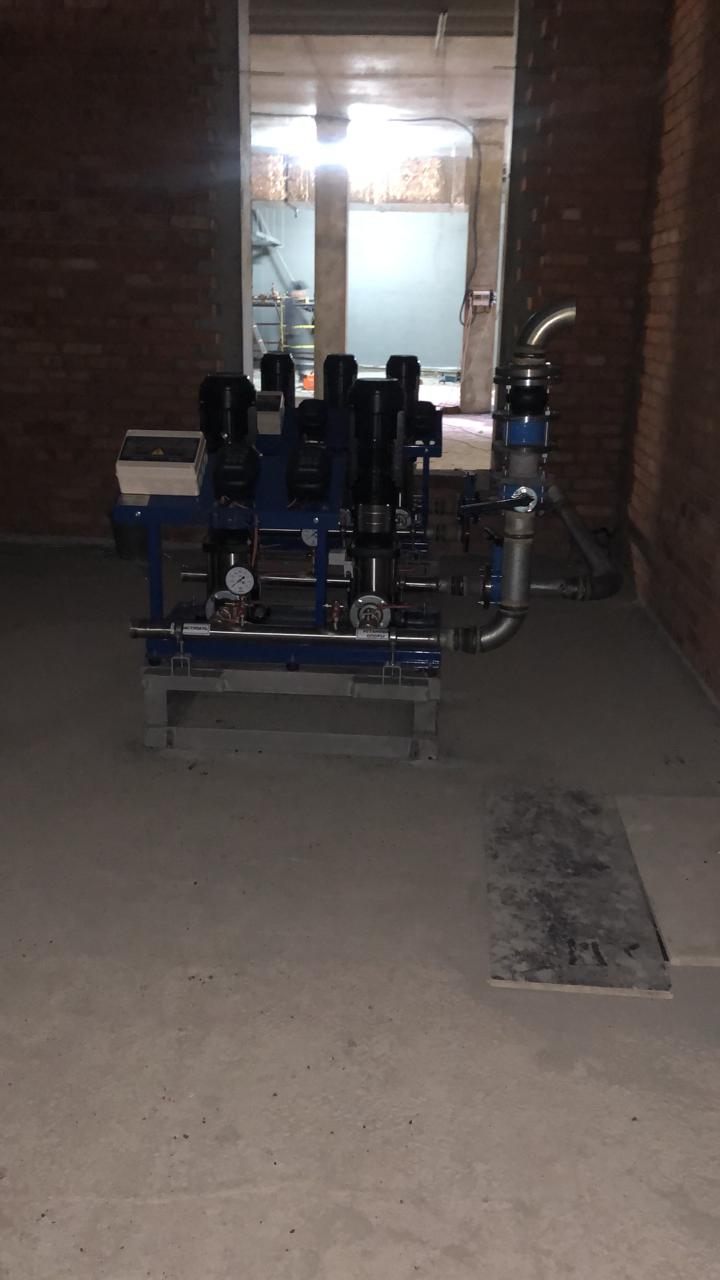

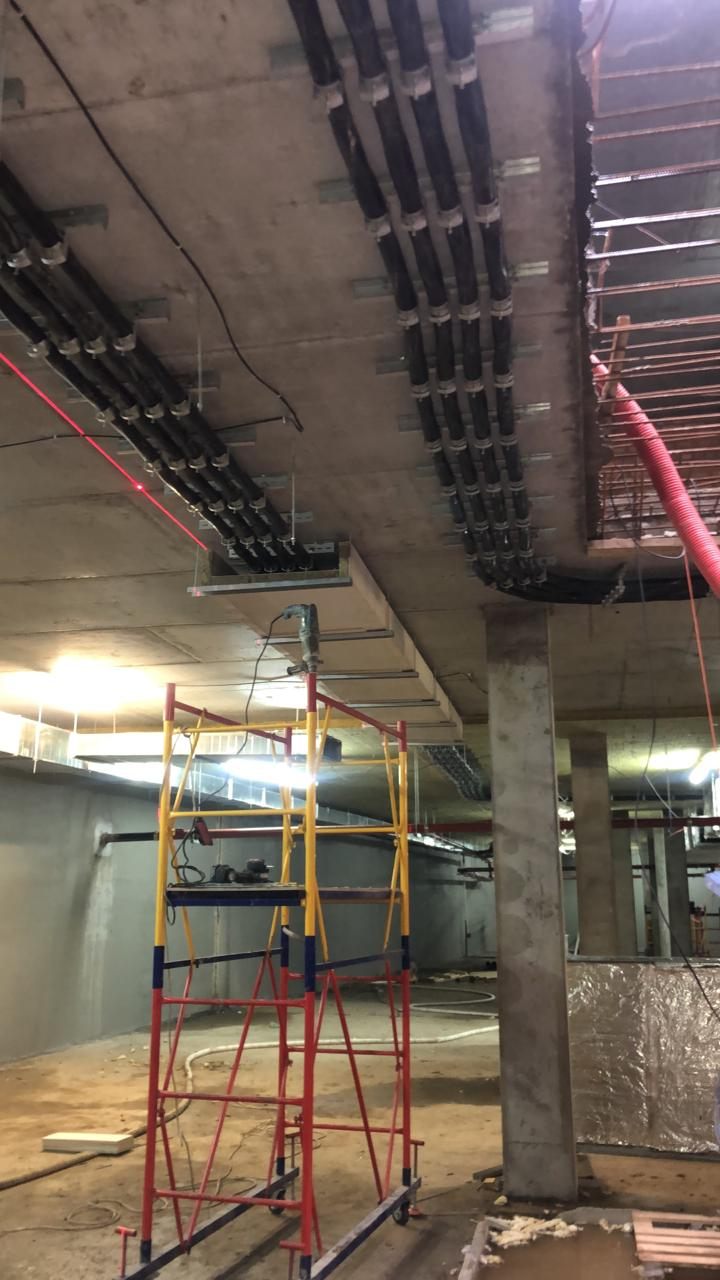

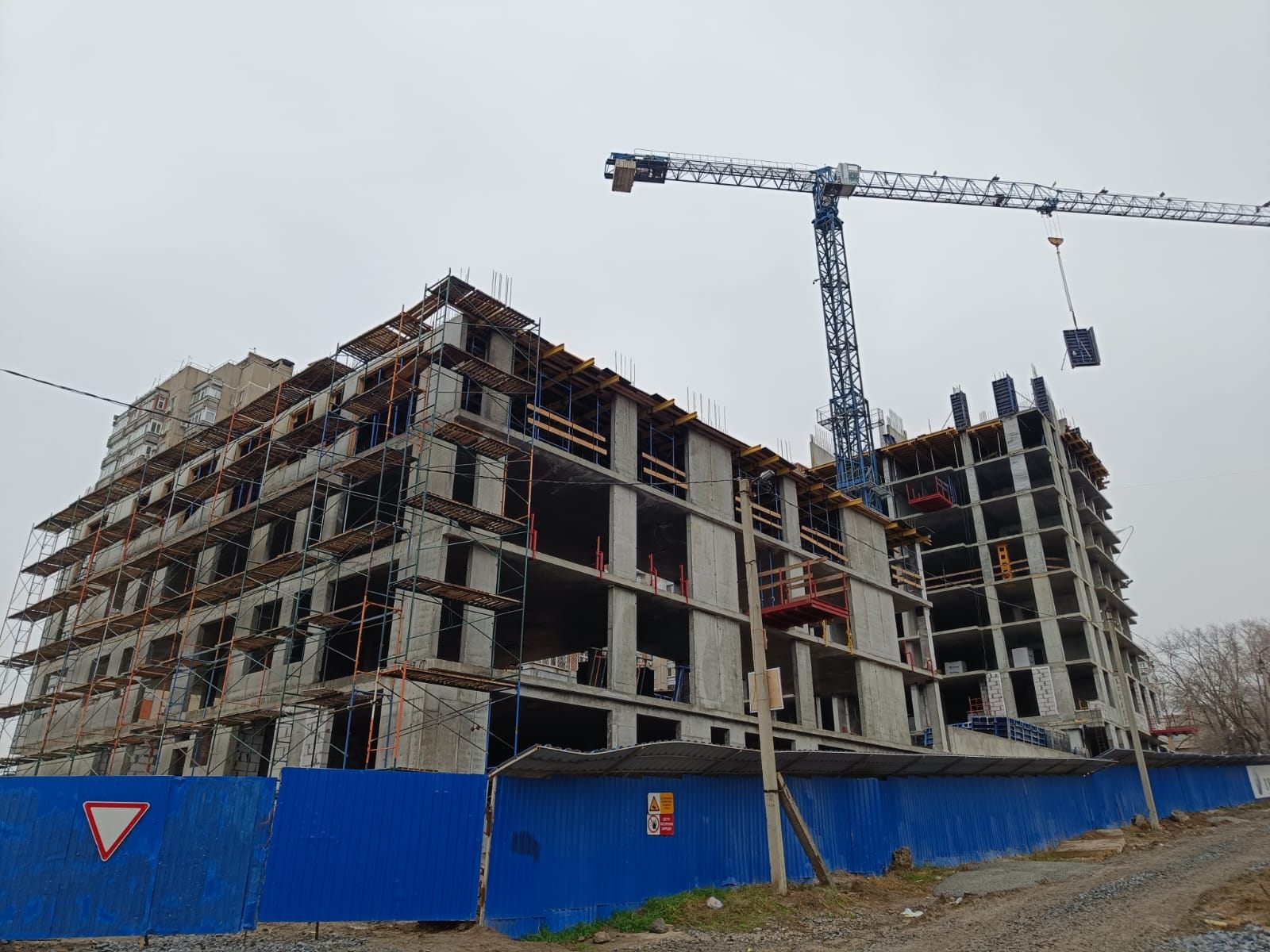

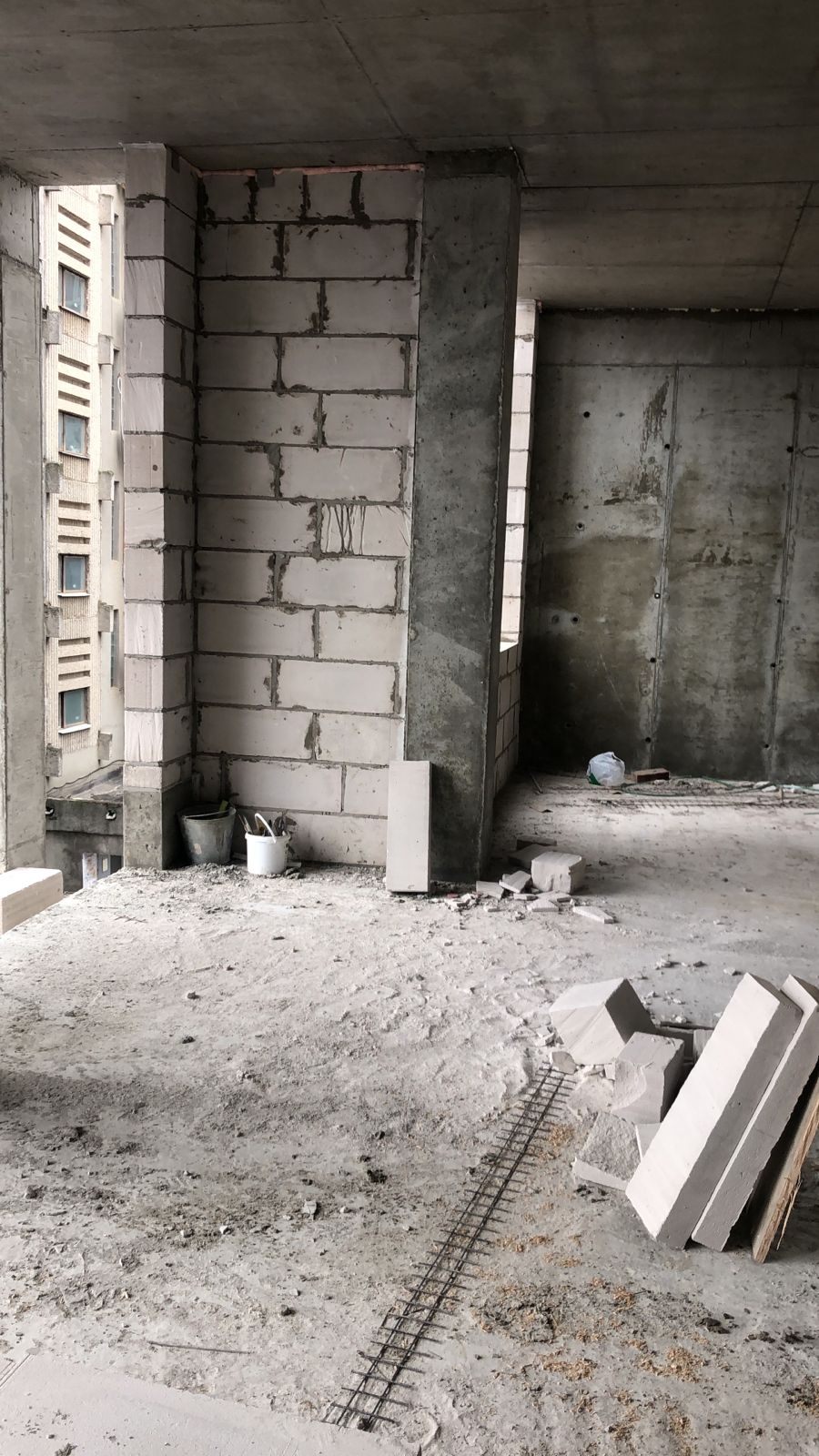

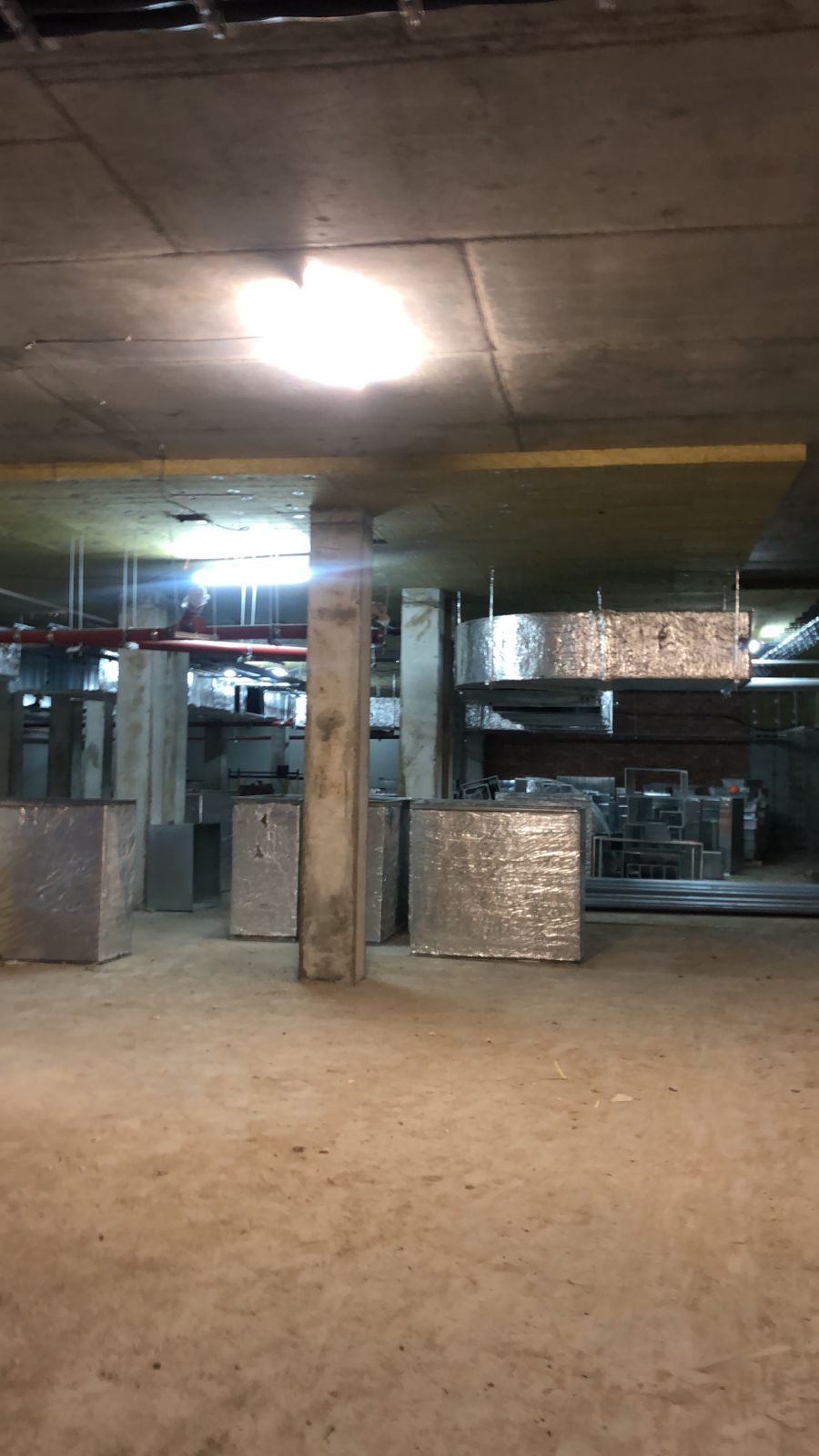

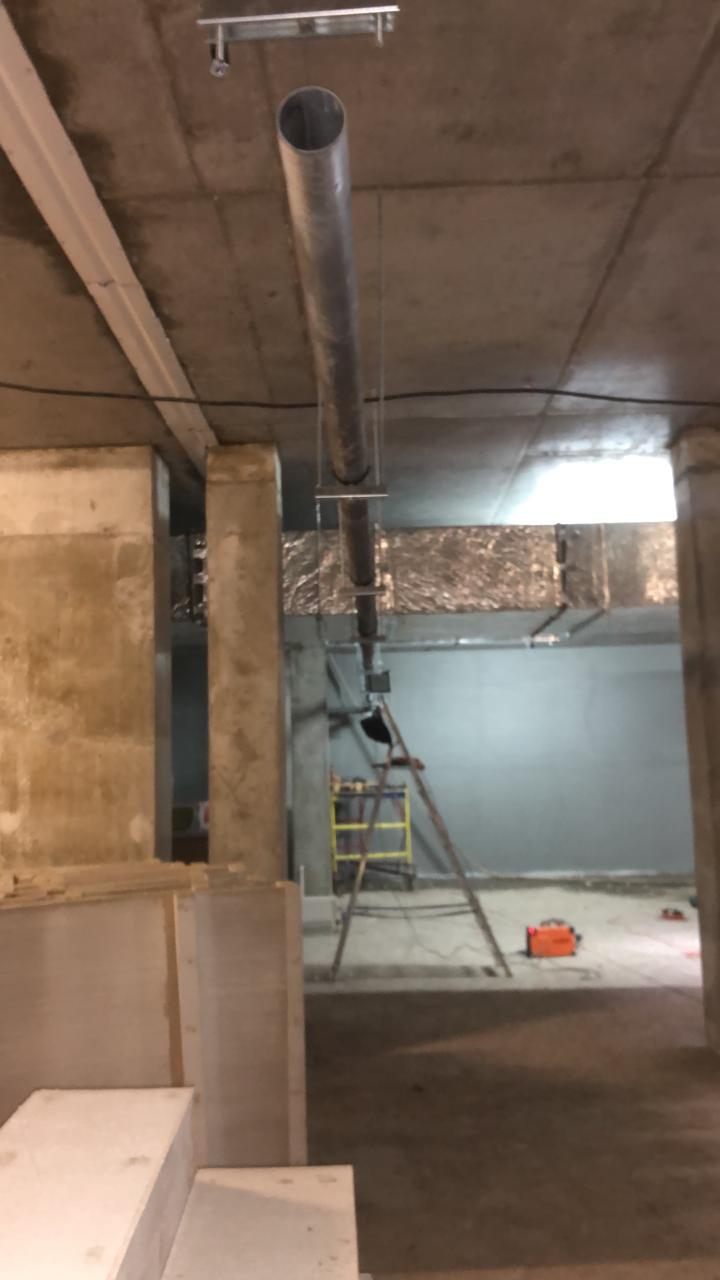

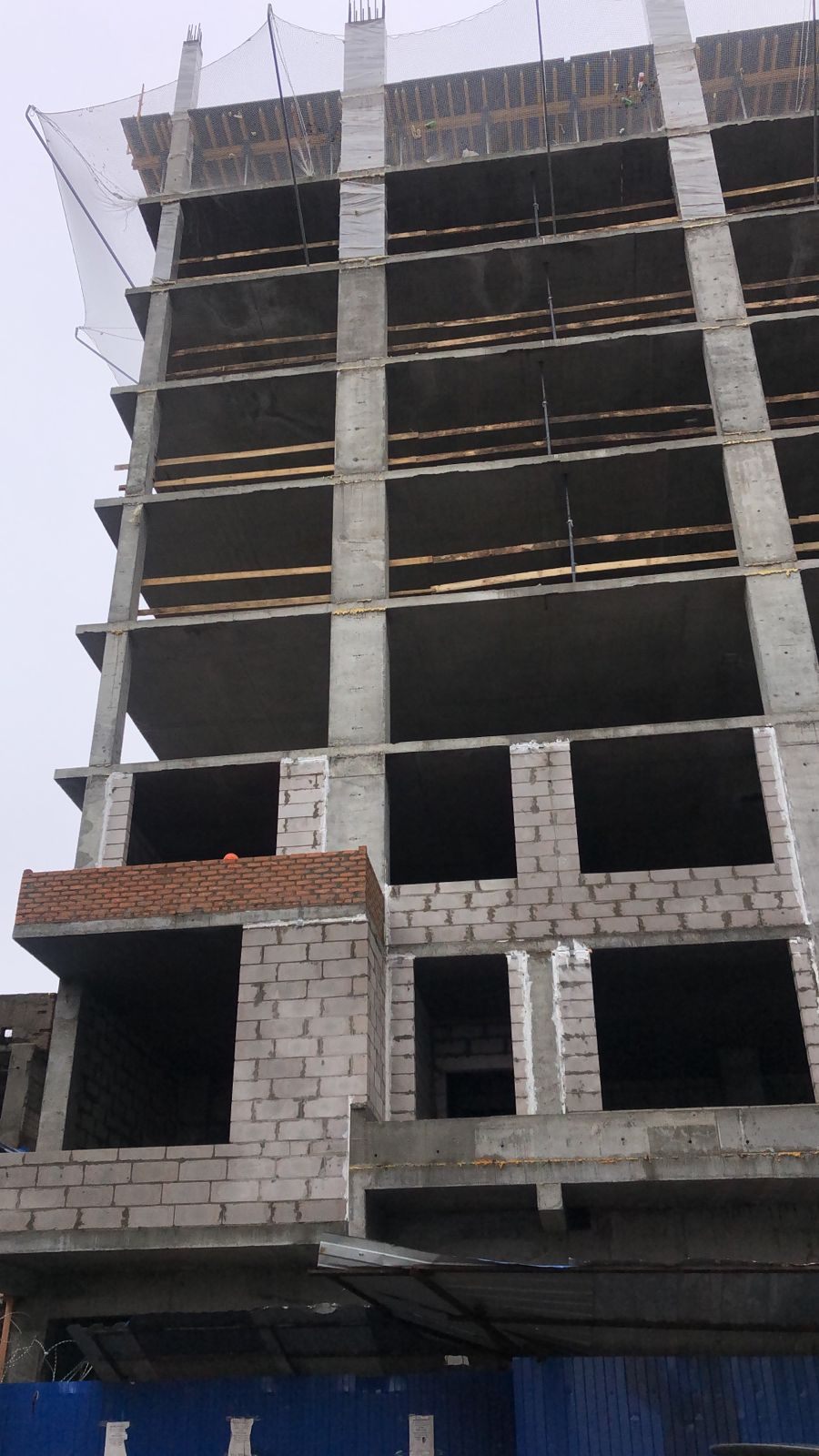

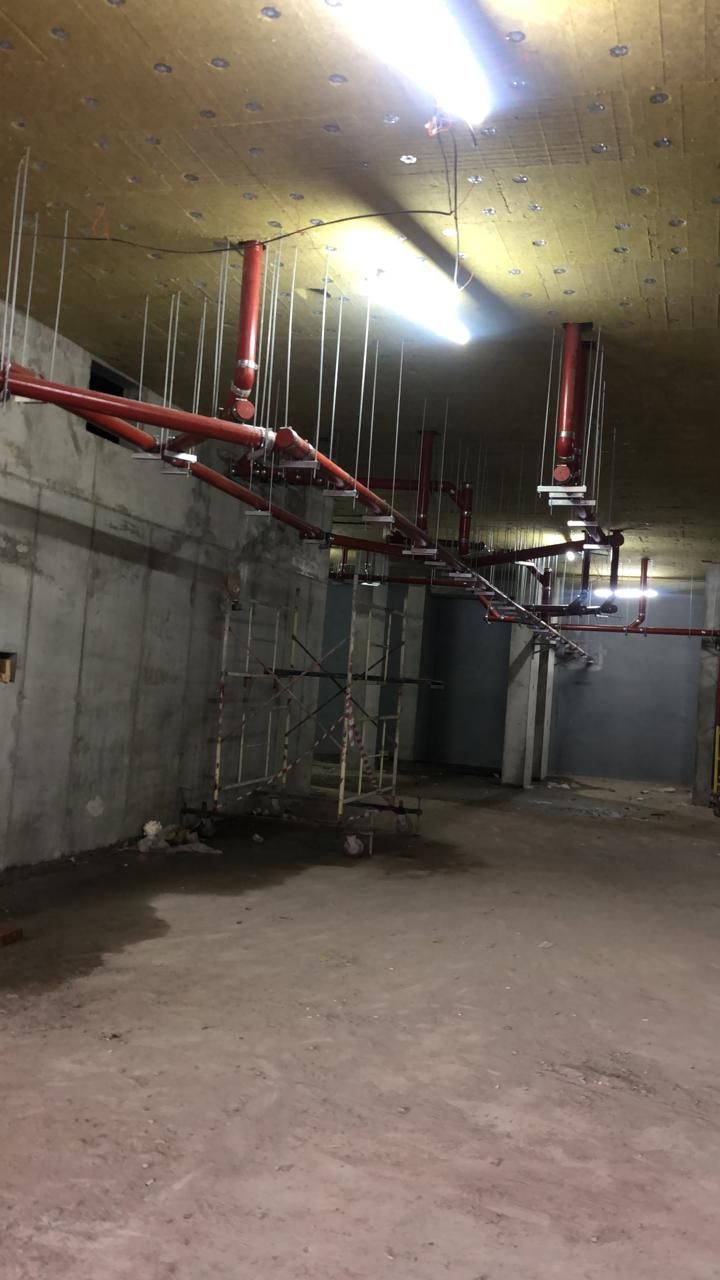

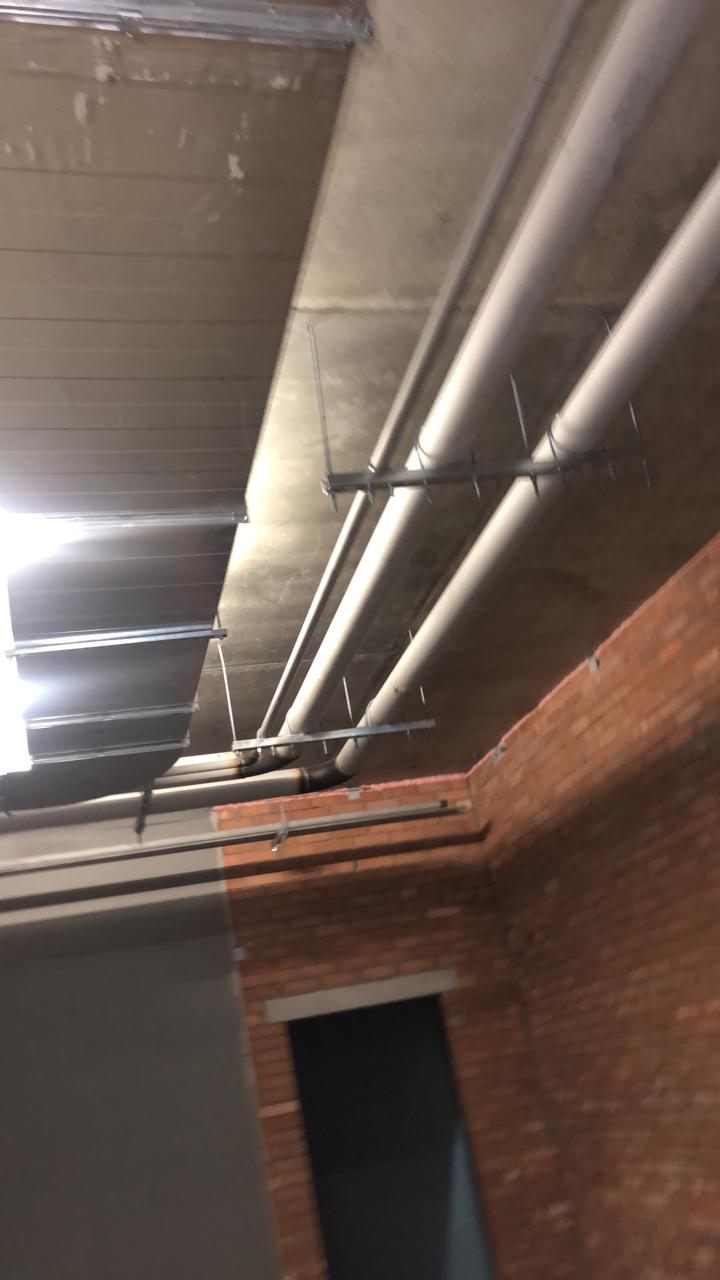

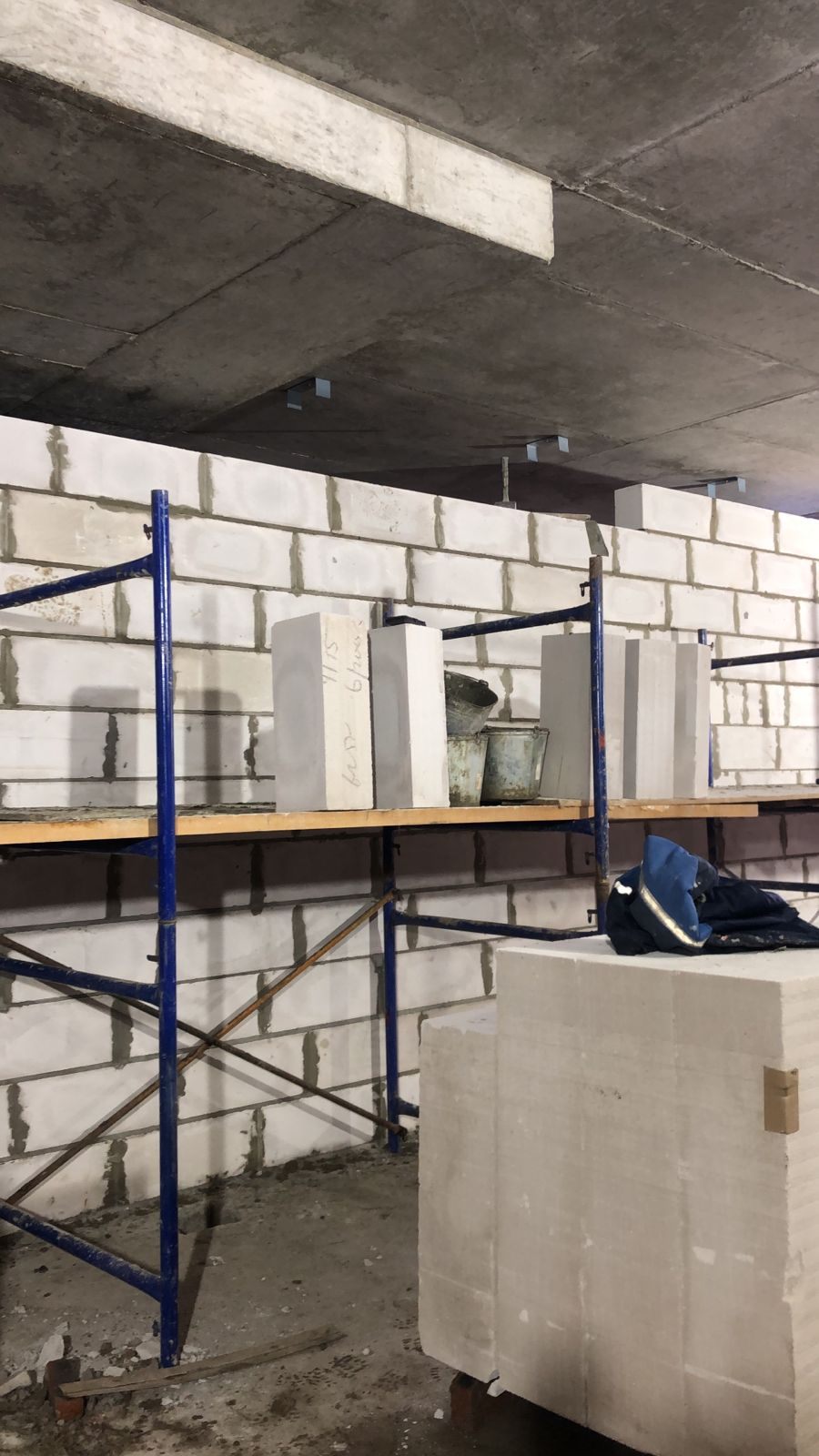

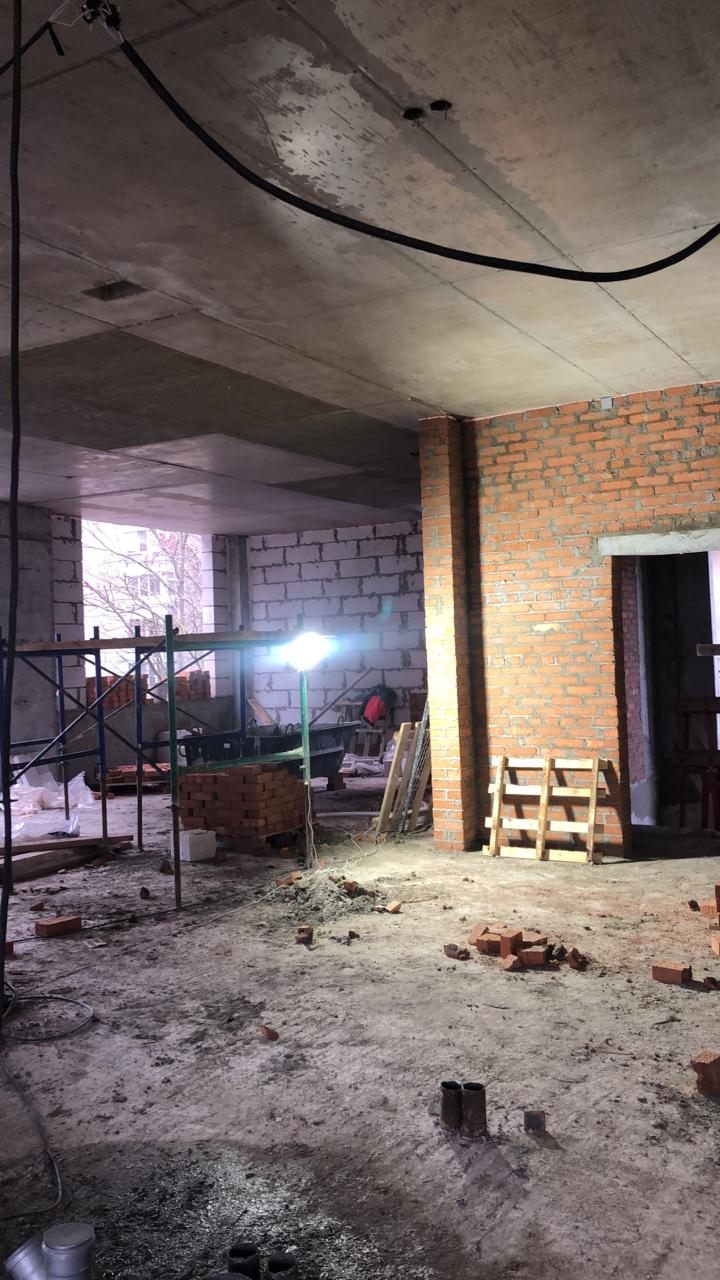

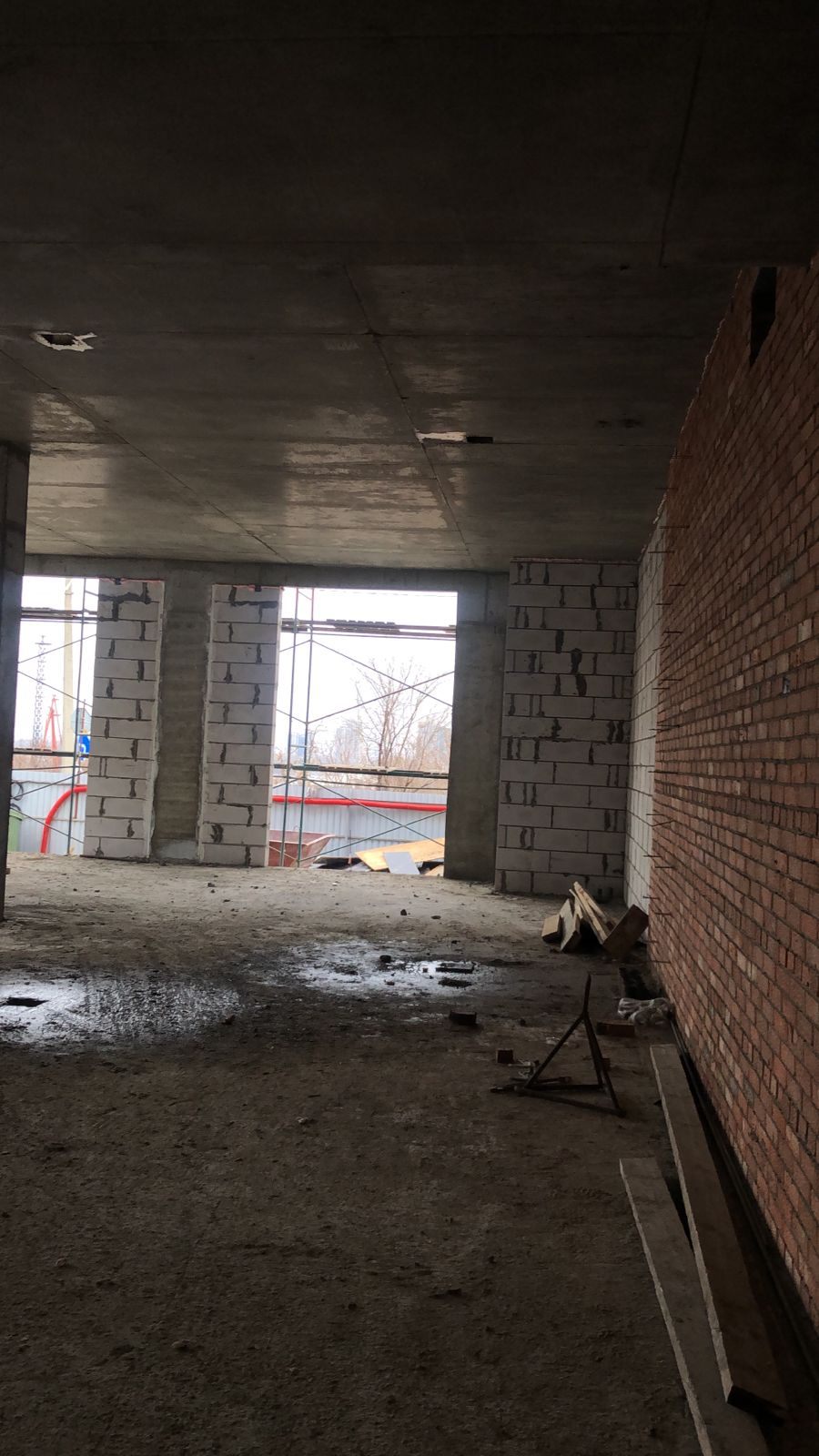

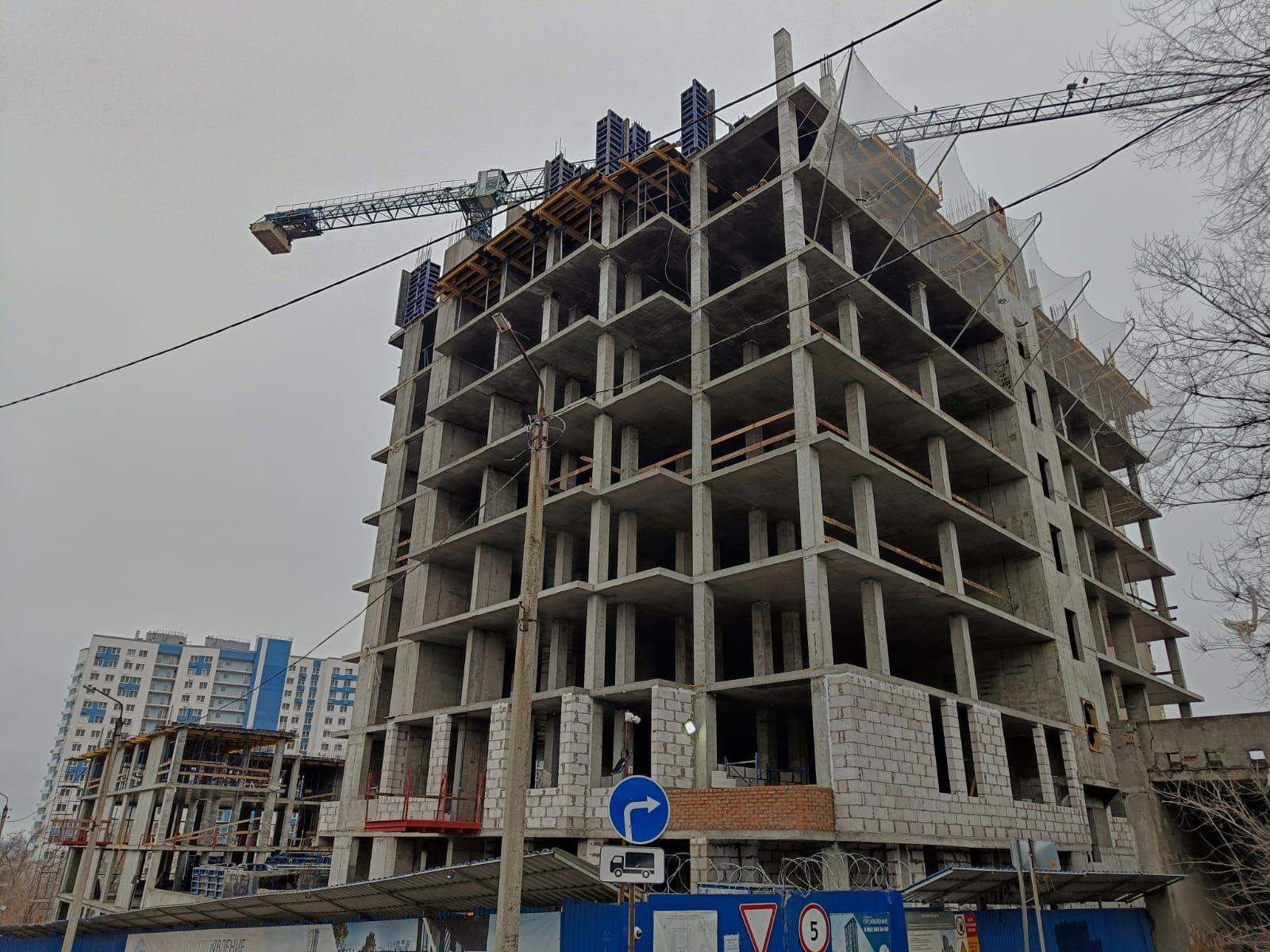

Декабрь 2024

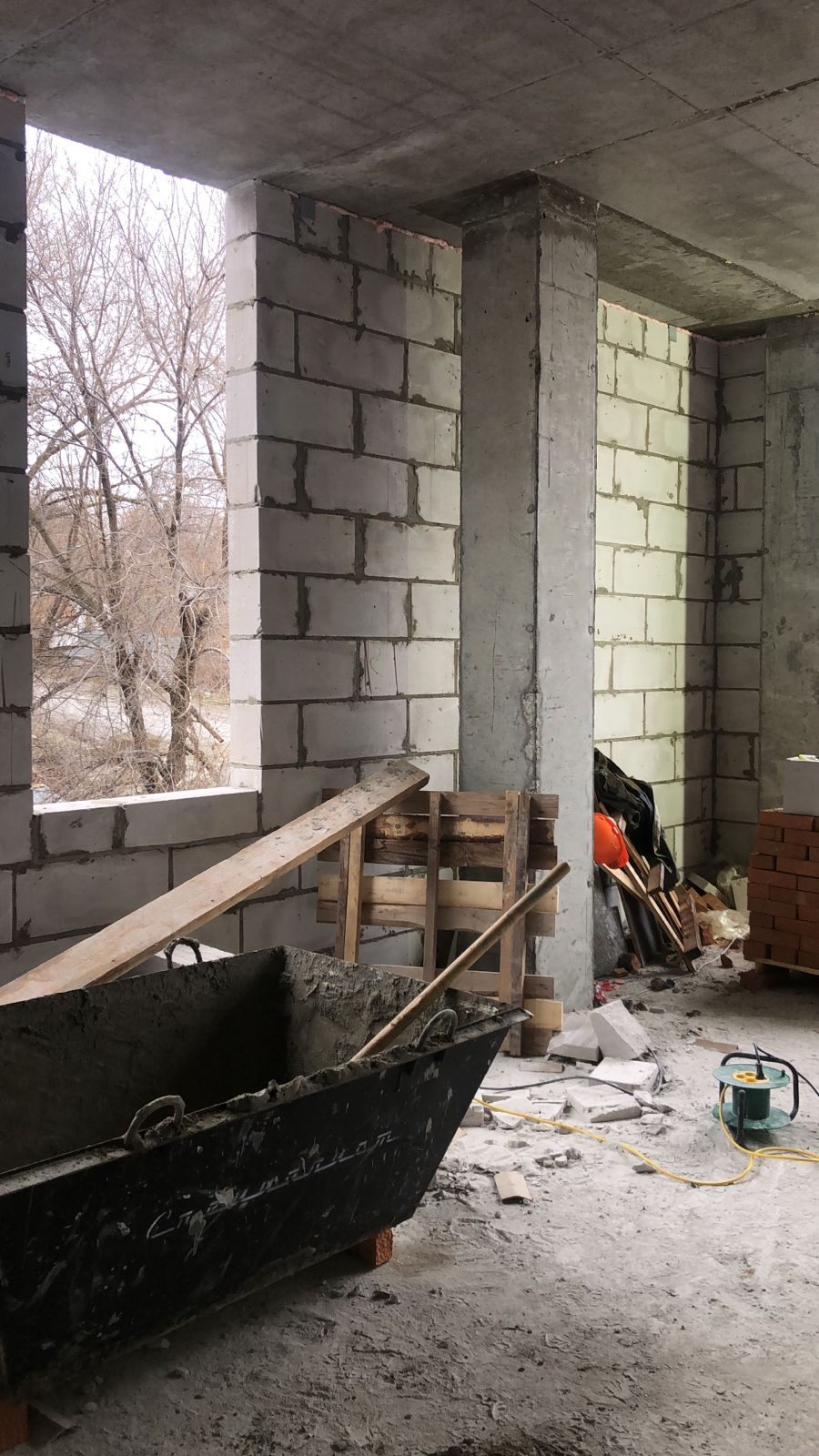

  • Северная секция - кирпичная кладка
  • Монтаж противопожарного короба кабельных линий
  • Монтаж вентиляции противопожарной и общеобменной
  • Стоянка минус второй - прокладка трассы отопления, холодной и горячей воды
  • Монтаж насосной горячего и холодного водоснабжения - стоянка минус второй этаж
Ноябрь 2024 — фото 1Ноябрь 2024 — фото 2Ноябрь 2024 — фото 3Ноябрь 2024 — фото 4Ноябрь 2024 — фото 5Ноябрь 2024
16 · этап

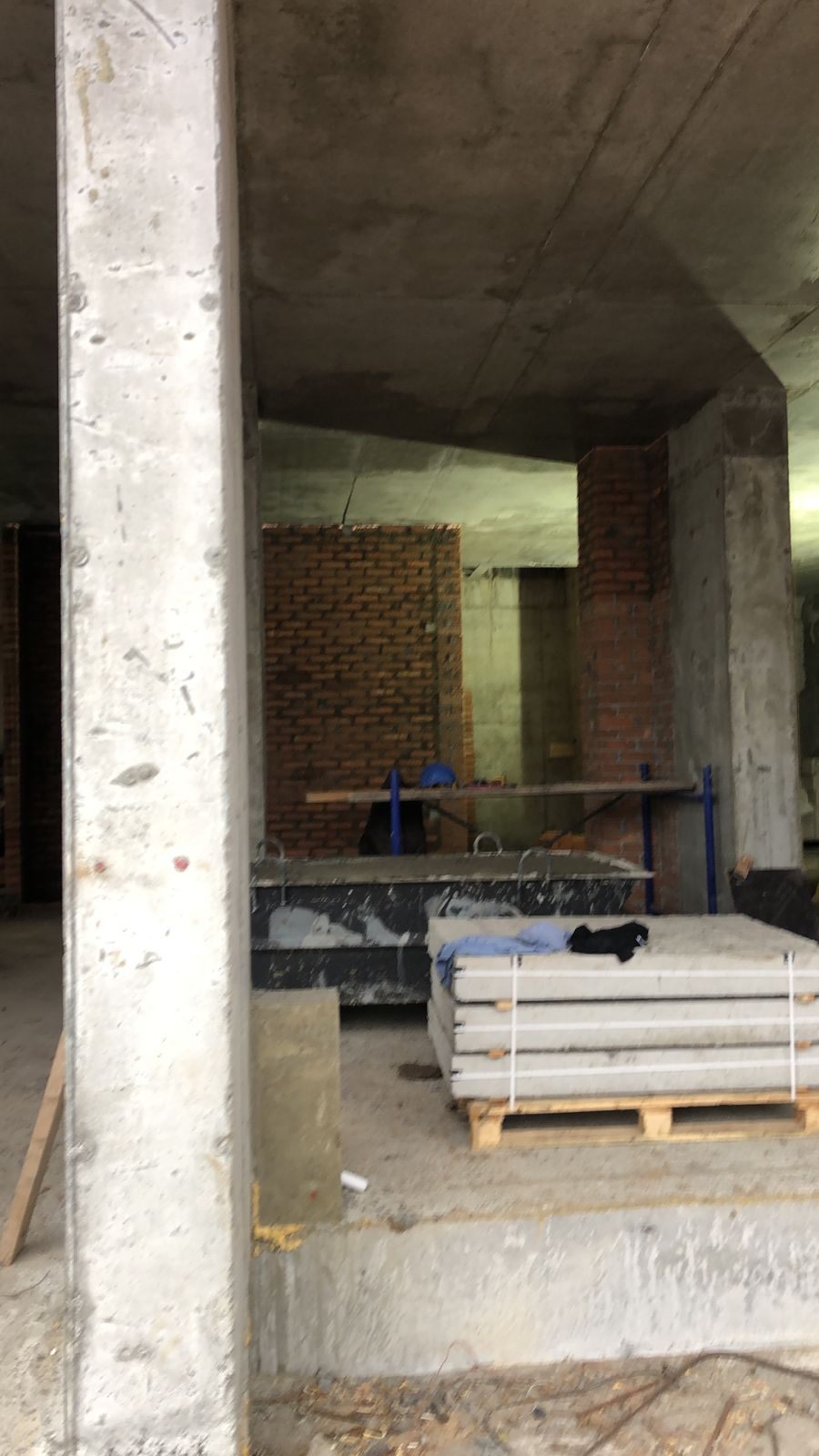

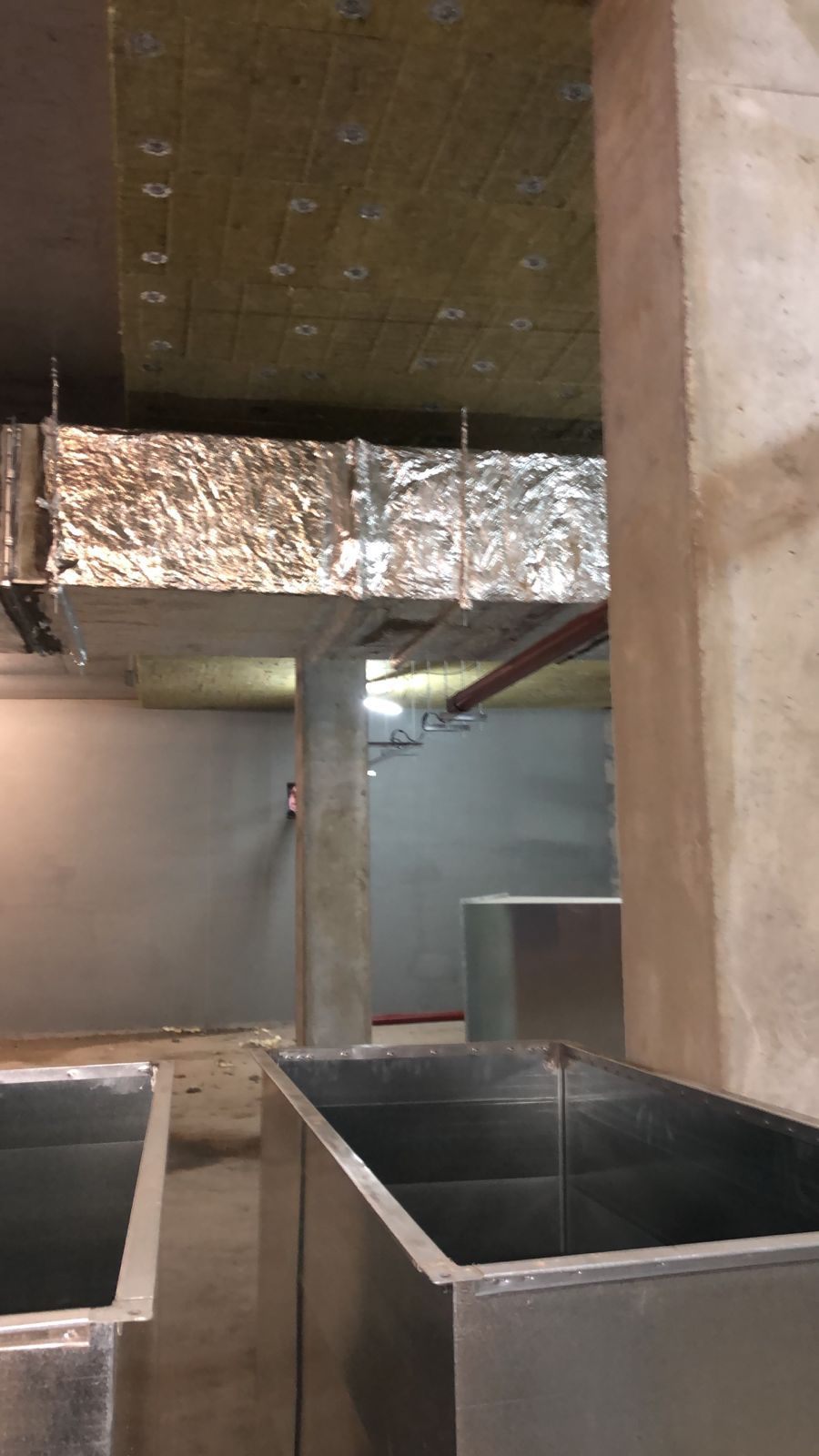

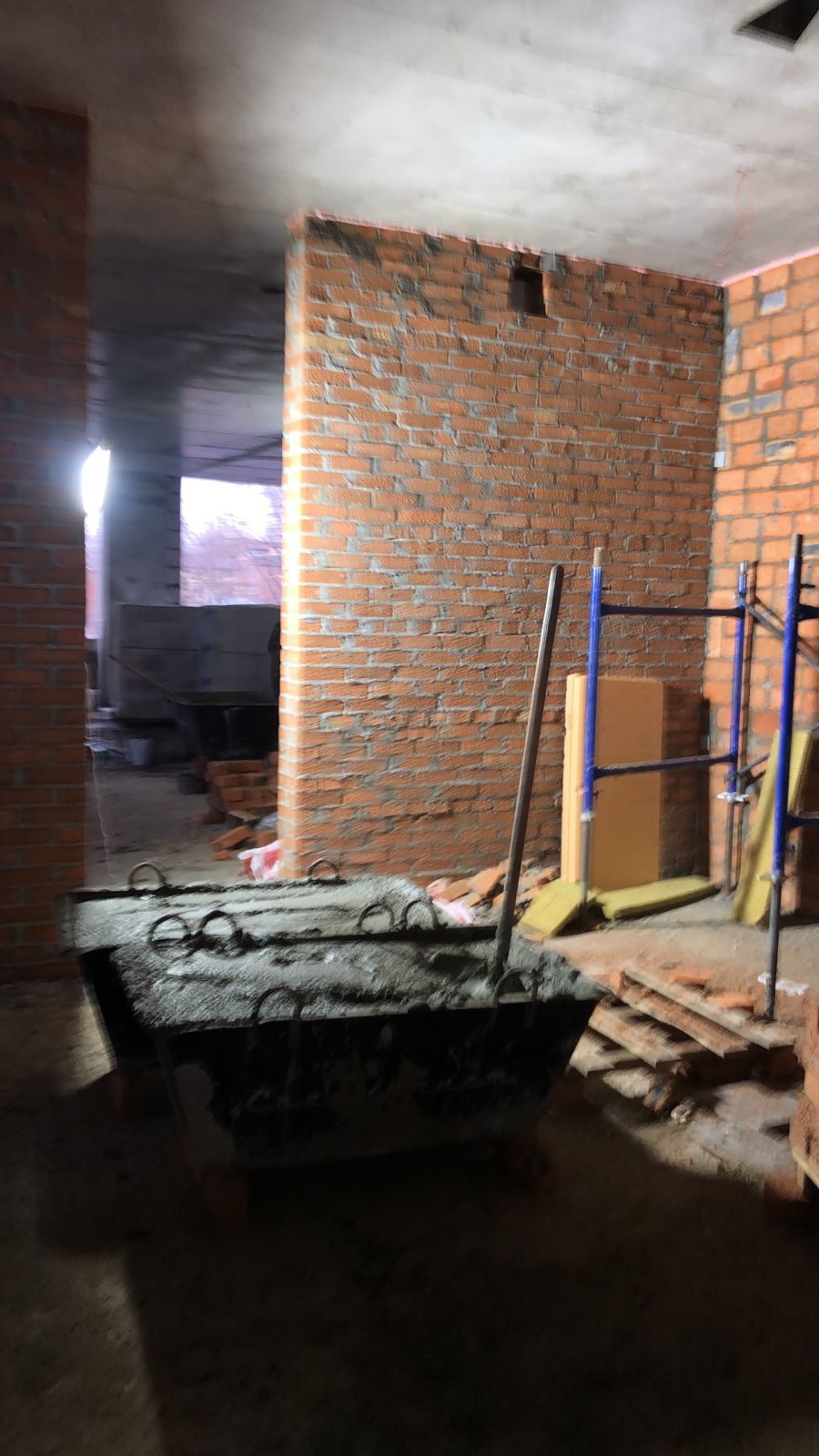

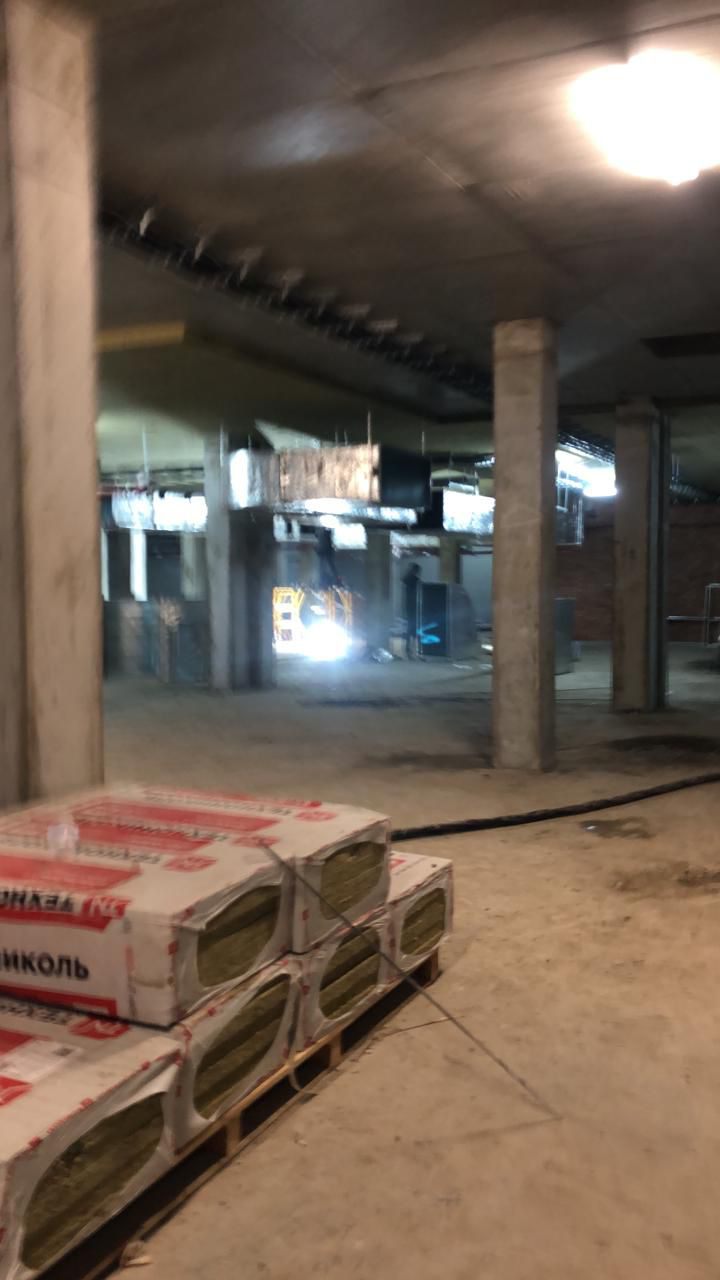

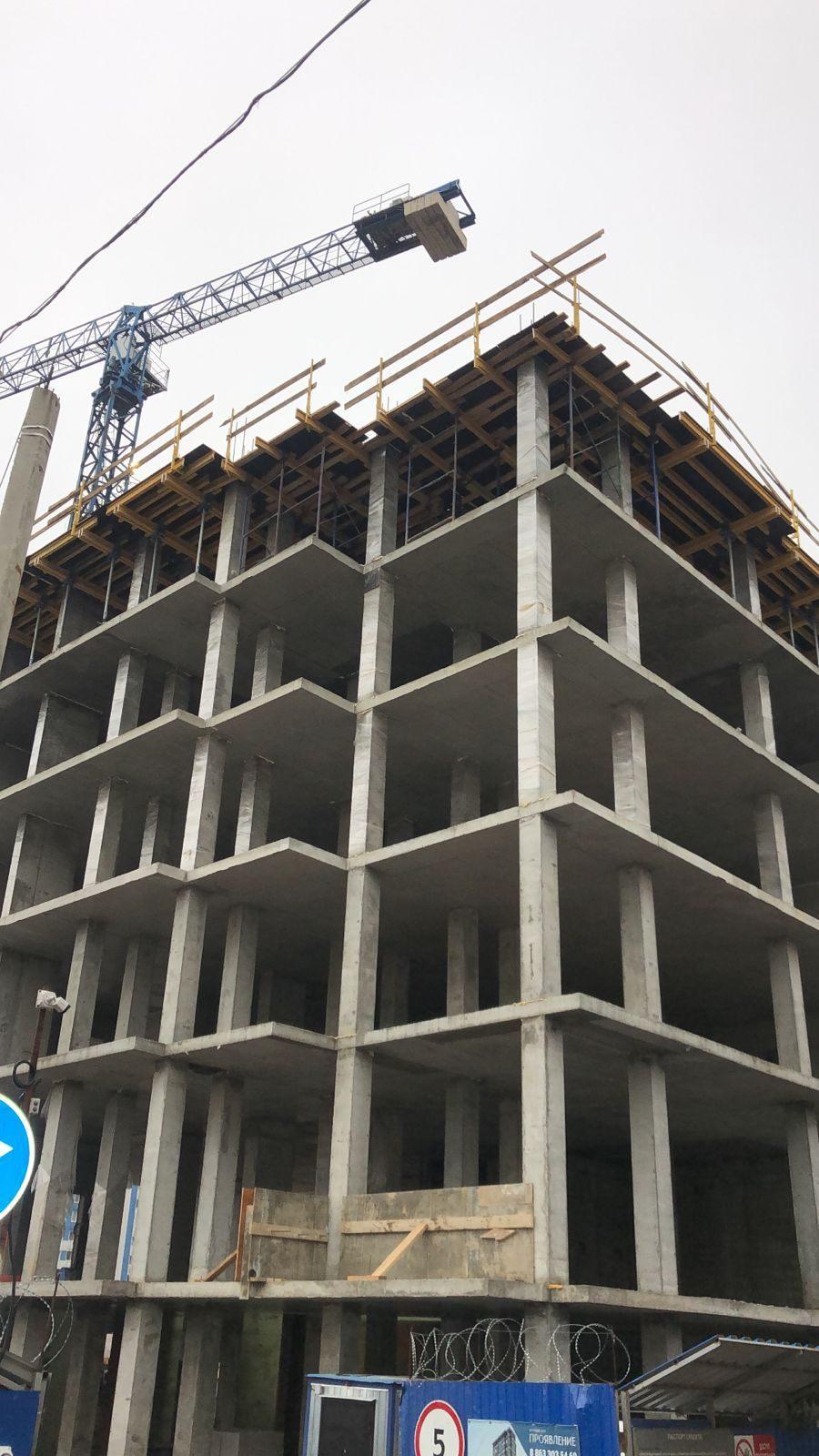

Ноябрь 2024

  • Устройство внутриплощадочных сетей теплоснабжения, водоснабжения, канализации, электроснабжения
  • Устройство внутренних сетей канализации -2, -1 этажи
  • Кладка -1, 1 этажи
  • Каркас здания - Северная 4-6 этажи, Южная 2-3 этажи

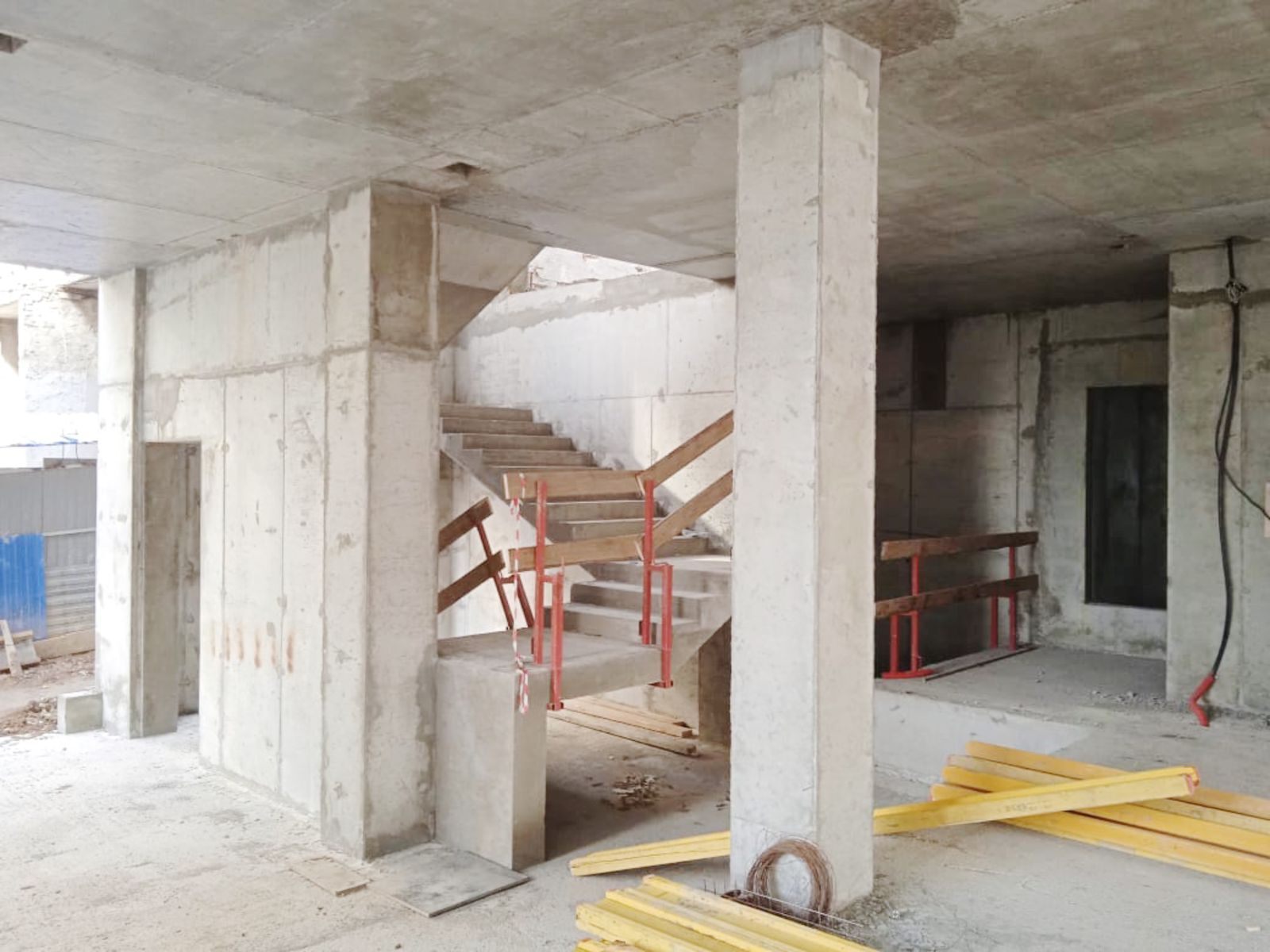

Октябрь 2024 — фото 1Октябрь 2024 — фото 2Октябрь 2024
17 · этап

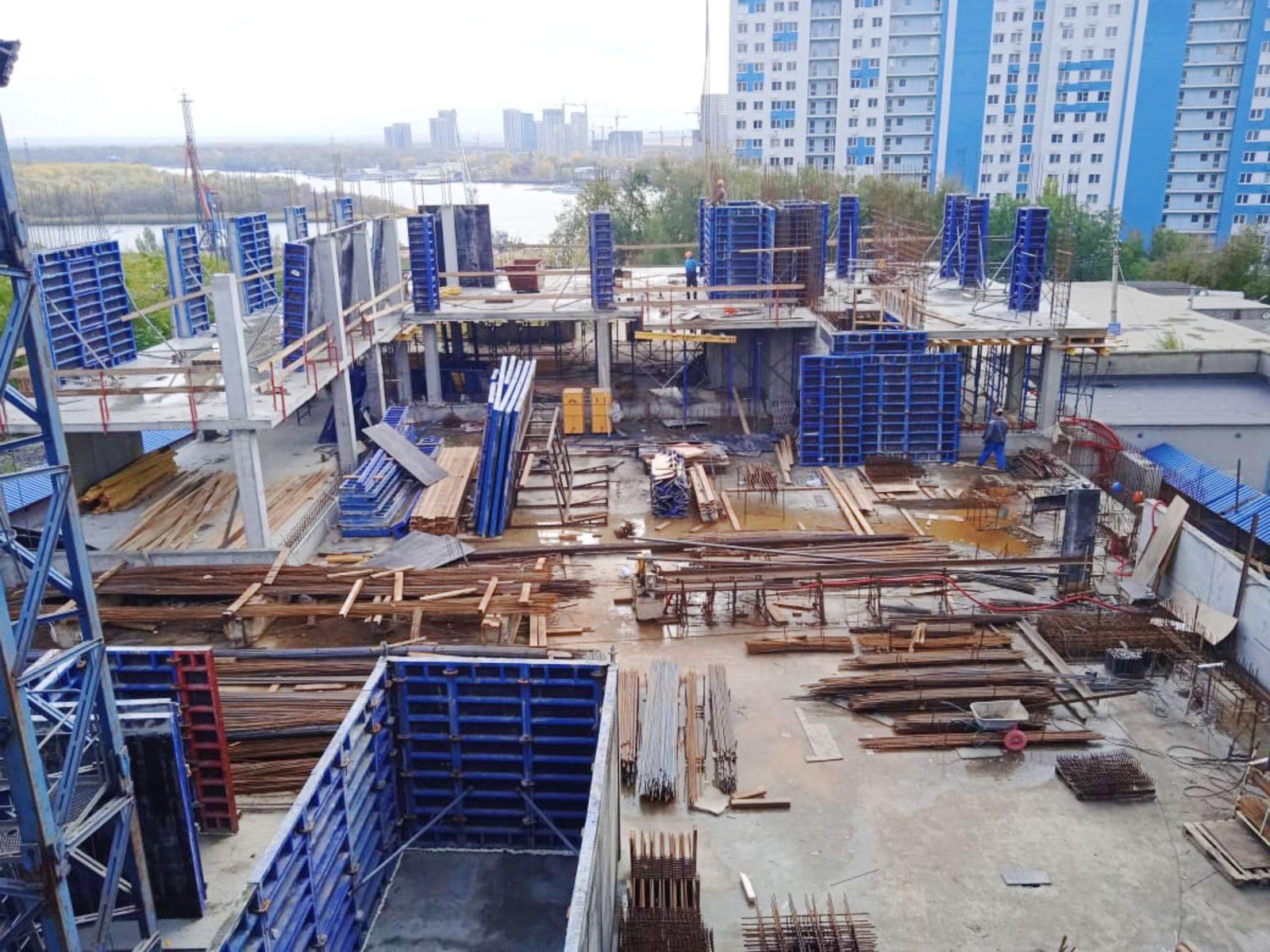

Октябрь 2024

  • Северная башня - устройство ж/б каркаса 2-4 этажей
  • Южная башня - устройство ж/б каркаса 2-3 этажей
  • Парковка - кладка внутренних стен и перегородок на -2 и -1 этажах, устройство внутренних систем водоснабжения и канализации на -2 этаже, гидроизоляционные работы на -2 и -1 этажах, утепление стен и перекрытия на -2 и -1 этажах
  • Внутриплощадочные работы - устройство внутриплощадочных сетей электроснабжения, теплоснабжения, прокладка трубопроводов пожаротушения от пожарного резервуара в здание, обратная засыпка пазух котлована
